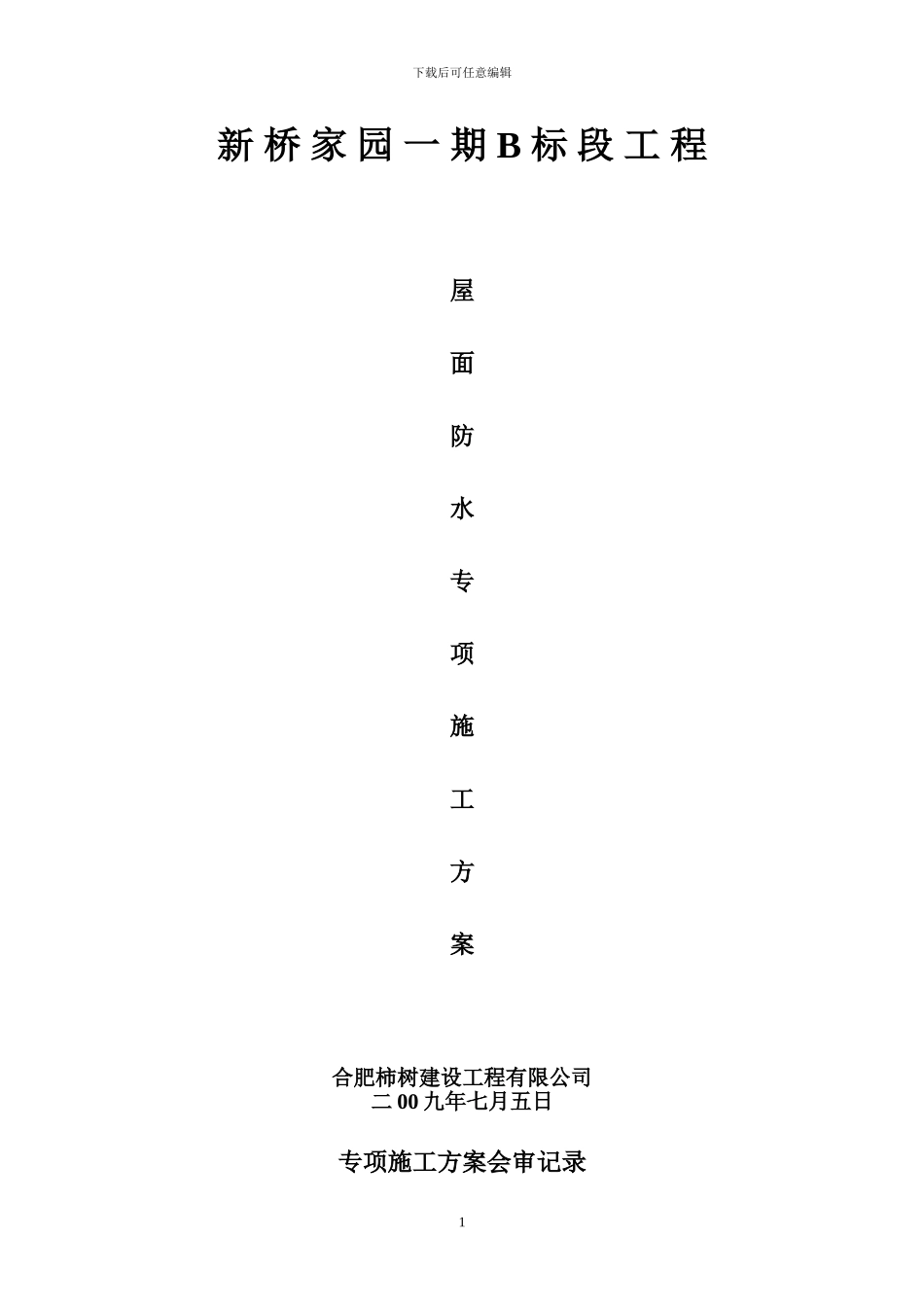

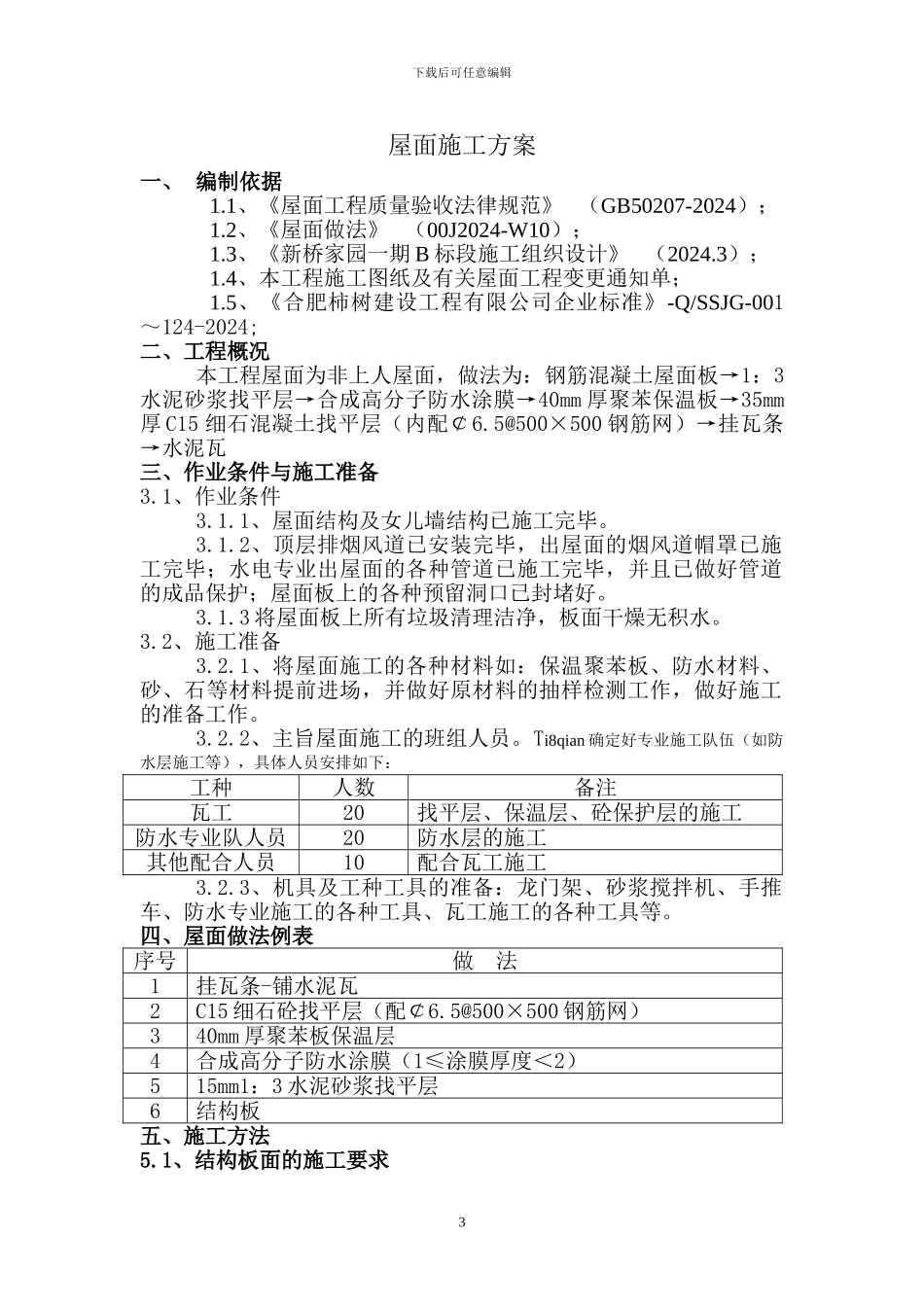

下载后可任意编辑新 桥 家 园 一 期 B 标 段 工 程屋面防水专项施工方案合肥柿树建设工程有限公司二 00 九年七月五日专项施工方案会审记录1下载后可任意编辑单位名称合肥柿树建设工程有限公司建筑面积24834㎡工程名称新桥家园一期 B标段工程工期210 天编制审核会审部门审核意见签名日期安全文明科技术质量科批准意见:监理单位:日期:建设单位: 日期:2下载后可任意编辑屋面施工方案一、 编制依据1
1、《屋面工程质量验收法律规范》 (GB50207-2024);1
2、《屋面做法》 (00J2024-W10);1
3、《新桥家园一期 B 标段施工组织设计》 (2024
4、本工程施工图纸及有关屋面工程变更通知单;1
5、《合肥柿树建设工程有限公司企业标准》-Q/SSJG-001~124-2024;二、工程概况本工程屋面为非上人屋面,做法为:钢筋混凝土屋面板→1:3水泥砂浆找平层→合成高分子防水涂膜→40mm 厚聚苯保温板→35mm厚 C15 细石混凝土找平层(内配¢6
5@500×500 钢筋网)→挂瓦条→水泥瓦三、作业条件与施工准备3
1、作业条件3
1、屋面结构及女儿墙结构已施工完毕
2、顶层排烟风道已安装完毕,出屋面的烟风道帽罩已施工完毕;水电专业出屋面的各种管道已施工完毕,并且已做好管道的成品保护;屋面板上的各种预留洞口已封堵好
3 将屋面板上所有垃圾清理洁净,板面干燥无积水
2、施工准备3
1、将屋面施工的各种材料如:保温聚苯板、防水材料、砂、石等材料提前进场,并做好原材料的抽样检测工作,做好施工的准备工作
2、主旨屋面施工的班组人员
Ti8qian 确定好专业施工队伍(如防水层施工等),具体人员安排如下:工种人数备注瓦工20找平层、保温层、砼保护层的施工防水专业队人员20防水层的施工其他配合人员10配合瓦工施工3
