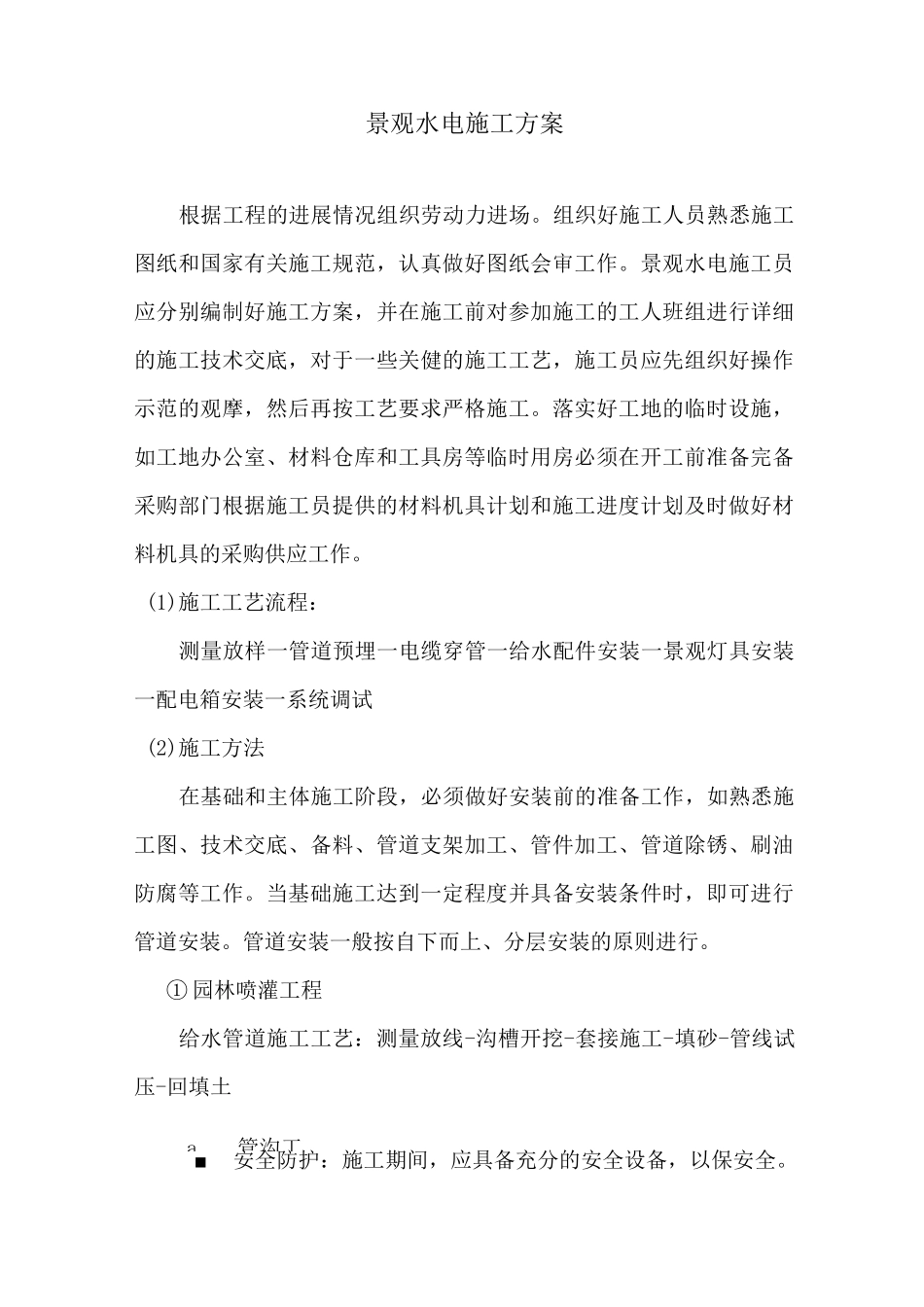

a管沟工景观水电施工方案根据工程的进展情况组织劳动力进场
组织好施工人员熟悉施工图纸和国家有关施工规范,认真做好图纸会审工作
景观水电施工员应分别编制好施工方案,并在施工前对参加施工的工人班组进行详细的施工技术交底,对于一些关健的施工工艺,施工员应先组织好操作示范的观摩,然后再按工艺要求严格施工
落实好工地的临时设施,如工地办公室、材料仓库和工具房等临时用房必须在开工前准备完备采购部门根据施工员提供的材料机具计划和施工进度计划及时做好材料机具的采购供应工作
(1)施工工艺流程:测量放样一管道预埋一电缆穿管一给水配件安装一景观灯具安装一配电箱安装一系统调试(2)施工方法在基础和主体施工阶段,必须做好安装前的准备工作,如熟悉施工图、技术交底、备料、管道支架加工、管件加工、管道除锈、刷油防腐等工作
当基础施工达到一定程度并具备安装条件时,即可进行管道安装
管道安装一般按自下而上、分层安装的原则进行
① 园林喷灌工程给水管道施工工艺:测量放线-沟槽开挖-套接施工-填砂-管线试压-回填土■安全防护:施工期间,应具备充分的安全设备,以保安全

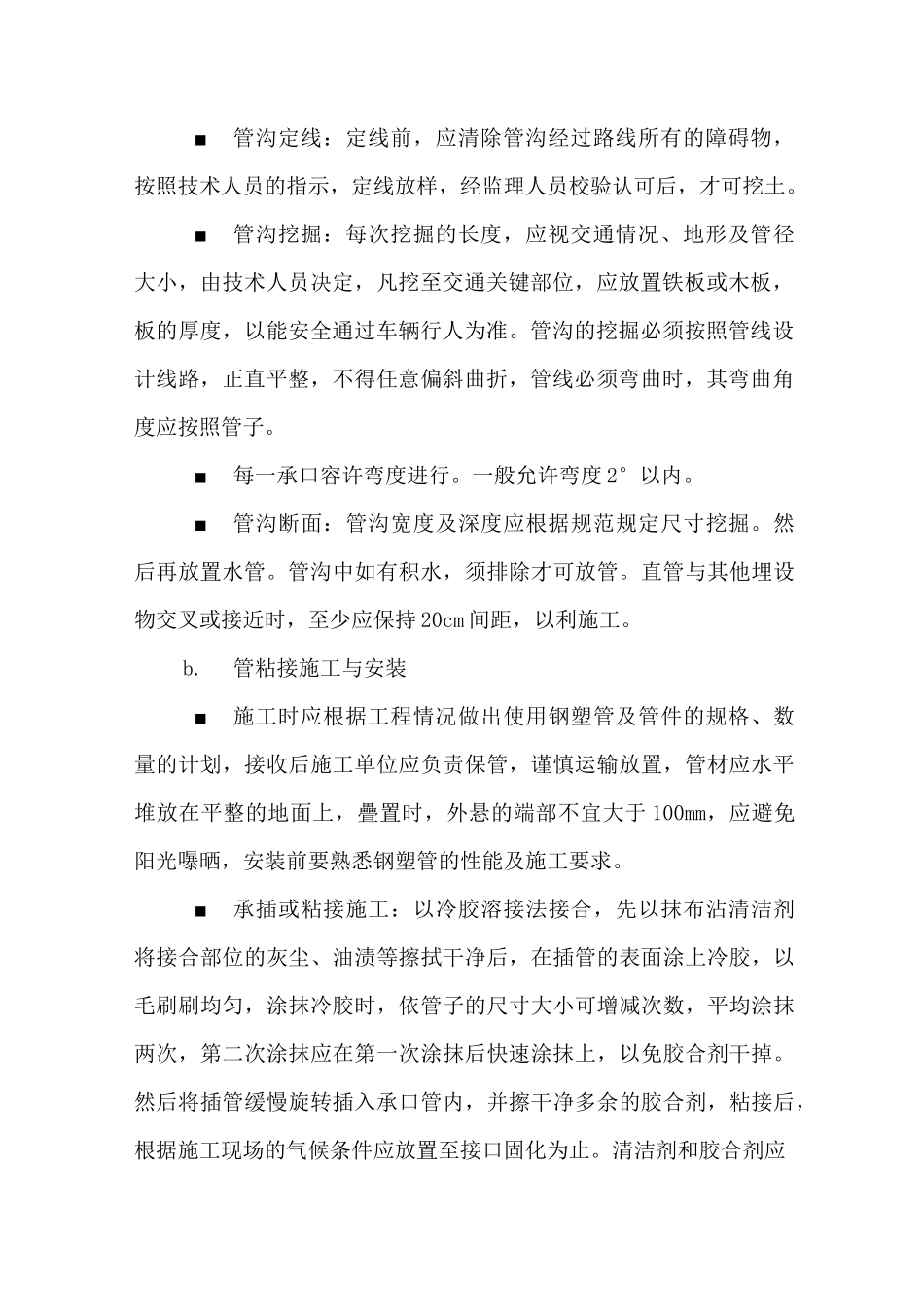

■管沟定线:定线前,应清除管沟经过路线所有的障碍物,按照技术人员的指示,定线放样,经监理人员校验认可后,才可挖土
■管沟挖掘:每次挖掘的长度,应视交通情况、地形及管径大小,由技术人员决定,凡挖至交通关键部位,应放置铁板或木板,板的厚度,以能安全通过车辆行人为准
管沟的挖掘必须按照管线设计线路,正直平整,不得任意偏斜曲折,管线必须弯曲时,其弯曲角度应按照管子
■每一承口容许弯度进行
一般允许弯度 2°以内
■管沟断面:管沟宽度及深度应根据规范规定尺寸挖掘
然后再放置水管
管沟中如有积水,须排除才可放管
直管与其他埋设物交叉或接近时,至少应保持 20cm 间距,以利施工

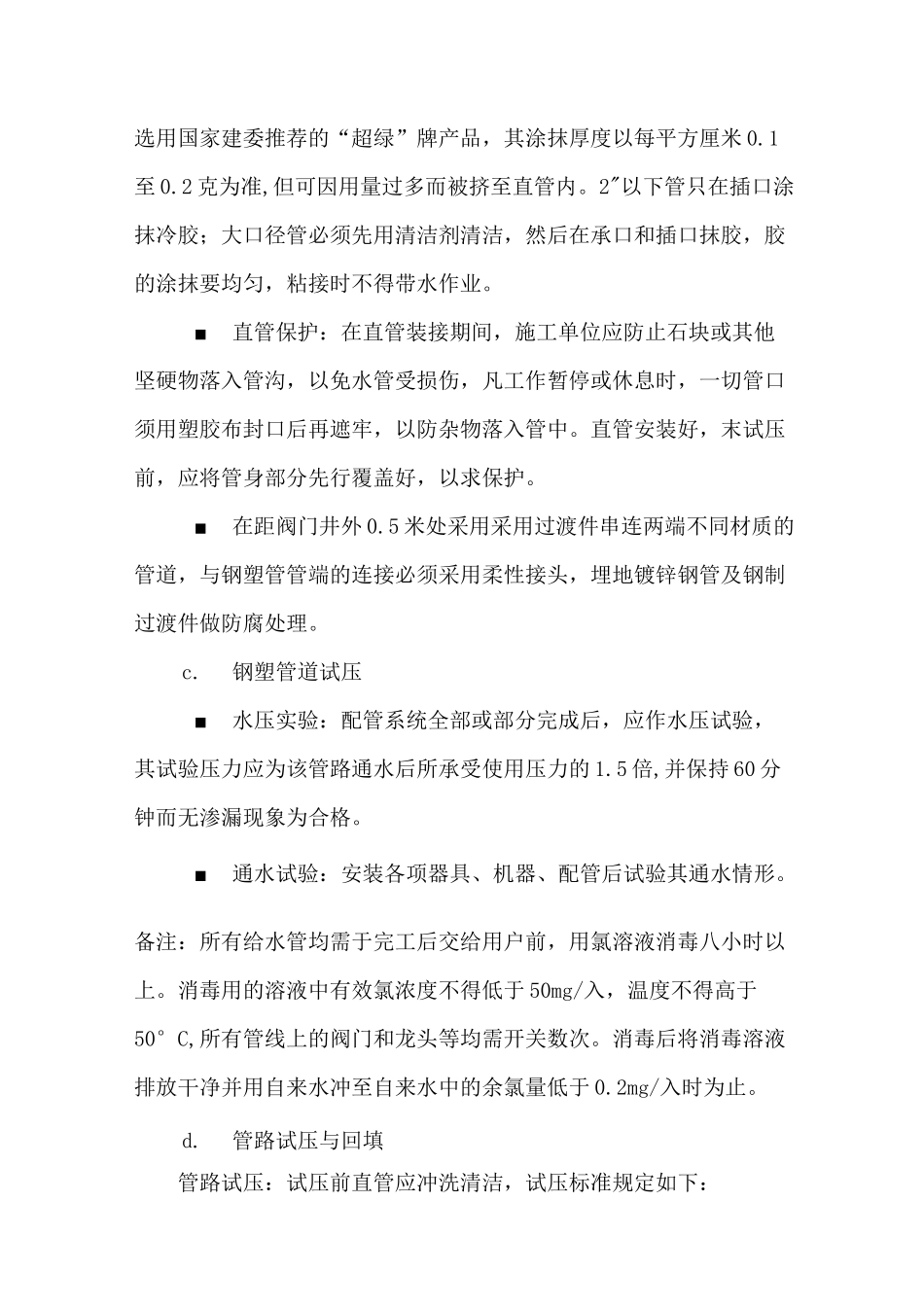

管粘接施工与安装■施工时应根据工程情况做出使用钢塑管及管件的规格、数量的计划,
