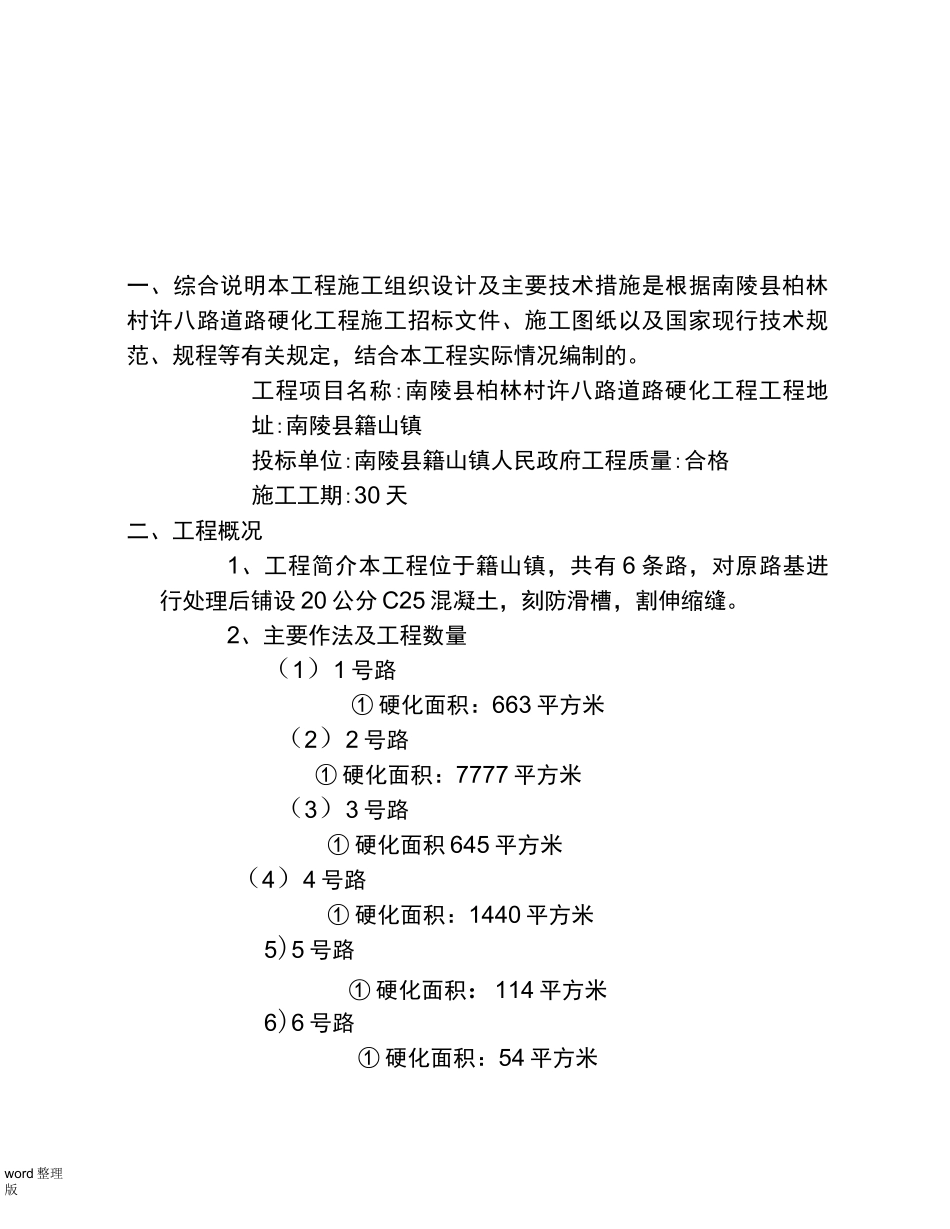

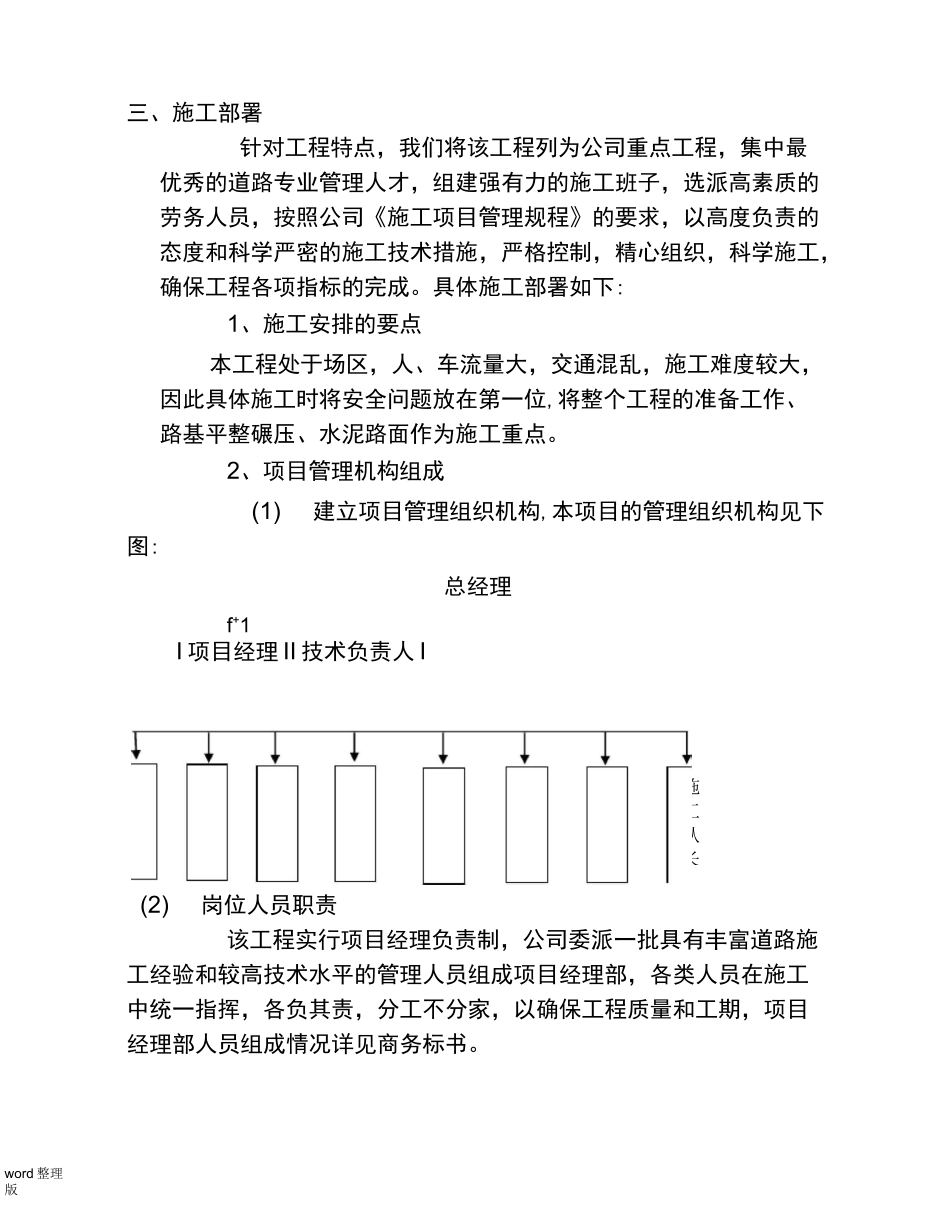

word 整理版一、综合说明本工程施工组织设计及主要技术措施是根据南陵县柏林村许八路道路硬化工程施工招标文件、施工图纸以及国家现行技术规范、规程等有关规定,结合本工程实际情况编制的。工程项目名称:南陵县柏林村许八路道路硬化工程工程地址:南陵县籍山镇投标单位:南陵县籍山镇人民政府工程质量:合格施工工期:30 天二、工程概况1、工程简介本工程位于籍山镇,共有 6 条路,对原路基进行处理后铺设 20 公分 C25 混凝土,刻防滑槽,割伸缩缝。2、主要作法及工程数量(1)1 号路① 硬化面积:663 平方米(2)2 号路① 硬化面积:7777 平方米(3)3 号路① 硬化面积 645 平方米(4)4 号路① 硬化面积:1440 平方米5)5 号路① 硬化面积:114 平方米6)6 号路① 硬化面积:54 平方米机械队长word 整理版材料施工员质检员安全施工队长试验员技术员三、施工部署针对工程特点,我们将该工程列为公司重点工程,集中最优秀的道路专业管理人才,组建强有力的施工班子,选派高素质的劳务人员,按照公司《施工项目管理规程》的要求,以高度负责的态度和科学严密的施工技术措施,严格控制,精心组织,科学施工,确保工程各项指标的完成。具体施工部署如下:1、施工安排的要点本工程处于场区,人、车流量大,交通混乱,施工难度较大,因此具体施工时将安全问题放在第一位,将整个工程的准备工作、路基平整碾压、水泥路面作为施工重点。2、项目管理机构组成(1)建立项目管理组织机构,本项目的管理组织机构见下图:总经理f+1I 项目经理 II 技术负责人 I(2)岗位人员职责该工程实行项目经理负责制,公司委派一批具有丰富道路施工经验和较高技术水平的管理人员组成项目经理部,各类人员在施工中统一指挥,各负其责,分工不分家,以确保工程质量和工期,项目经理部人员组成情况详见商务标书。word 整理版3、劳动力安排本工程所有分项工程均由我单位独立完成,不对外分包。现场施工时,根据工程计划的安排,选派高素质的施工队伍,保证劳动力供应,具体劳动计划详见下表:劳动力计划表word 整理版工种按工程施工阶段投入劳动力情况封道排水土石方 整路基 砼面层 侧石竣工清理土石方工2020壮工1215201012瓦工104168挖掘机司机122推土机司机22装载机司机244411运输车司机23121242平地机司机22压路机司机333摊铺机司机2电工111121搅拌机组操作工2拟投入主要施工机械设备表word 整理版丿予号机械或设备名称型号规格数量产地年份额 定...
