第一章专项施工方案1
1 满堂支架支架搭设与拆除方案1
1 工程概况桥梁全长:254
跨径布置为(3X25)+(4X25)+(3X25)=250 米
上部结构形式为预应力混凝土现浇箱梁,桥梁左幅 21
6 米,右幅 21
采用满堂支架现浇

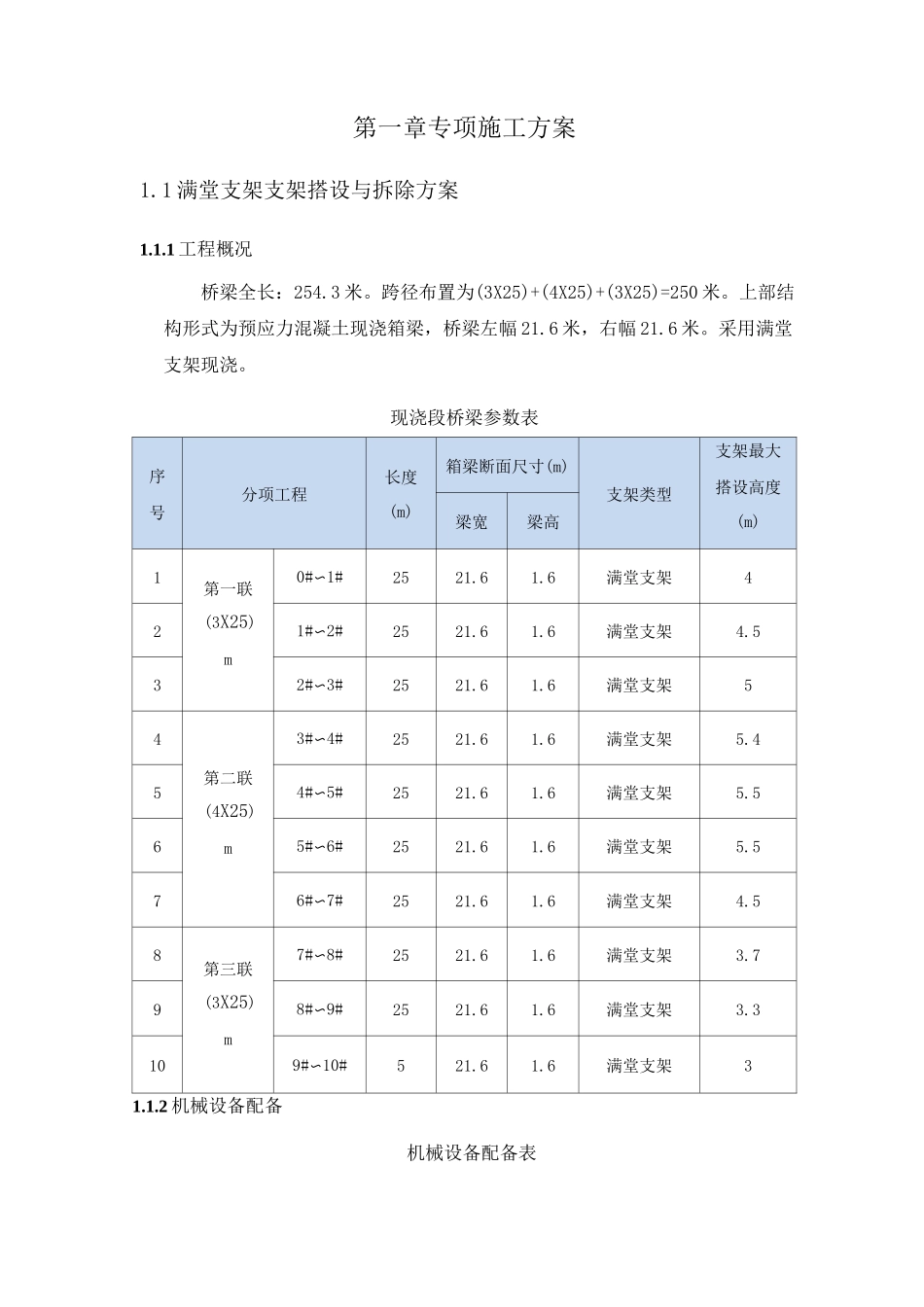

现浇段桥梁参数表序号分项工程长度(m)箱梁断面尺寸(m)支架类型支架最大搭设高度(m)梁宽梁高1第一联(3X25)m0#〜1#2521
6满堂支架421#〜2#2521
6满堂支架4
532#〜3#2521
6满堂支架54第二联(4X25)m3#〜4#2521
6满堂支架5
454#〜5#2521
6满堂支架5
565#〜6#2521
6满堂支架5
576#〜7#2521
6满堂支架4
58第三联(3X25)m7#〜8#2521
6满堂支架3
798#〜9#2521
6满堂支架3
3109#〜10#521
6满堂支架31

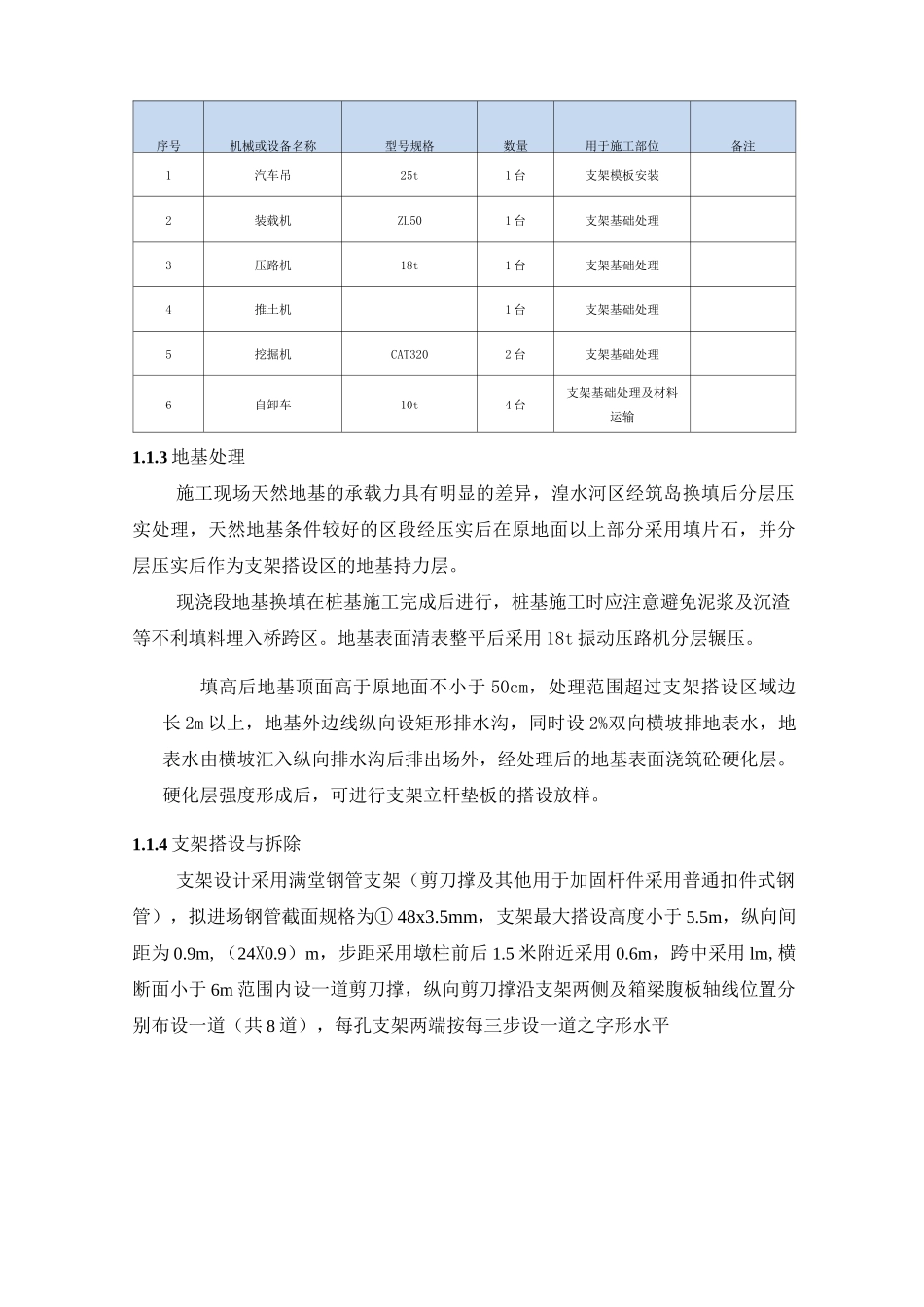

2 机械设备配备机械设备配备表序号机械或设备名称型号规格数量用于施工部位备注1汽车吊25t1 台支架模板安装2装载机ZL501 台支架基础处理3压路机18t1 台支架基础处理4推土机1 台支架基础处理5挖掘机CAT3202 台支架基础处理6自卸车10t4 台支架基础处理及材料运输1

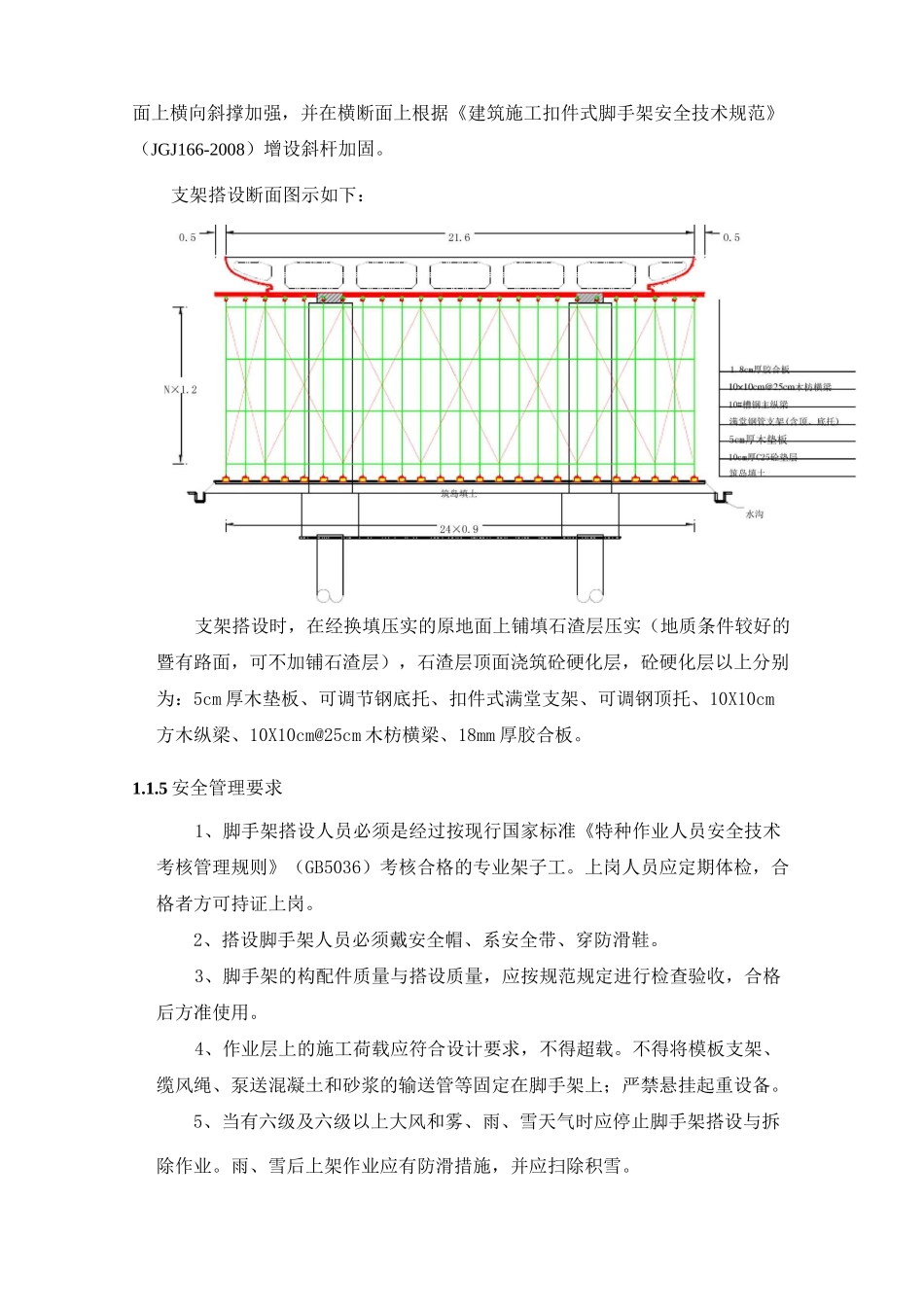

3 地基处理施工现场天然地基的承载力具有明显的差异,湟水河区经筑岛换填后分层压实处理,天然地基条件较好的区段经压实后在原地面以上部分采用填片石,并分层压实后作为支架搭设区的地基持力层
现浇段地基换填在桩基施工完成后进行,桩基施工时应注意避免泥浆及沉渣等不利填料埋入桥跨区
地基表面清表整平后采用 18t 振动压路机分层辗压
填高后地基顶面高于原地面不小于 50cm,处理范围超过支架搭设区域边长 2m 以上,地基外边线纵向设矩形排水沟,同时设 2%双向横坡排地
