工程临时延期申请表编号:JY-WJ-19 序号:001工程名称信阳建业森林半岛 19#楼致河南建达工程建设监理公司:根据施工合同条款第 13 条工期延误的规定,由于设计变更原因,我方申请工程延期,请予以批准
附件:1、工程延期的依据及工期计算19#楼基槽已按要求开挖至设计标高,西部超深部分(-5
0 以下)回填片石灌砂;标高(-5
1)范围内为粗砂换填,标咼-3
1 以上建设及设计 6 天
19#楼基础设计标咼下降 1
20 米增加砖基础、混凝土钢筋构造柱及回填土,条形基础变更增加混凝土钢筋条基,工期滞后 2 天
00 以下累计延误工期天,人工费用及机械租赁费均相应损失
合同竣工日期:2007 年 10 月 27 日申请延长竣工日期;2007 年 11 月 4 日2、证明材料1、;承包单位武汉建工第一建筑公司项目经理日期本表由承包单位填报,一式三份,业主、监理单位、承包单位各存一份

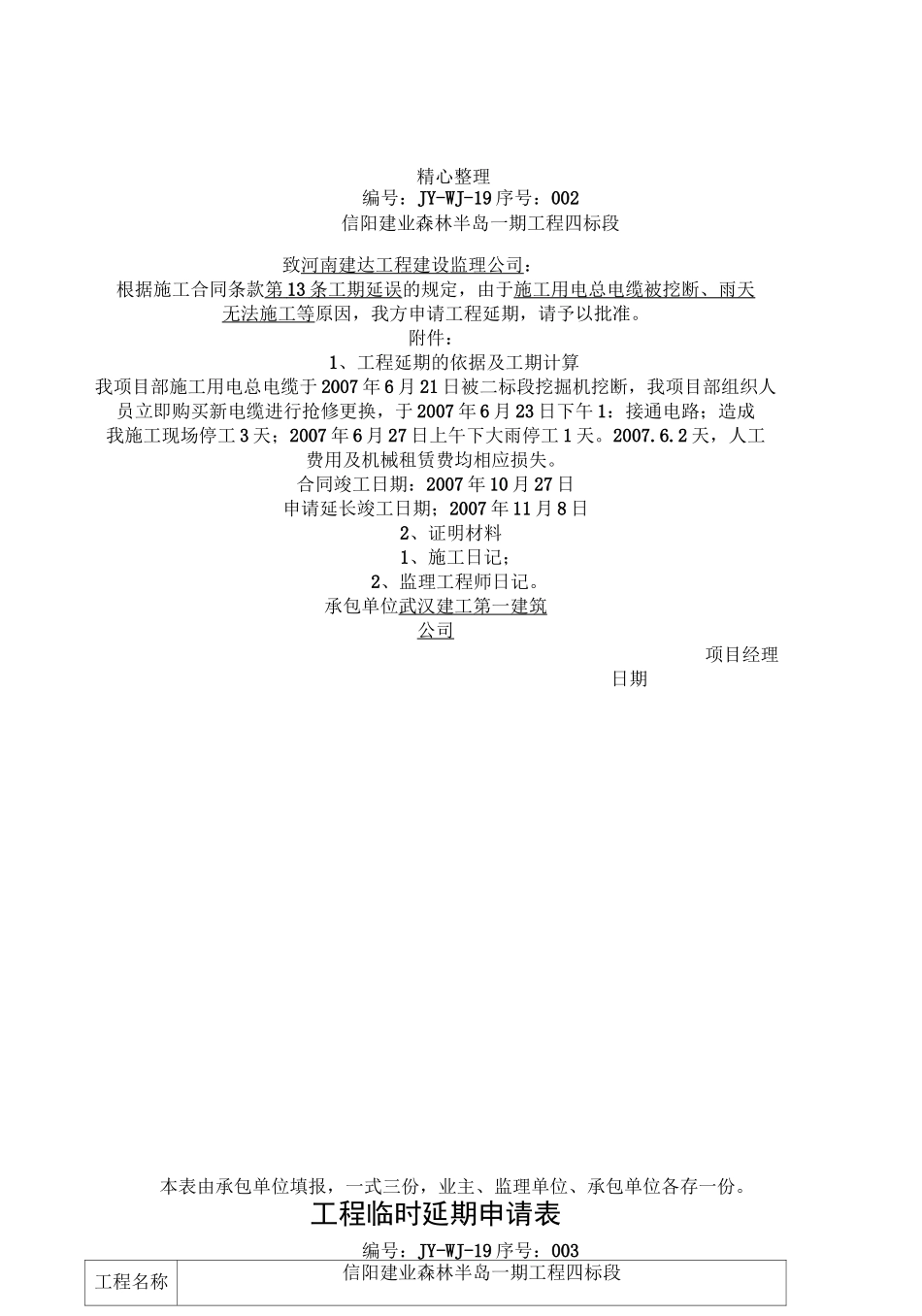

工程临时延期申请表精心整理编号:JY-WJ-19 序号:002信阳建业森林半岛一期工程四标段致河南建达工程建设监理公司:根据施工合同条款第 13 条工期延误 的规定,由于施工用电总电缆被挖断、雨天无法施工等原因,我方申请工程延期,请予以批准
附件:1、工程延期的依据及工期计算我项目部施工用电总电缆于 2007 年 6 月 21 日被二标段挖掘机挖断,我项目部组织人员立即购买新电缆进行抢修更换,于 2007 年 6 月 23 日下午 1:接通电路;造成我施工现场停工 3 天;2007 年 6 月 27 日上午下大雨停工 1 天
2 天,人工费用及机械租赁费均相应损失
合同竣工日期:2007 年 10 月 27 日申请延长竣工日期;2007 年 11 月 8 日2、证明材料1、施工日记;2、监理工程师日记

承包单位武汉建工第一建筑公司项目经理日期本表由承包单位填报,一式三
