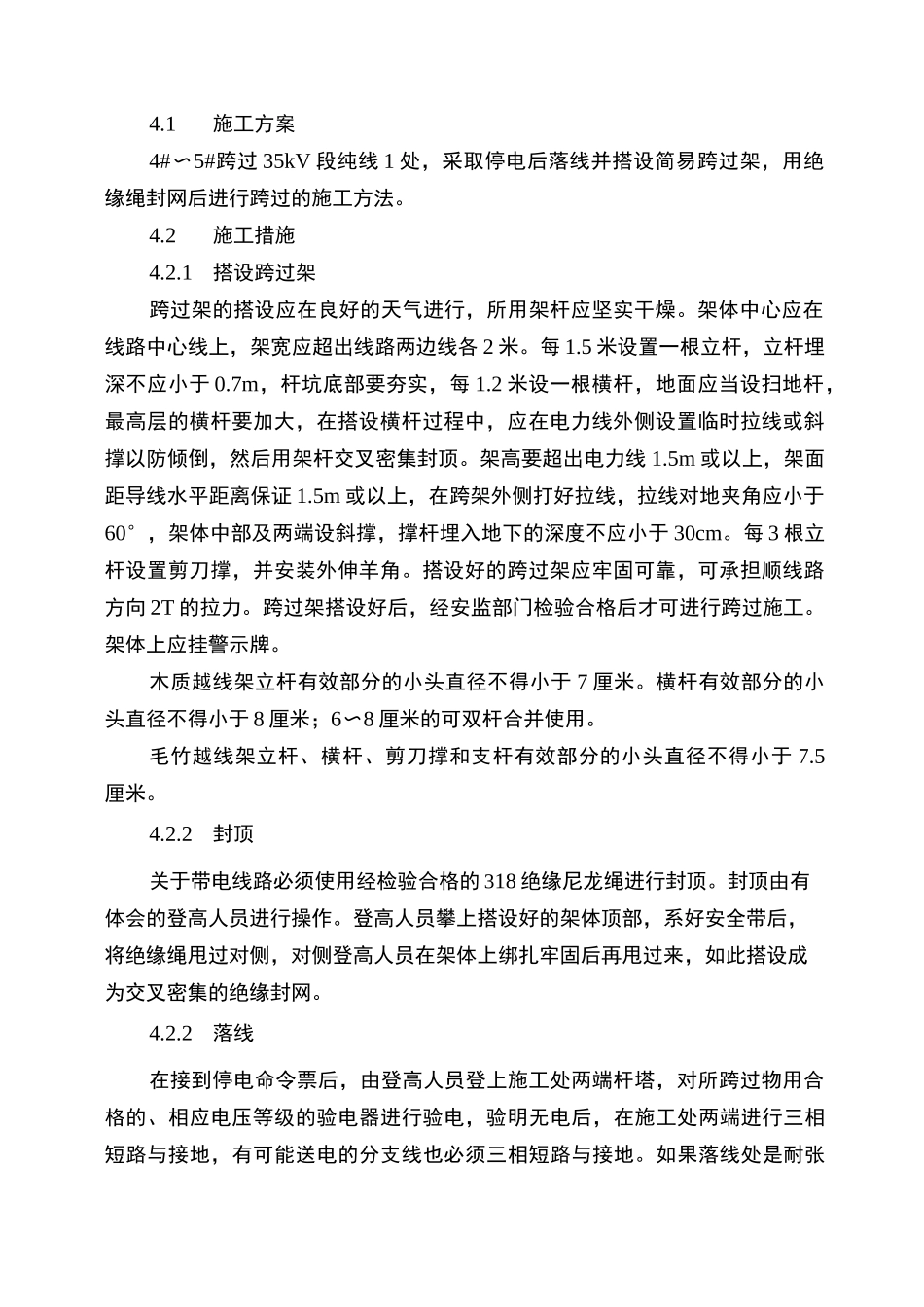

35KV 电力线路跨越措施弓家庄—柏沟煤矿 35kV 输电线路由我公司承建,该线路在 4#~5#跨过35kV 电力线 1 次,为保证跨过施工的顺利进行,特制定此安全技术措施
2 施工组织项目负责人分工职责范畴项目经理徐阳全面指挥和谐工地负责人张应喜负责人员机械调配组织、指挥和安全监督技术负责人李晋现场技术指挥,组织施工措施的编审专职安全员朱存义负责专项工序安全治理、监护和监督待定施工负责人郑大车分不负责各跨过处的跨过施工安全监护人李春林对各跨过处施工过程进行安全监护3 施工程序4
1施工方案4#〜5#跨过 35kV 段纯线 1 处,采取停电后落线并搭设简易跨过架,用绝缘绳封网后进行跨过的施工方法
2施工措施4
1搭设跨过架跨过架的搭设应在良好的天气进行,所用架杆应坚实干燥
架体中心应在线路中心线上,架宽应超出线路两边线各 2 米
5 米设置一根立杆,立杆埋深不应小于 0
7m,杆坑底部要夯实,每 1
2 米设一根横杆,地面应当设扫地杆,最高层的横杆要加大,在搭设横杆过程中,应在电力线外侧设置临时拉线或斜撑以防倾倒,然后用架杆交叉密集封顶
架高要超出电力线 1
5m 或以上,架面距导线水平距离保证 1
5m 或以上,在跨架外侧打好拉线,拉线对地夹角应小于60°,架体中部及两端设斜撑,撑杆埋入地下的深度不应小于 30cm
每 3 根立杆设置剪刀撑,并安装外伸羊角
搭设好的跨过架应牢固可靠,可承担顺线路方向 2T 的拉力
跨过架搭设好后,经安监部门检验合格后才可进行跨过施工
架体上应挂警示牌
木质越线架立杆有效部分的小头直径不得小于 7 厘米
横杆有效部分的小头直径不得小于 8 厘米;6〜8 厘米的可双杆合并使用
毛竹越线架立杆、横杆、剪刀撑和支杆有效部分的小头直径不得小于 7
2封顶关于带电线路必须使用经检验合格的 318 绝缘尼龙绳进行封顶
