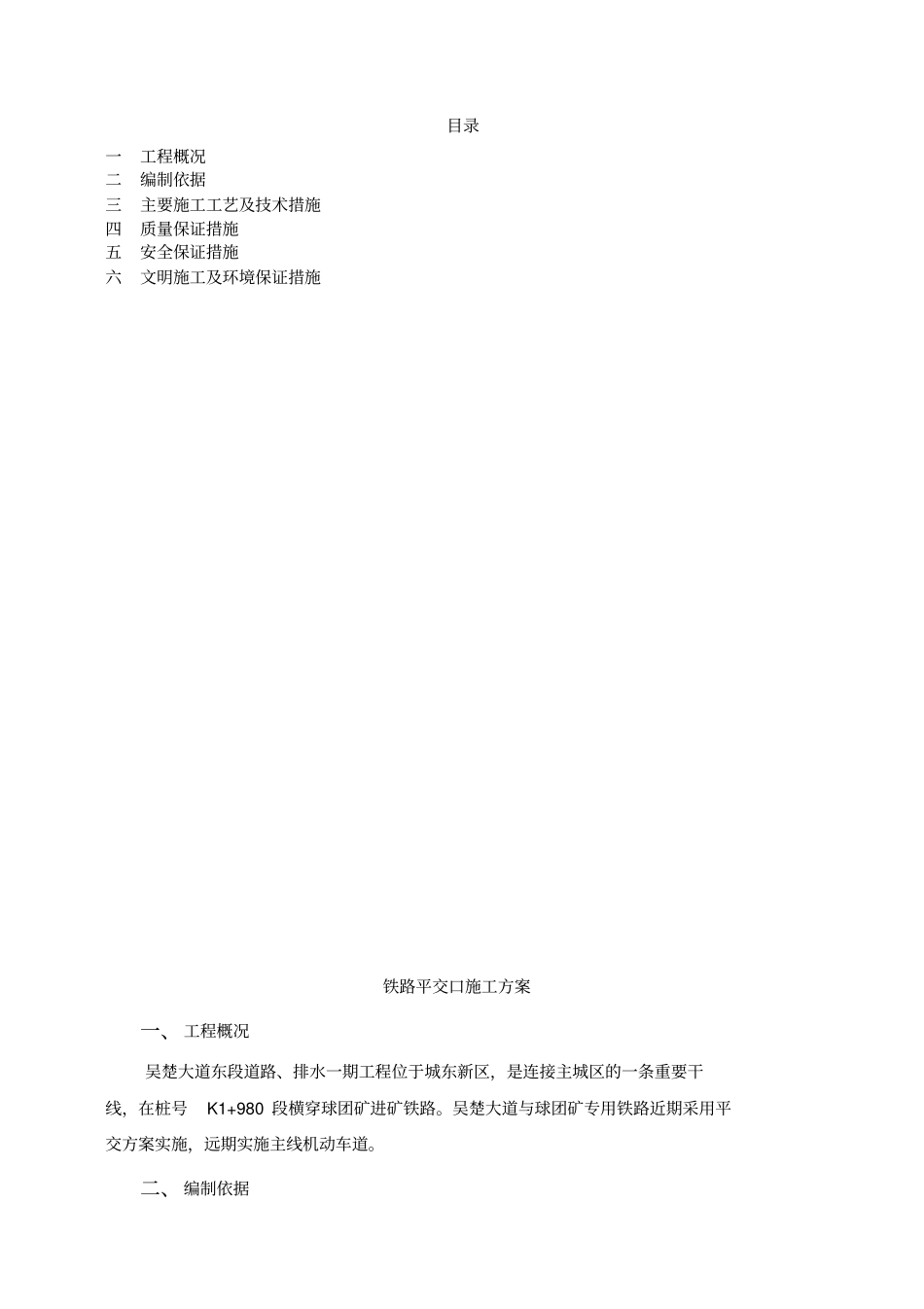

024版次一版文件类别技术方案层次C修改次数0颁发部门技术部发布日期实施日期编制人编制日期审核人审核日期批准人批准日期文件更改记录单序号章节号更改内容更改人 / 日期更改通知单号目录一工程概况二编制依据三主要施工工艺及技术措施四质量保证措施五安全保证措施六文明施工及环境保证措施铁路平交口施工方案一、 工程概况吴楚大道东段道路、排水一期工程位于城东新区,是连接主城区的一条重要干线,在桩号K1+980 段横穿球团矿进矿铁路
吴楚大道与球团矿专用铁路近期采用平交方案实施,远期实施主线机动车道
二、 编制依据吴楚大道道路、排水一期工程设计图纸
三、 主要施工工艺及技术措施 3
1 测量放样3
1 、采用全站仪根据导线点以及监理工程师批复加密的控制点成果,将 U型排水槽中线、标高测量放样,并用木桩做好标识,做好保护工作
2 、开挖沟槽施工前,由测量工程师做好放样交底工作,经技术主管审查无误后,给现场施工员、施工班长技术交底
让操作人员都能知道开挖深度,随时检查复核,避免出现超挖或欠挖的情况
2 主要施工方法 3
1施工顺序:3
2 、沟槽开挖U 型排水型检查验收道碴、石碴铺装碾压橡胶铺面板安装C30 混凝土两侧铺面板浇筑栏木机安装管沟开挖采用机械开挖,开挖深度严格按设计标高控制,管道开挖时,应注意对铁路的保护,在靠近铁路侧1m范围内严禁挖掘机操作,必须使用人工开挖
基坑挖完后进行验槽,作好记录,监理工程师检测合格后方可进行下一工序的施工
3 、U型排水垫层采用商品混凝土, 100mmC25素砼,砼浇筑时必须振捣密实、平整
4、边墙混凝土浇筑边墙混凝土采用商品混凝土,汽车泵进行混凝土输送,浇筑墙体砼时必须连续浇筑,分层厚度不大于50cm
在浇筑时组织好混凝土罐车运
