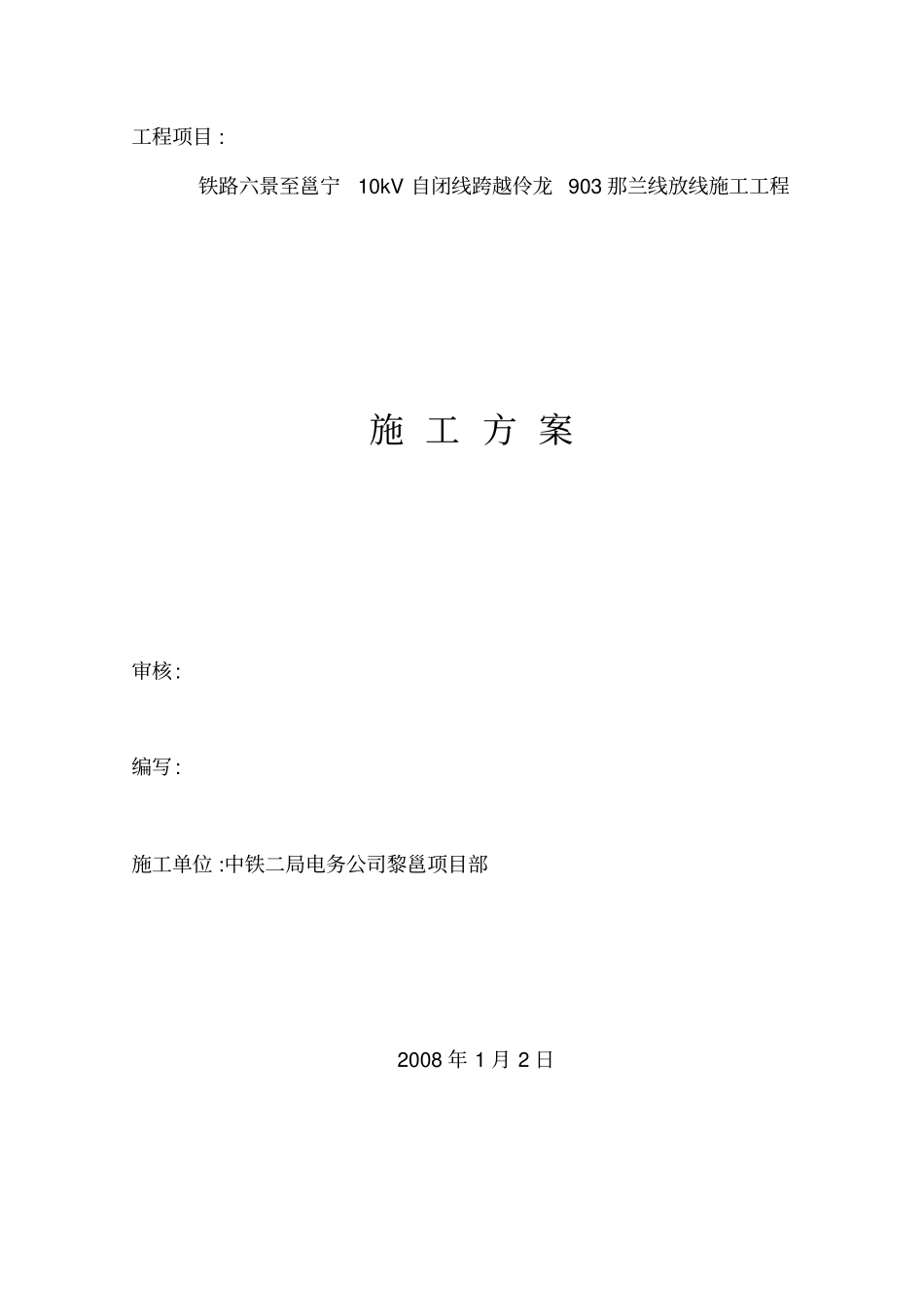

工程项目 : 铁路六景至邕宁10kV 自闭线跨越伶龙 903 那兰线放线施工工程施 工 方 案审核: 编写: 施工单位 :中铁二局电务公司黎邕项目部2008 年 1 月 2 日2 一、工程概况 : 1 工程名称 :铁路沙江至邕宁 10KV 自闭线跨越 10KV 伶龙 903那兰线施工工程2 工作地点 : ① 10KV 伶龙 903 那兰线李坡农排支线1#—— 2#杆② 10KV 伶龙 903 那兰线 49#—— 50#杆③ 10KV 伶龙 903 那兰线 70#—— 71#杆④ 10KV 伶龙 903 那兰线 84#—— 85#杆3、工作范围和内容:新建铁路沙江至邕宁10KV 自闭线 4 处跨越伶龙 10KV 线路及分支线(李坡农排支线)放线工程3 工作范围平面图: 李坡农排支线注:1、 “”为将施工的自闭10KV 线路,“”为地方伶龙903(10KV)那兰线路及李坡农排支线线路。2、在伶龙 903 那兰线 26#杆至 903 那兰线 27#档内挂接地线一组;在李坡农排支线2 #至3#杆档内挂接地线一组;在伶龙903 那兰线85#杆至 903 那兰线 86#档内挂接地线一组,接地线共3 组。伶龙903 那兰线新架自闭线27#49#50#70#71#84#85#1#.2#.铁 路 线该处走下部4 二、施工组织 : 1 工作负责人 :舒西胜2 现场安全员 :杜刚3 停电联系人 :梁泽枢4 施工班组 :黎邕项目第二作业队三、施工计划及进度 : 1、2008 年 1 月 7 日 8:00 至 18:30 分对伶龙 903那兰线 4 处跨越放线施工四、技术措施 : 1、当天工作必须按照 ,《<电力安全工作规程》的有关规定进行施工; 2、工作质量必须达到《电力线路运行技术规程》的要求; 五、停电计划 : 1、在 2008 年 1 月 7 日上午 8 时至下午 18 时 30 分进行停电放线作业,停电具体时间以工作票为准。六、危险点分析及安全措施: 序号危险点安全措施备注一现 场 施 工任 务 及 技术交底工作前工作负责人对工作人员交代工作内容、安全事项,并做好现场安全交底。二触电1.停电负责人办理停电手续,填写工作票。2.工作负责人认真组织安全工作,检查工作票所载安全措施是否完备和许可人所做的安全措施是否符合现场实际条件。3.在停电线路工作地段安装接地线前,先核对停电线路名称,后验电。验电时先检查专用10kV 验电器,合格后使用,工作过程有专人监护。4.挂接地线位置: 在伶龙 903 那兰线 26#杆至 903 那兰线 27#档内挂接地线一组;在李坡农排支线2#至3 #杆档内挂接地线一组;在伶龙 903 那兰线 85#...
