铝合金百叶窗安装技术交底总承包施工单位XXX公司单位(子单位 )工程名XXX项目称交底部位铝合金百叶窗安装技术交底日期、材料准备1
1 材料及主要机具:1
1 百叶窗的规格、型号、尺寸均应符合设计要求(详见图1)
2 百叶窗安装一般米用预埋件搭配螺栓固定
3 百叶窗小五金应按门窗规格、型号配套
4 密封膏应按设计要求准备,并应有出厂证明及产品生产合格证
5 嵌缝材料(聚氨脂泡沫剂)的品种应按设计要求选用
6 主要机具:线坠、水平管、钢卷尺、螺丝刀、电钻等
2 作业条件:底1
1 土建结构工程已完,经验收达到合格标准,已办好工种之间的交接手续
2 校核已留置的门窗洞口尺寸及标高是否符合设计要求,有问题的应及时反应及改正
3 检查百叶窗表面色泽是否均匀,是否无裂纹、麻点和明显擦伤
4 准备好安装时的吊篮及做好安全防护措施
二、施工流程容标高定位〉洞口处理〉检查白叶窗情况〉安装百叶窗f 调试 f 清理三、施工工艺3
1 在窗洞内的检查窗洞口尺寸是否符合图纸设计,否则应先有该专业厂商进行洞口处理
按图纸尺寸放好百叶窗安装位置线及标高控制线,洞口高度必须满足图纸设计要求
2 按放线就位(百叶窗平墙外边缘)_找好垂直度及标高,临时固定,检查正侧面垂直及对角线,合格后,用膨胀螺栓与结构固定好
3 安装完毕后,百叶框与墙体间缝隙用聚氨脂泡沫剂填嵌,泡沫剂固化后,用壁纸刀切割掉多余的泡沫剂,切割时要吃进框内3-5m m, 用毛刷清理干净窗框内外口的污物
窗框内外口打胶缝嵌
4 安装后注意成品保护,防污染,损坏面层,清理现场垃圾

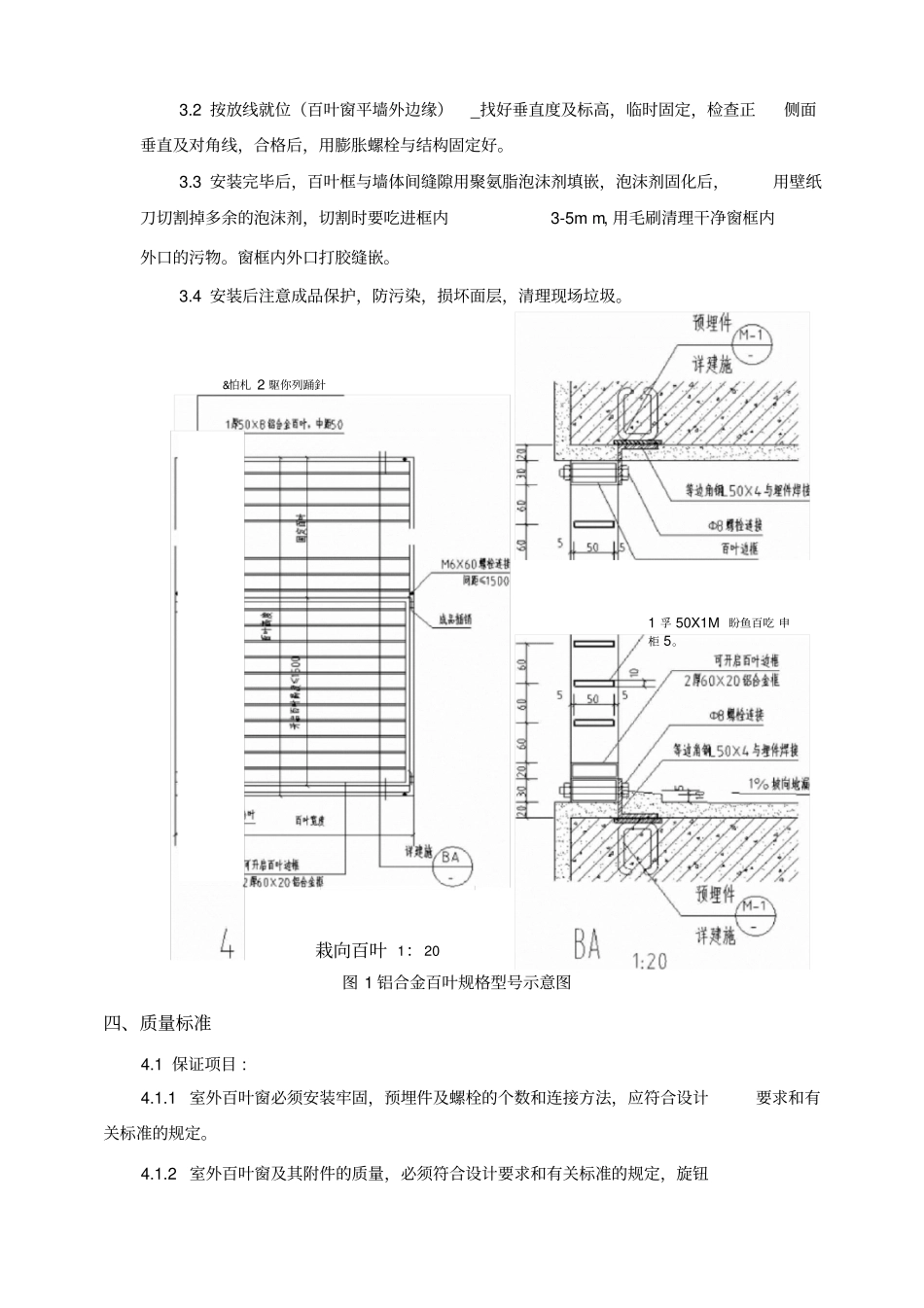

图 1 铝合金百叶规格型号示意图四、质量标准4
1 保证项目 : 4
1 室外百叶窗必须安装牢固,预埋件及螺栓的个数和连接方法,应符合设计要求和有关标准的规定
