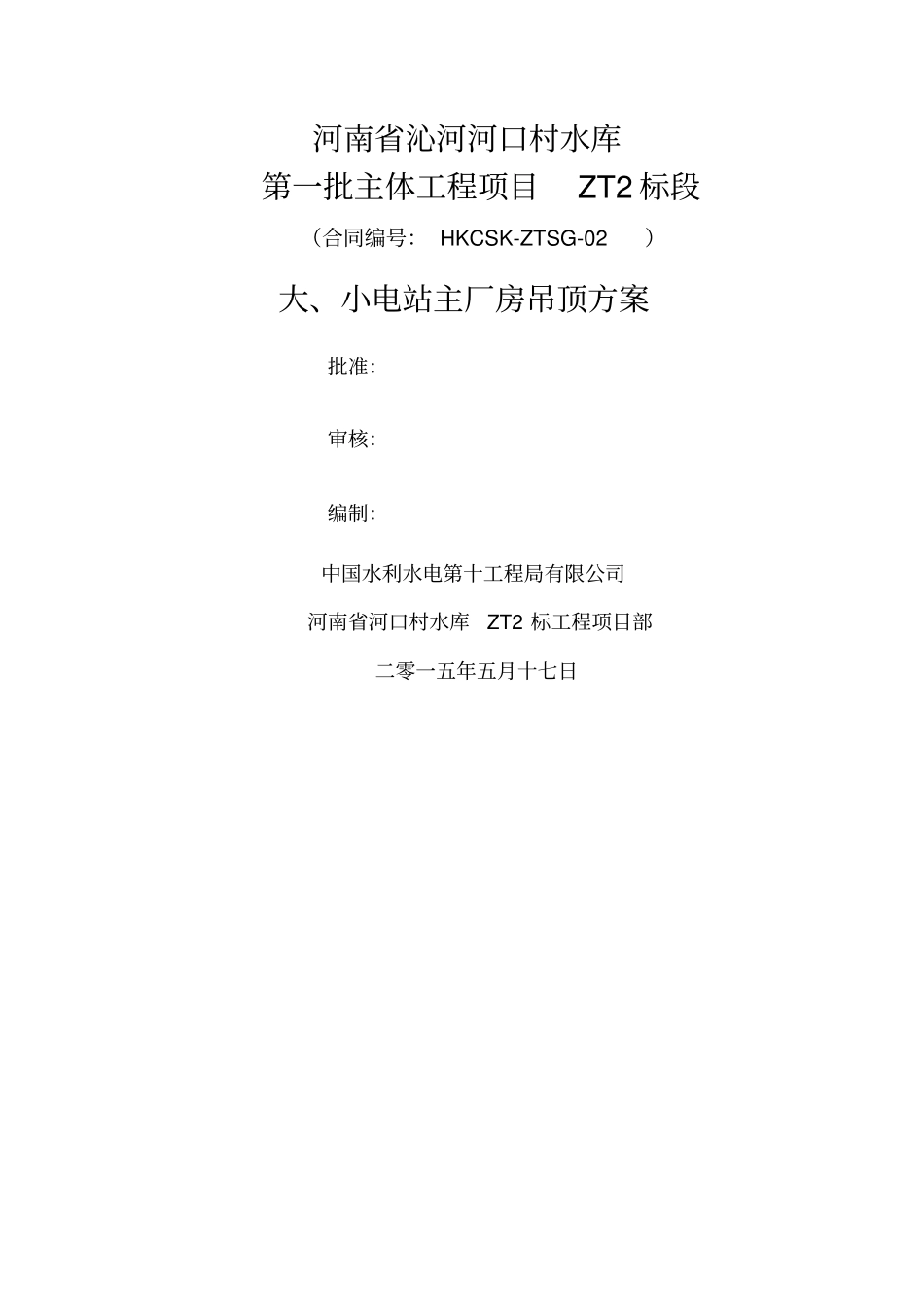

河南省沁河河口村水库第一批主体工程项目ZT2 标段(合同编号: HKCSK-ZTSG-02 )大、小电站主厂房吊顶方案批准:审核:编制:中国水利水电第十工程局有限公司河南省河口村水库ZT2 标工程项目部二零一五年五月十七日一、工程概况河口村水库大电站主厂房吊顶面积为28
0 ㎡;小电站主厂房吊顶平面面积为 27
5 ㎡(但由于小电站顶棚受到桥机影响,吊顶需要根据屋面网架的结构形式弯折,吊顶非平面形式)
二、编制依据1、《建筑装饰装修工程质量验收规范》 (GB50210-2001)2、《建筑工程施工质量验收统一标准》 (GB50300-2001)3、《钢结构工程施工质量验收规范》 (GB 50205-2001)4、大、小电站厂房照明平面布置图(ZT2-D1ZM-02 、03)三、施工方案1、施工安排由于厂房机电设备安装正在进行,桥式起重机经常运行行走,厂房内设备、材料堆放较多,空间狭窄,不利于搭建施工脚手架
根据我方施工进度计划,计划于5 月 20开始进行吊顶施工,于6 月 10 号前完成大小电站的吊顶施工,工期计划20 天
其中先进行小电站吊顶施工,主要采用从地面搭设脚手架至顶棚,分块进行吊顶施工,主要分安装间、主机间、旁通阀室三块
小电站吊顶施工完成后进行大电站吊顶施工
大电站吊顶施工主要采用:在桥式起重机上搭设脚手架,利用桥式其中及的移动进行吊顶施工,从而减小由地面搭设脚手架的工程量,缩短施工周期

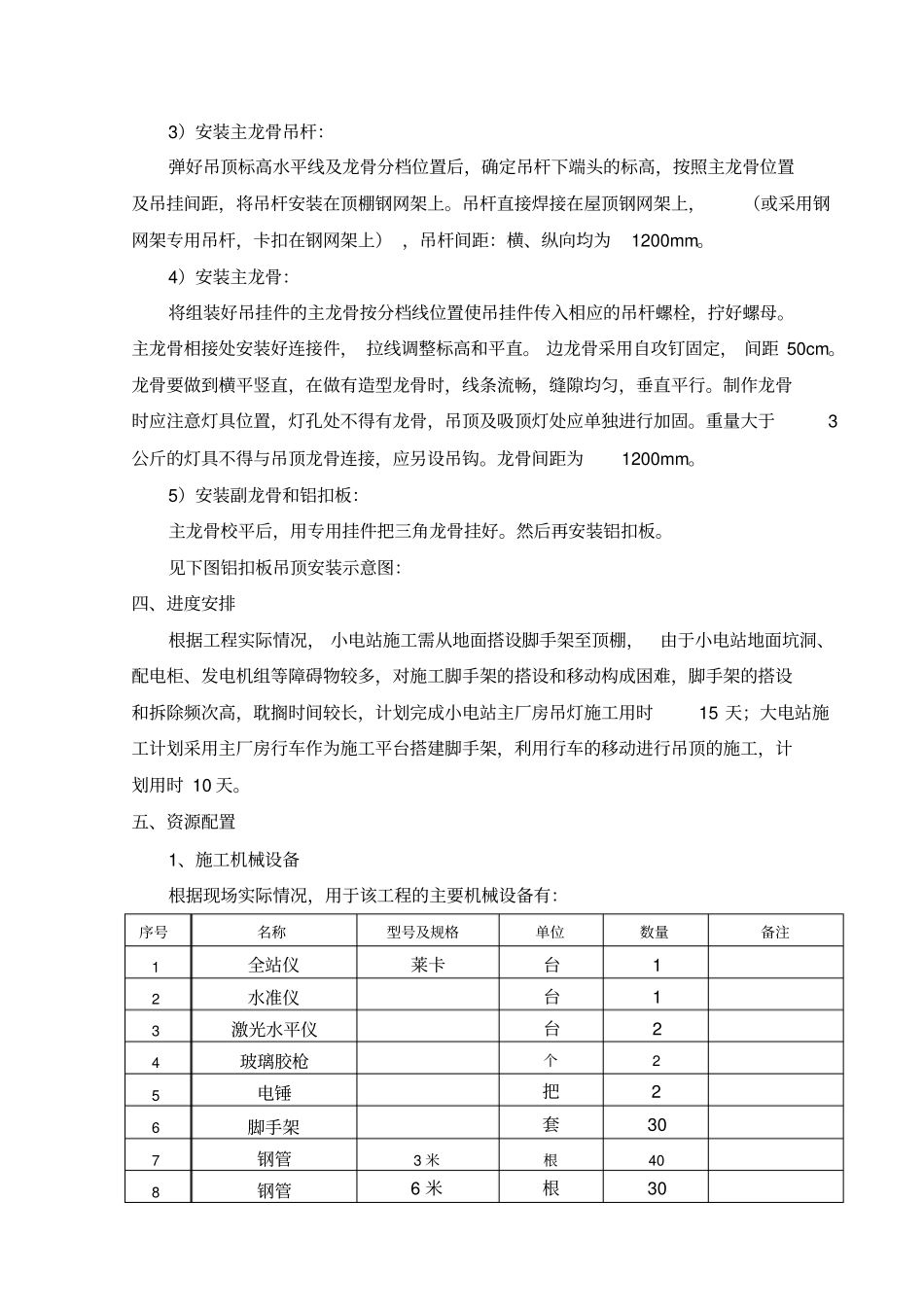

2、施工措施方案1
1、施工材料:主要采用穿孔铝天花吊顶,铝天花规格为600*1200;辅料采用 Φ 8 镀锌钢丝吊杆,38#轻钢镀锌主龙骨,配大号三角龙骨为副龙骨
2、工艺流程弹吊顶标高水平线→划龙骨分档线→安装龙骨吊杆→安装主龙骨→安装三角龙骨,再装铝扣板
1)弹吊顶标高水平线:根据吊顶标高水平线,采用激光水平仪沿墙、柱
