铝格栅安装施工方案

铝格栅安装施工方案_第1页
1/5
铝格栅安装施工方案_第2页
2/5
铝格栅安装施工方案_第3页
3/5

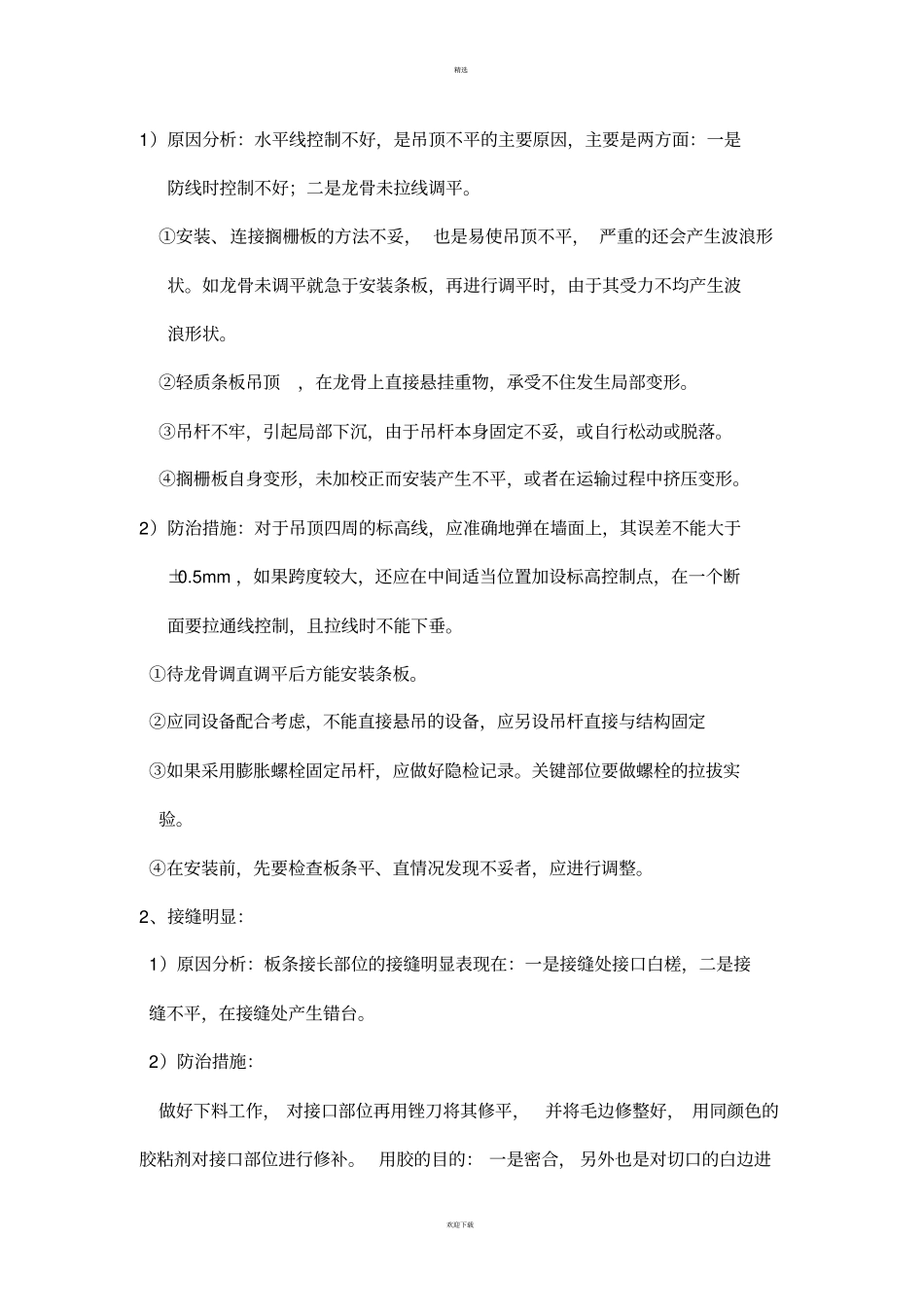

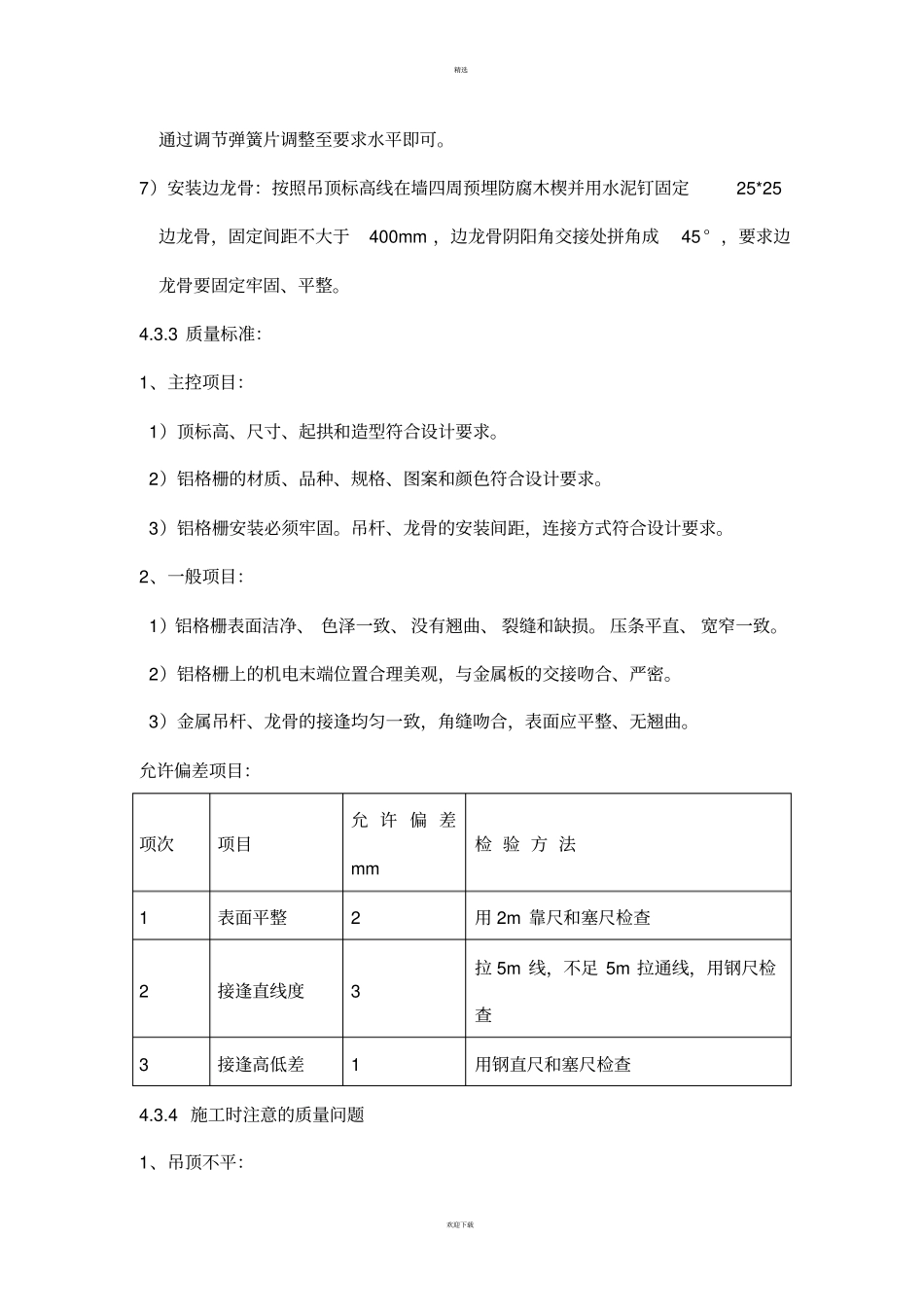

精选欢迎下载4.3、铝方格栅吊顶4.3.1. 施工区域 :体育馆、会展馆门厅及走廊吊顶4.3.2 施工工艺1、工艺流程:墙面弹水平线→安装吊筋→安装龙骨→隐检→预装格栅→吊装格栅→调平→饰面清理→分项验收2、施工方法1)弹线:根据楼层标高水平线,根据设计标高,沿墙上四周,弹出顶棚标高水平控制线和龙骨分档控制线。并注意是否与水电的标高相矛盾,如有相矛盾的地方及时解决。2)安装吊筋(铁线):在弹好顶棚标高水平线后,确定吊杆下端头的标高,将吊杆的上部与预埋钢筋焊接或者用角钢一边打孔用膨胀螺栓固定到结构顶板内,一边与吊杆Ф 10 镀锌钢丝焊接牢固,吊好铁线后,将铁线穿入调节弹簧片内,弹簧片要求为镀锌的。吊杆的纵横间距1200mm 左右。3)棚内管线布置、校正、刷漆:将天棚内水电管道安装校正后,在结构顶棚及管道上涂刷 1-2 遍黑色涂料。4)预装格栅:将规格的格栅天花(110*110 )条在地下先分开,按照其规格进行预装成组,注意地面要平整、干净,检查搁栅的拼接平整度和接口牢固。5)吊装格栅:将预装好的每组格栅天花,装在直径Ф4mm 镀锌铁线吊钩上,将吊钩一端穿进主骨孔内, 一端固定在弹簧片上。 每组搁栅通过专用连接件将每一根搁栅条连起来。6)调平:将整栅天花连接后,在搁栅的底部按照墙面上的控制线拉线调直,并精选欢迎下载通过调节弹簧片调整至要求水平即可。7)安装边龙骨:按照吊顶标高线在墙四周预埋防腐木楔并用水泥钉固定25*25边龙骨,固定间距不大于400mm ,边龙骨阴阳角交接处拼角成45 ° ,要求边龙骨要固定牢固、平整。4.3.3 质量标准:1、主控项目:1)顶标高、尺寸、起拱和造型符合设计要求。2)铝格栅的材质、品种、规格、图案和颜色符合设计要求。3)铝格栅安装必须牢固。吊杆、龙骨的安装间距,连接方式符合设计要求。2、一般项目:1)铝格栅表面洁净、 色泽一致、 没有翘曲、 裂缝和缺损。 压条平直、 宽窄一致。2)铝格栅上的机电末端位置合理美观,与金属板的交接吻合、严密。3)金属吊杆、龙骨的接逢均匀一致,角缝吻合,表面应平整、无翘曲。允许偏差项目:项次项目允 许 偏 差mm 检 验 方 法1 表面平整2 用 2m 靠尺和塞尺检查2 接逢直线度3 拉 5m 线,不足 5m 拉通线,用钢尺检查3 接逢高低差1 用钢直尺和塞尺检查4.3.4 施工时注意的质量问题1、吊顶不平:精选欢迎下载1)原因分析:水平线控制不好,是吊顶不平的主要原因,主要是两方面:一是防线时...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

铝格栅安装施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
