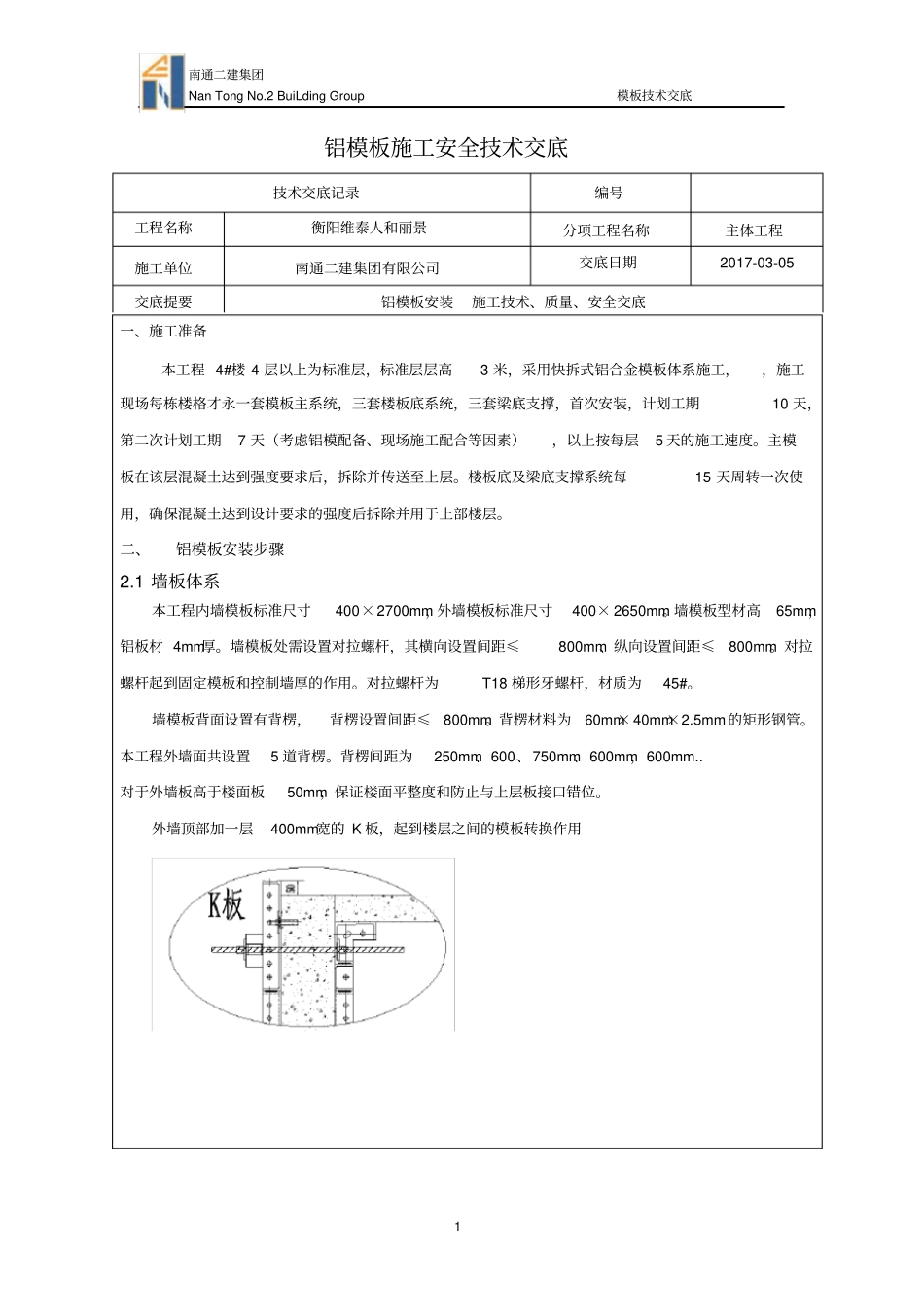

2 BuiLding Group 模板技术交底1 铝模板施工安全技术交底技术交底记录编号工程名称衡阳维泰人和丽景分项工程名称主体工程施工单位南通二建集团有限公司交底日期2017-03-05 交底提要铝模板安装施工技术、质量、安全交底一、施工准备本工程 4#楼 4 层以上为标准层,标准层层高3 米,采用快拆式铝合金模板体系施工,,施工现场每栋楼格才永一套模板主系统,三套楼板底系统,三套梁底支撑,首次安装,计划工期10 天,第二次计划工期7 天(考虑铝模配备、现场施工配合等因素),以上按每层5 天的施工速度
主模板在该层混凝土达到强度要求后,拆除并传送至上层
楼板底及梁底支撑系统每15 天周转一次使用,确保混凝土达到设计要求的强度后拆除并用于上部楼层
二、铝模板安装步骤2
1 墙板体系本工程内墙模板标准尺寸400×2700mm,外墙模板标准尺寸400× 2650mm
墙模板型材高65mm,铝板材 4mm厚
墙模板处需设置对拉螺杆,其横向设置间距≤800mm、纵向设置间距≤800mm
对拉螺杆起到固定模板和控制墙厚的作用
对拉螺杆为T18 梯形牙螺杆,材质为45#
墙模板背面设置有背楞,背楞设置间距≤800mm
背楞材料为60mm×40mm×2
5mm的矩形钢管
本工程外墙面共设置5 道背楞
背楞间距为250mm、600、750mm、600mm,600mm
对于外墙板高于楼面板50mm,保证楼面平整度和防止与上层板接口错位
外墙顶部加一层400mm宽的 K 板,起到楼层之间的模板转换作用南通二建集团Nan Tong No

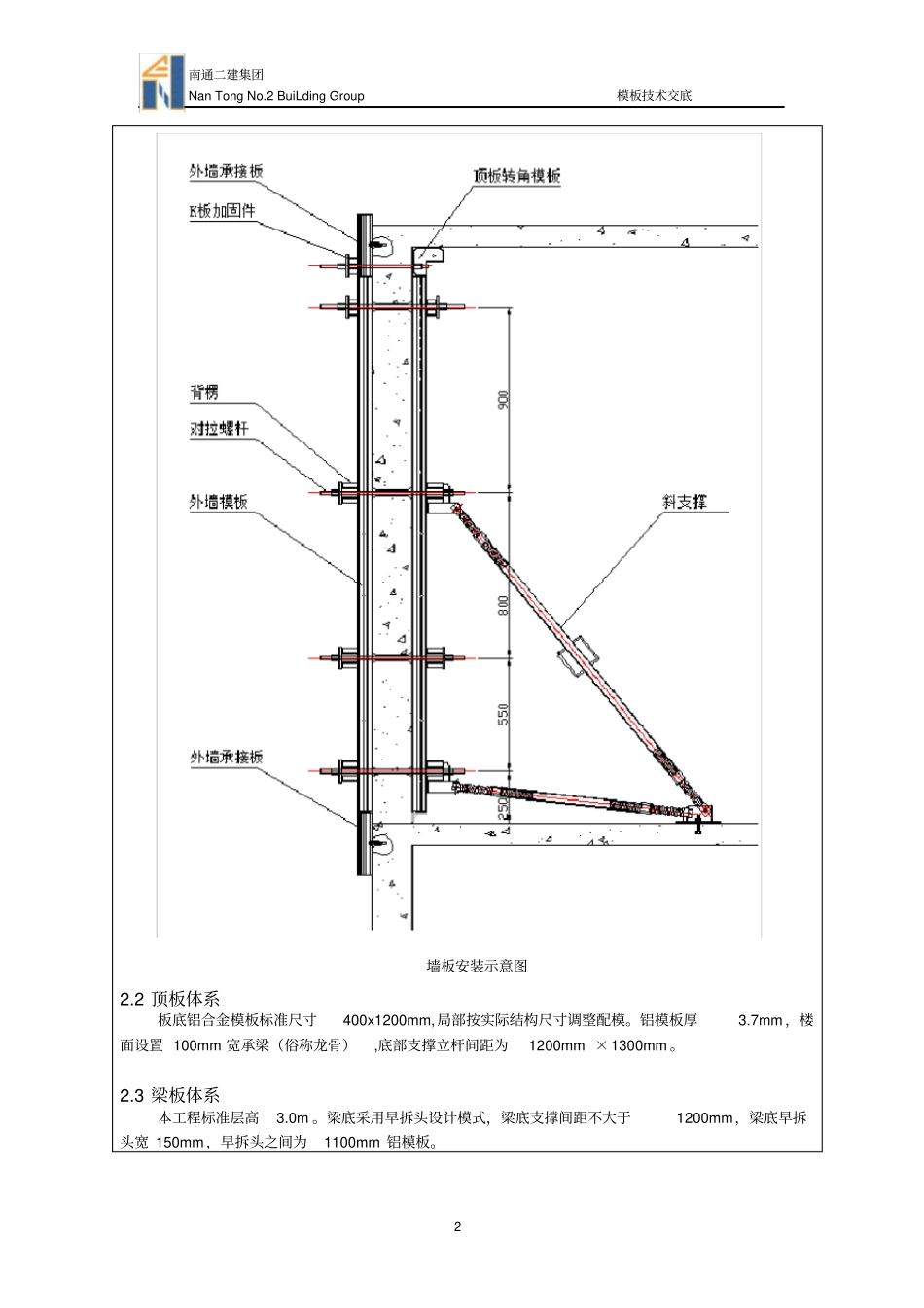

2 BuiLding Group 模板技术交底2 墙板安装示意图2
2 顶板体系板底铝合金模板标准尺寸400x1200mm,局部按实际结构尺寸调整配模

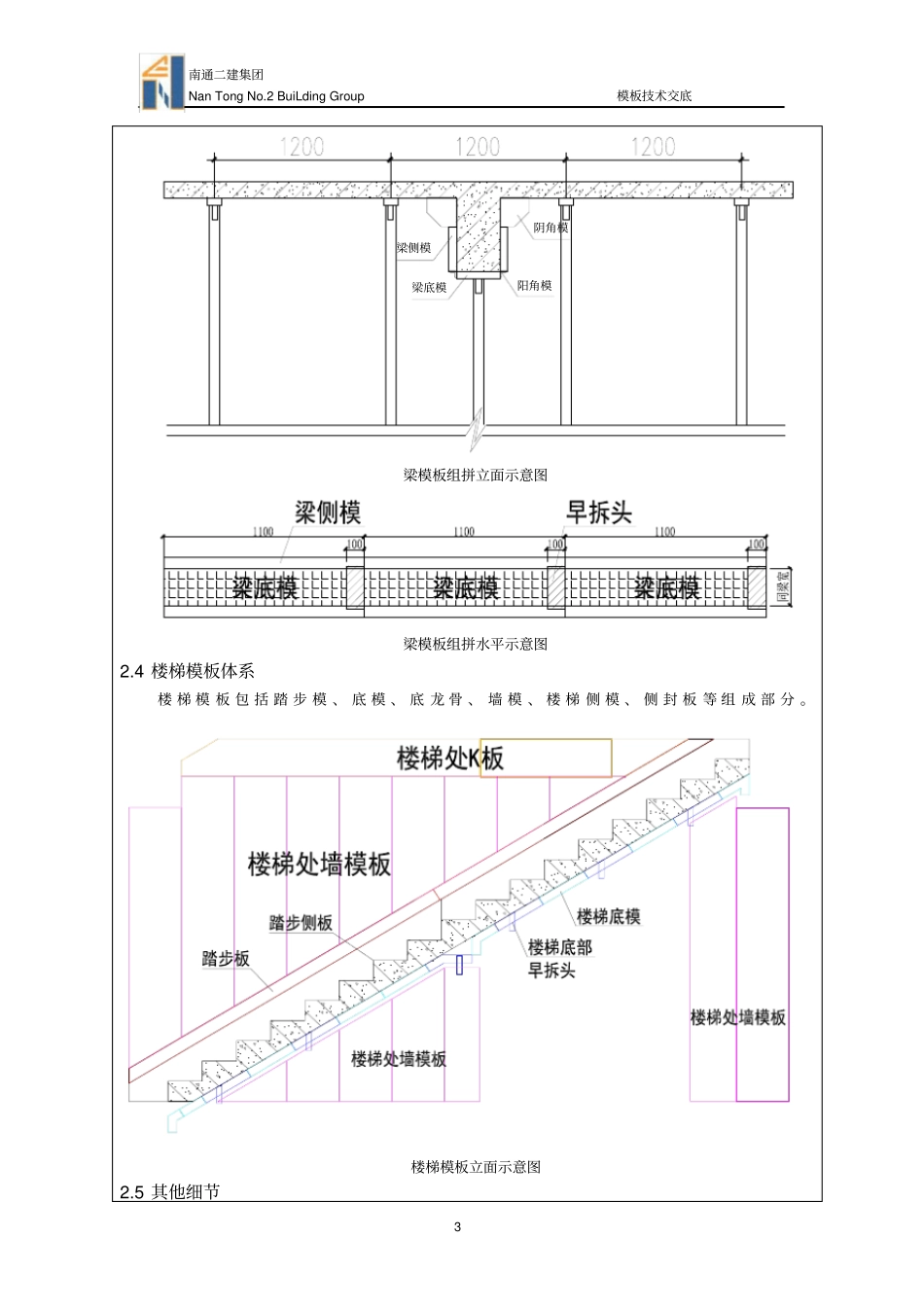

7mm,楼面设置 100mm 宽承梁(俗称龙骨),底部支撑
