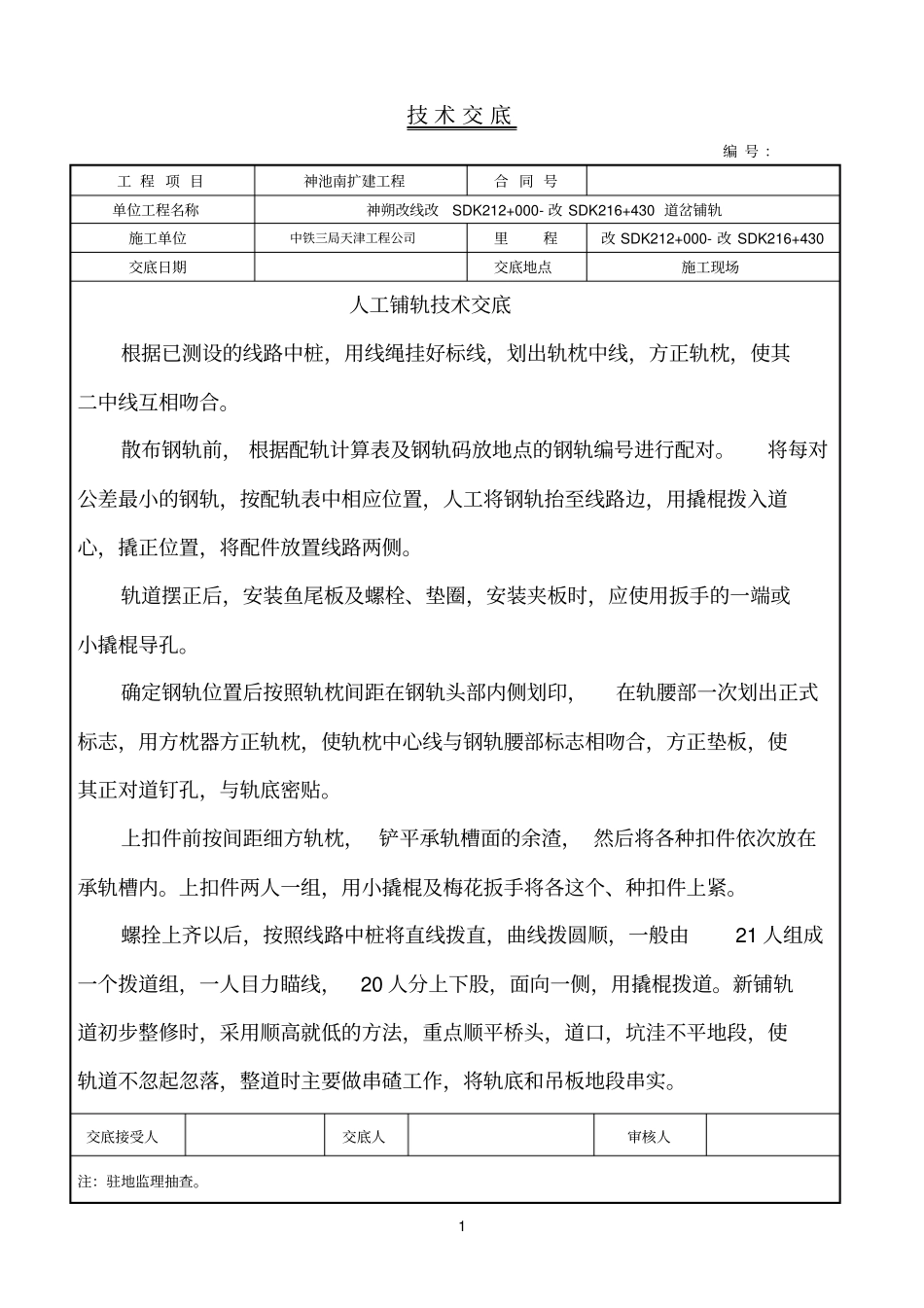

1 技 术 交 底编 号 :工 程 项 目神池南扩建工程合 同 号单位工程名称神朔改线改SDK212+000- 改 SDK216+430 道岔铺轨施工单位中铁三局天津工程公司里程改 SDK212+000- 改 SDK216+430交底日期交底地点施工现场人工铺轨技术交底根据已测设的线路中桩,用线绳挂好标线,划出轨枕中线,方正轨枕,使其二中线互相吻合
散布钢轨前, 根据配轨计算表及钢轨码放地点的钢轨编号进行配对
将每对公差最小的钢轨,按配轨表中相应位置,人工将钢轨抬至线路边,用撬棍拨入道心,撬正位置,将配件放置线路两侧
轨道摆正后,安装鱼尾板及螺栓、垫圈,安装夹板时,应使用扳手的一端或小撬棍导孔
确定钢轨位置后按照轨枕间距在钢轨头部内侧划印,在轨腰部一次划出正式标志,用方枕器方正轨枕,使轨枕中心线与钢轨腰部标志相吻合,方正垫板,使其正对道钉孔,与轨底密贴
上扣件前按间距细方轨枕, 铲平承轨槽面的余渣, 然后将各种扣件依次放在承轨槽内
上扣件两人一组,用小撬棍及梅花扳手将各这个、种扣件上紧
螺拴上齐以后,按照线路中桩将直线拨直,曲线拨圆顺,一般由21 人组成一个拨道组,一人目力瞄线,20 人分上下股,面向一侧,用撬棍拨道
新铺轨道初步整修时,采用顺高就低的方法,重点顺平桥头,道口,坑洼不平地段,使轨道不忽起忽落,整道时主要做串碴工作,将轨底和吊板地段串实
交底接受人交底人审核人注:驻地监理抽查
2 技 术 交 底编 号 :工 程 项 目朝脑沟站改建工程合 同 号单位工程名称站场铺轨施工单位中铁三局运输工程分公司四经部里程DK73+000 ~DK73+500交底日期交底地点施工现场铺设道岔技术交底根据已测设的岔位中桩,用线绳挂好标线,岔枕按标准图检尺,并按长度写在岔枕上,然后在地面上划出岔枕长度分界点及岔枕取齐线,按点线散布岔枕,单开道岔的岔枕应在直股外侧取齐

人工抬运按标准图钢
