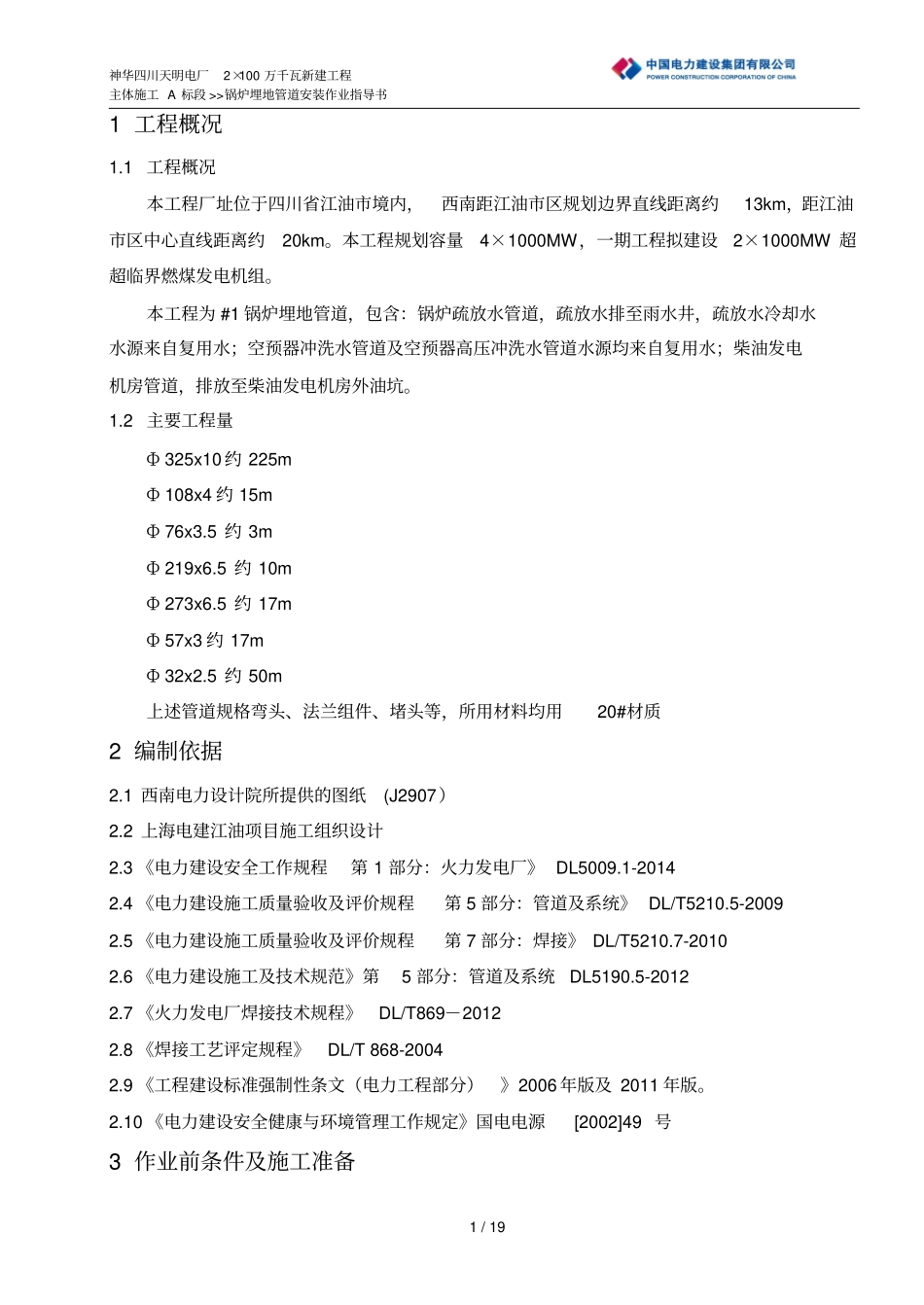

神华四川天明电厂2×100 万千瓦新建工程主体施工 A 标段 >>锅炉埋地管道安装作业指导书1 / 19 1 工程概况1.1 工程概况本工程厂址位于四川省江油市境内,西南距江油市区规划边界直线距离约13km,距江油市区中心直线距离约20km。本工程规划容量4×1000MW,一期工程拟建设2×1000MW 超超临界燃煤发电机组。本工程为 #1 锅炉埋地管道,包含:锅炉疏放水管道,疏放水排至雨水井,疏放水冷却水水源来自复用水;空预器冲洗水管道及空预器高压冲洗水管道水源均来自复用水;柴油发电机房管道,排放至柴油发电机房外油坑。1.2 主要工程量Ф 325x10 约 225m Ф 108x4 约 15m Ф 76x3.5 约 3m Ф 219x6.5 约 10m Ф 273x6.5 约 17m Ф 57x3 约 17m Ф 32x2.5 约 50m 上述管道规格弯头、法兰组件、堵头等,所用材料均用20#材质2 编制依据2.1 西南电力设计院所提供的图纸(J2907)2.2 上海电建江油项目施工组织设计2.3 《电力建设安全工作规程第 1 部分:火力发电厂》 DL5009.1-2014 2.4 《电力建设施工质量验收及评价规程第 5 部分:管道及系统》 DL/T5210.5-2009 2.5 《电力建设施工质量验收及评价规程第 7 部分:焊接》 DL/T5210.7-2010 2.6 《电力建设施工及技术规范》第5 部分:管道及系统 DL5190.5-2012 2.7 《火力发电厂焊接技术规程》DL/T869-2012 2.8 《焊接工艺评定规程》 DL/T 868-2004 2.9 《工程建设标准强制性条文(电力工程部分)》2006 年版及 2011 年版。2.10 《电力建设安全健康与环境管理工作规定》国电电源[2002]49 号3 作业前条件及施工准备神华四川天明电厂2×100 万千瓦新建工程主体施工 A 标段 >>锅炉埋地管道安装作业指导书2 / 19 3.1 作业人员的资质3.1.1 具有相关的资格证书,施工人员必须是经过安全考核合格者;3.1.2 所有参加作业的特殊工种人员(电工、电焊工、测量工、起重工、操作工、架子工)必须持证上岗;其中电焊工上岗前必须进行再考核,确认合格后方可上岗;3.1.3 施工前组织施工人员熟悉施工现场和工艺质量要求、了解安全操作规范和现场环境保护要求。3.2 有关人员职责3.2.1 技术人员在开工前做好技术准备,根据施工具体特点编写作业指导书,编制施工任务单;3.2.2 质检员负责工程质量的全过程控制及相关质量措施的实施、检查、监督和验收评定工作,并做好质量跟踪;3.2.3 班组长熟悉施工图、了解规范要求、掌握施工方案。...
