电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

锅炉安装安全技术措施

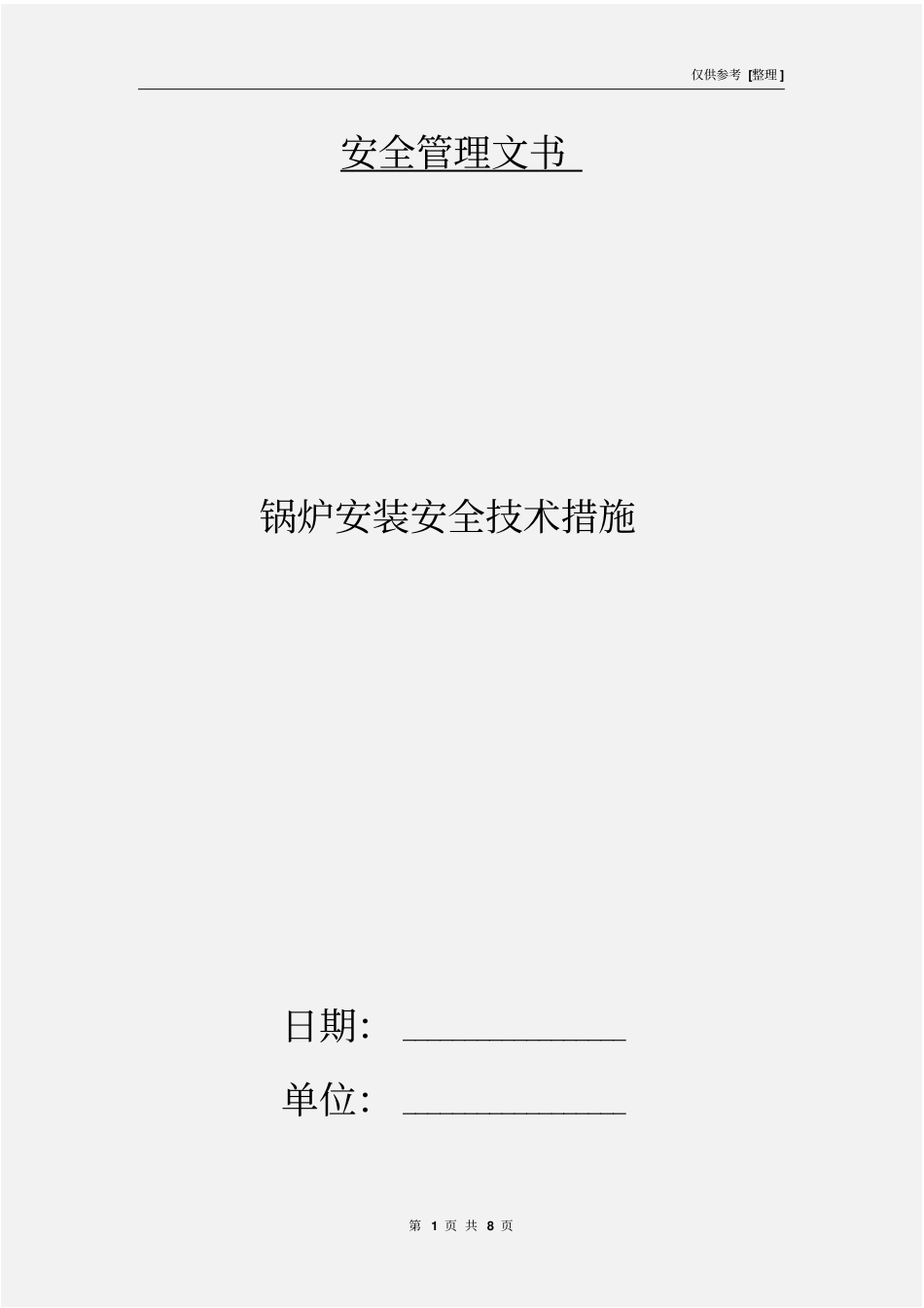

锅炉安装安全技术措施_第1页
1/8

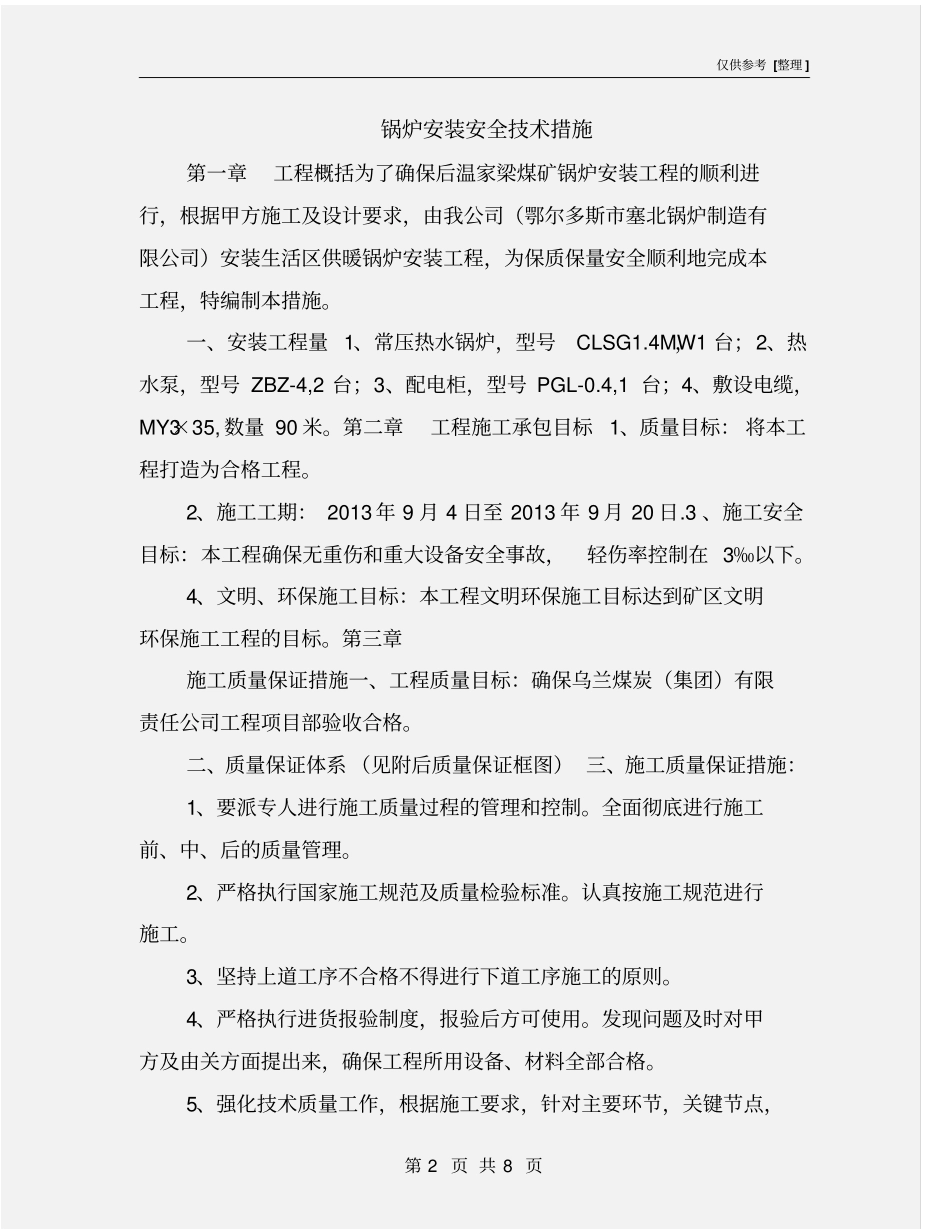

锅炉安装安全技术措施_第2页
2/8

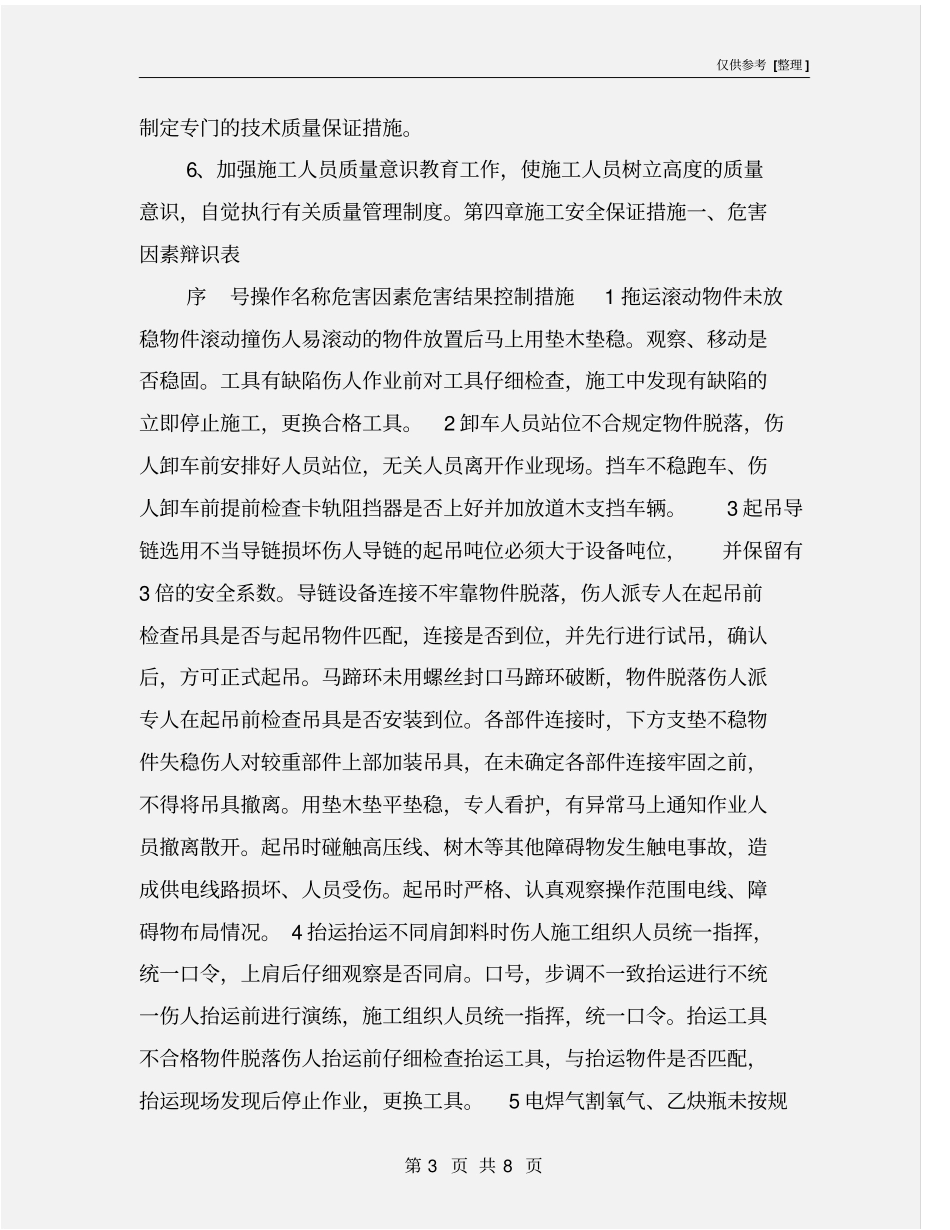

锅炉安装安全技术措施_第3页
3/8
仅供参考 [整理 ] 第 1 页 共 8 页安全管理文书锅炉安装安全技术措施日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 8 页锅炉安装安全技术措施第一章工程概括为了确保后温家梁煤矿锅炉安装工程的顺利进行,根据甲方施工及设计要求,由我公司(鄂尔多斯市塞北锅炉制造有限公司)安装生活区供暖锅炉安装工程,为保质保量安全顺利地完成本工程,特编制本措施。一、安装工程量 1、常压热水锅炉,型号CLSG1.4MW,1 台;2、热水泵,型号 ZBZ-4,2 台;3、配电柜,型号 PGL-0.4,1 台;4、敷设电缆,MY3×35, 数量 90 米。第二章工程施工承包目标1、质量目标: 将本工程打造为合格工程。2、施工工期: 2013 年 9 月 4 日至 2013 年 9 月 20 日.3 、施工安全目标:本工程确保无重伤和重大设备安全事故,轻伤率控制在 3‰以下。4、文明、环保施工目标:本工程文明环保施工目标达到矿区文明环保施工工程的目标。第三章施工质量保证措施一、工程质量目标:确保乌兰煤炭(集团)有限责任公司工程项目部验收合格。二、质量保证体系 (见附后质量保证框图) 三、施工质量保证措施:1、要派专人进行施工质量过程的管理和控制。全面彻底进行施工前、中、后的质量管理。2、严格执行国家施工规范及质量检验标准。认真按施工规范进行施工。3、坚持上道工序不合格不得进行下道工序施工的原则。4、严格执行进货报验制度,报验后方可使用。发现问题及时对甲方及由关方面提出来,确保工程所用设备、材料全部合格。5、强化技术质量工作,根据施工要求,针对主要环节,关键节点,仅供参考 [整理 ] 第 3 页 共 8 页制定专门的技术质量保证措施。6、加强施工人员质量意识教育工作,使施工人员树立高度的质量意识,自觉执行有关质量管理制度。第四章施工安全保证措施一、危害因素辩识表序号操作名称危害因素危害结果控制措施1 拖运滚动物件未放稳物件滚动撞伤人易滚动的物件放置后马上用垫木垫稳。观察、移动是否稳固。工具有缺陷伤人作业前对工具仔细检查,施工中发现有缺陷的立即停止施工,更换合格工具。2 卸车人员站位不合规定物件脱落,伤人卸车前安排好人员站位,无关人员离开作业现场。挡车不稳跑车、伤人卸车前提前检查卡轨阻挡器是否上好并加放道木支挡车辆。3 起吊导链选用不当导链损坏伤人导链的起吊吨位必须大于设备吨位,并保留有3 倍的安全系数。导链设备连接不牢靠物件...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

锅炉安装安全技术措施

您可能关注的文档

文库当当响+ 关注
实名认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
