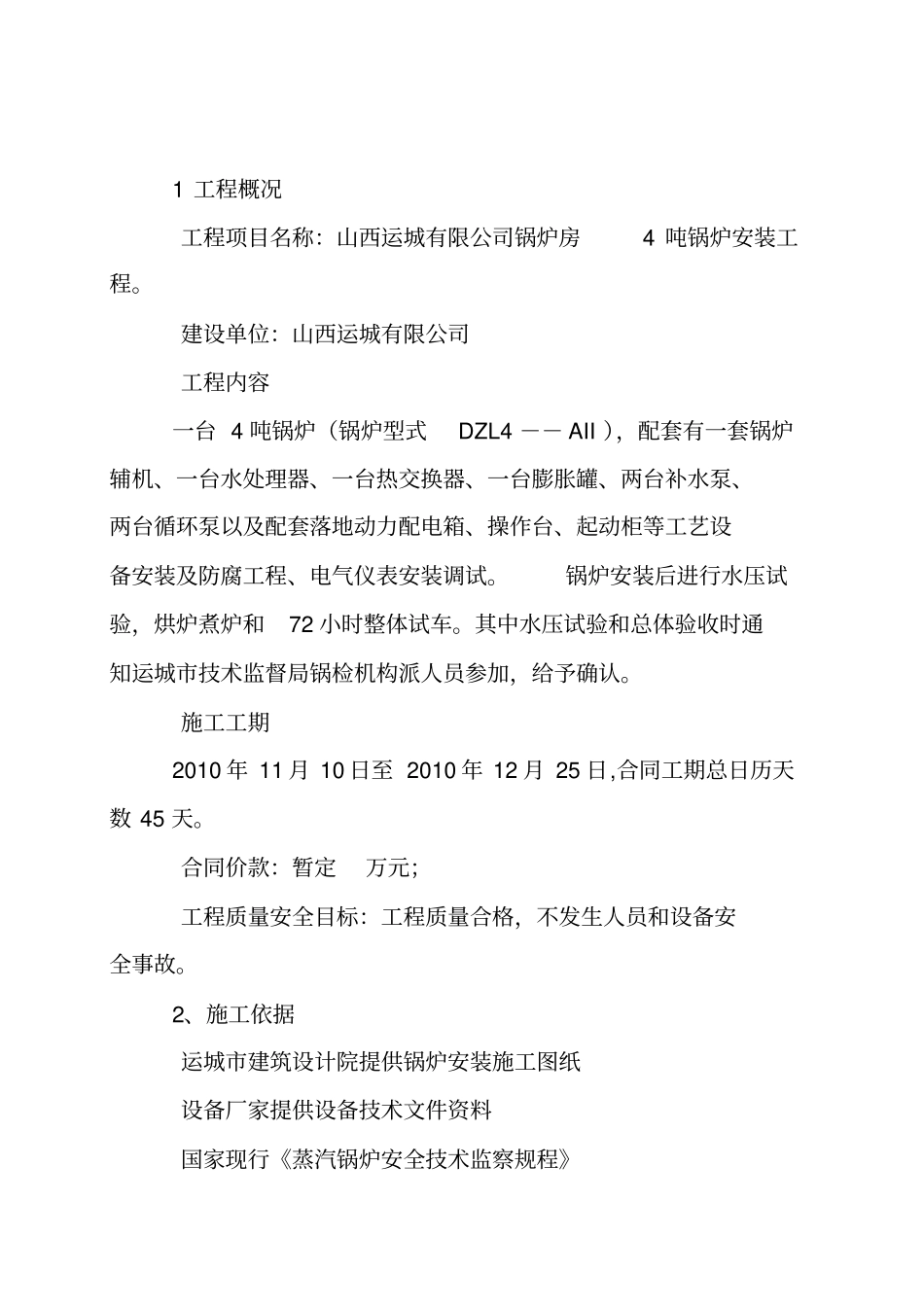

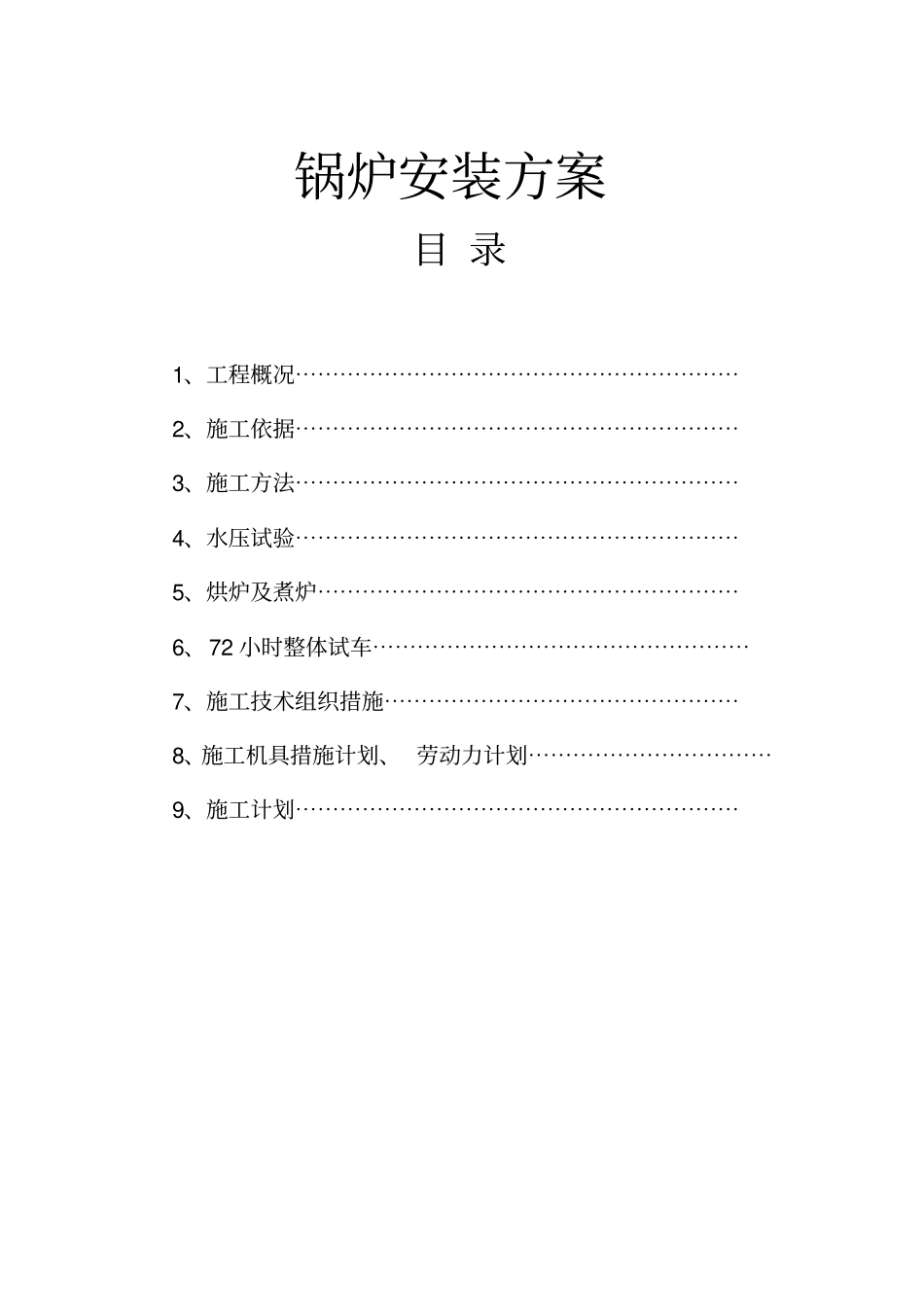

锅炉安装方案目 录1、工程概况⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2、施工依据⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯3、施工方法⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯4、水压试验⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯5、烘炉及煮炉⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯6、72 小时整体试车⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯7、施工技术组织措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯8、施工机具措施计划、 劳动力计划⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯9、施工计划⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯1 工程概况工程项目名称:山西运城有限公司锅炉房4 吨锅炉安装工程
建设单位:山西运城有限公司工程内容一台 4 吨锅炉(锅炉型式DZL4 -- AII ),配套有一套锅炉辅机、一台水处理器、一台热交换器、一台膨胀罐、两台补水泵、两台循环泵以及配套落地动力配电箱、操作台、起动柜等工艺设备安装及防腐工程、电气仪表安装调试
锅炉安装后进行水压试验,烘炉煮炉和72 小时整体试车
其中水压试验和总体验收时通知运城市技术监督局锅检机构派人员参加,给予确认
施工工期2010 年 11 月 10 日至 2010 年 12 月 25 日,合同工期总日历天数 45 天
合同价款:暂定万元;工程质量安全目标:工程质量合格,不发生人员和设备安全事故

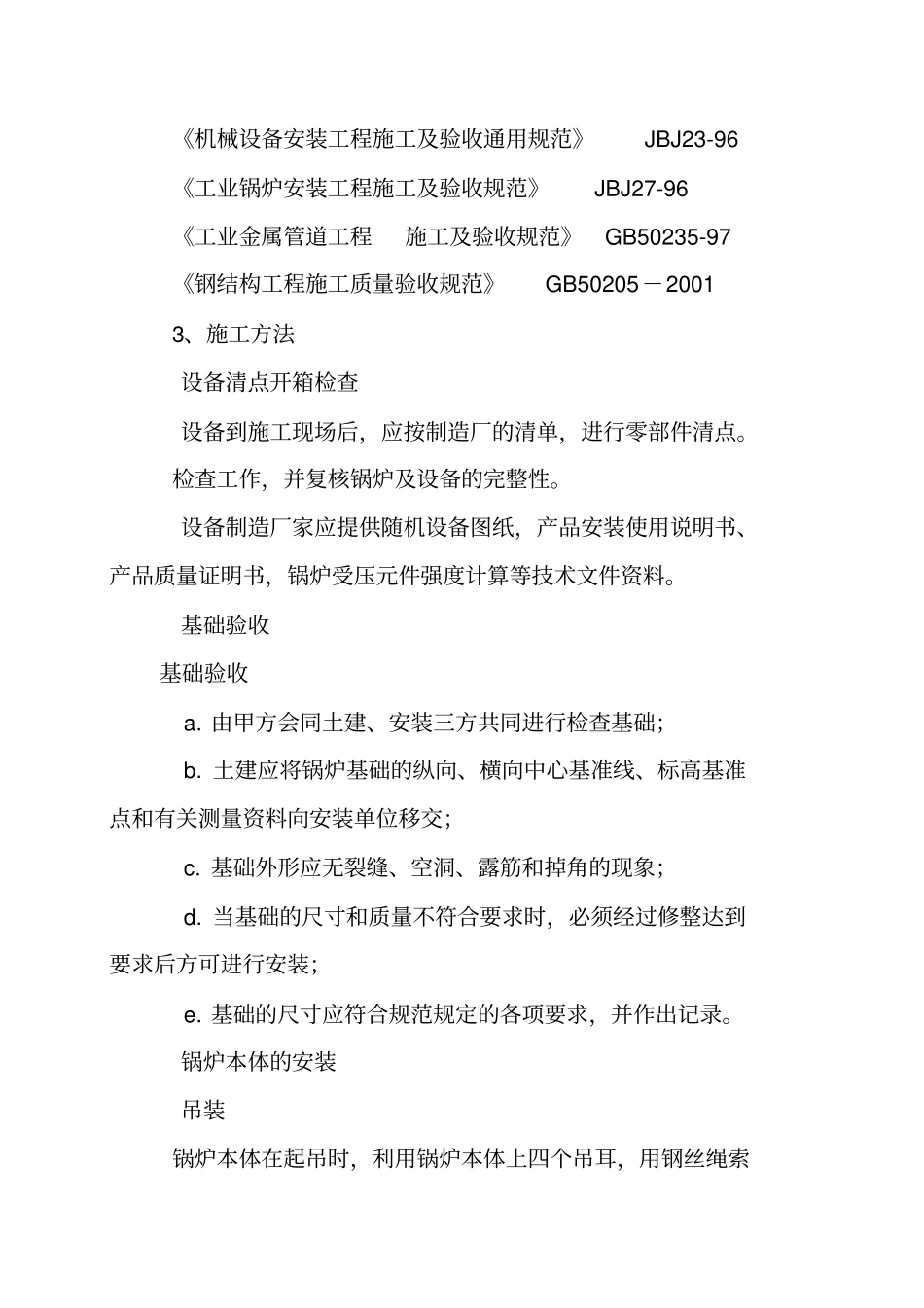

2、施工依据运城市建筑设计院提供锅炉安装施工图纸设备厂家提供设备技术文件资料国家现行《蒸汽锅炉安全技术监察规程》《机械设备安装工程施工及验收通用规范》JBJ23-96 《工业锅炉安装工程施工及验收规范》JBJ27-96 《工业金属管道工程施工及验收规范》GB50235-97 《钢结构工程施工质量验收规范》GB50205-2001 3、施工方法设备清点开箱检查设备到施工现场后,应按制造厂的清单,进行零部件清点
检查工作,并复核锅炉及设备的完整性
设备制造厂家应提供随机设
