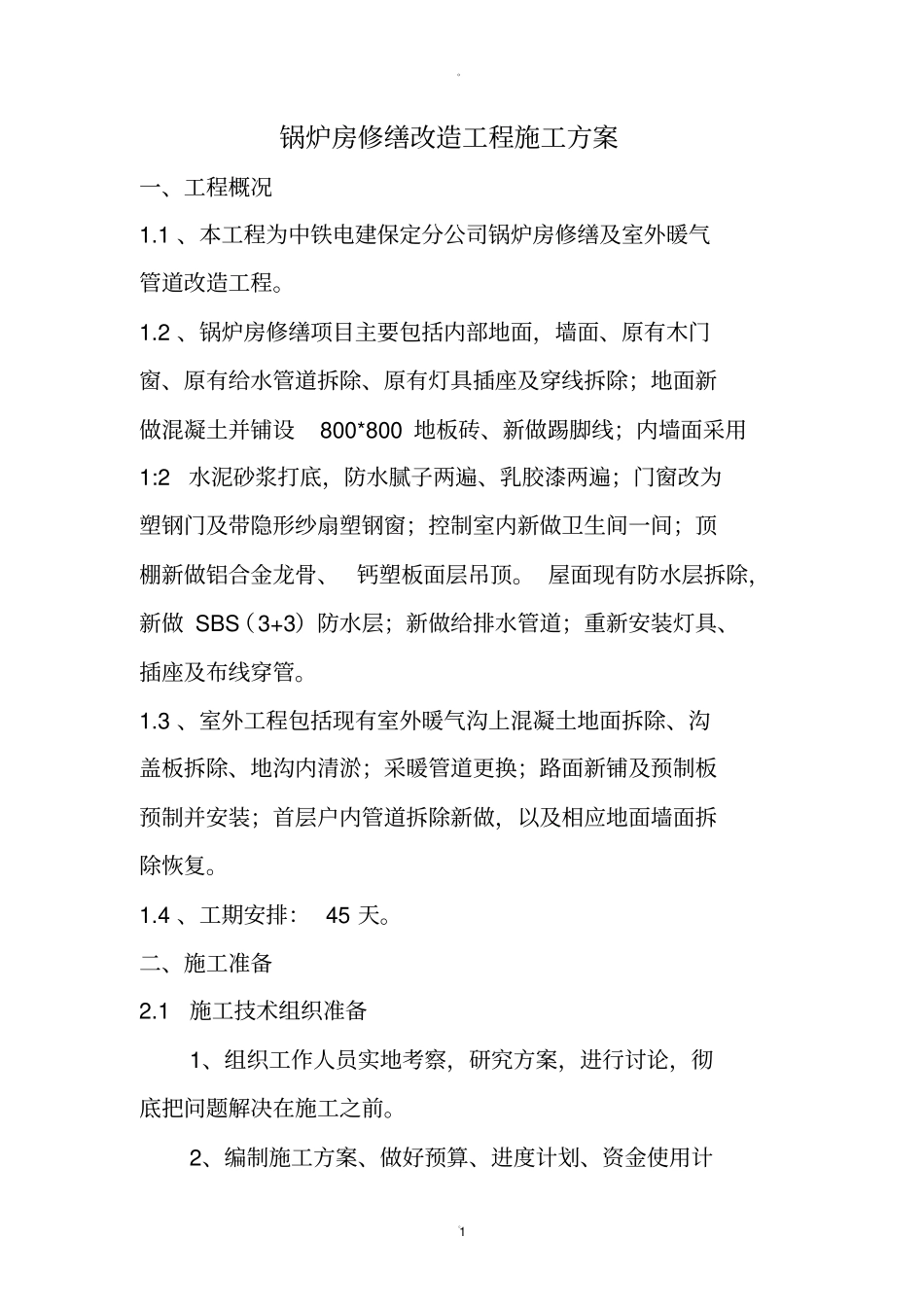

1 锅炉房修缮改造工程施工方案一、工程概况1
1 、本工程为中铁电建保定分公司锅炉房修缮及室外暖气管道改造工程
2 、锅炉房修缮项目主要包括内部地面,墙面、原有木门窗、原有给水管道拆除、原有灯具插座及穿线拆除;地面新做混凝土并铺设800*800 地板砖、新做踢脚线;内墙面采用1:2水泥砂浆打底,防水腻子两遍、乳胶漆两遍;门窗改为塑钢门及带隐形纱扇塑钢窗;控制室内新做卫生间一间;顶棚新做铝合金龙骨、 钙塑板面层吊顶
屋面现有防水层拆除,新做 SBS(3+3)防水层;新做给排水管道;重新安装灯具、插座及布线穿管
3 、室外工程包括现有室外暖气沟上混凝土地面拆除、沟盖板拆除、地沟内清淤;采暖管道更换;路面新铺及预制板预制并安装;首层户内管道拆除新做,以及相应地面墙面拆除恢复
4 、工期安排: 45 天
二、施工准备2
1 施工技术组织准备1、组织工作人员实地考察,研究方案,进行讨论,彻底把问题解决在施工之前
2、编制施工方案、做好预算、进度计划、资金使用计
2 划统筹规划该工程进行施工准备和正常施工的全面性技术经济文件,同时也是编制施工图预算以保证施工顺利进行的先进技术文件之一,更是施工交叉搭接、流水顺畅进行的先决步骤
做好施工前的预算、加工、进度计划、步骤安排方可保证原材料、半成品、成品构件等按时进场待用
2 材料准备在工程施工前,材料由预算人员提出材料采购计划,由材料员按时采购进场
对于主材,如砂,水泥应提前进场,确保不影响施工进度

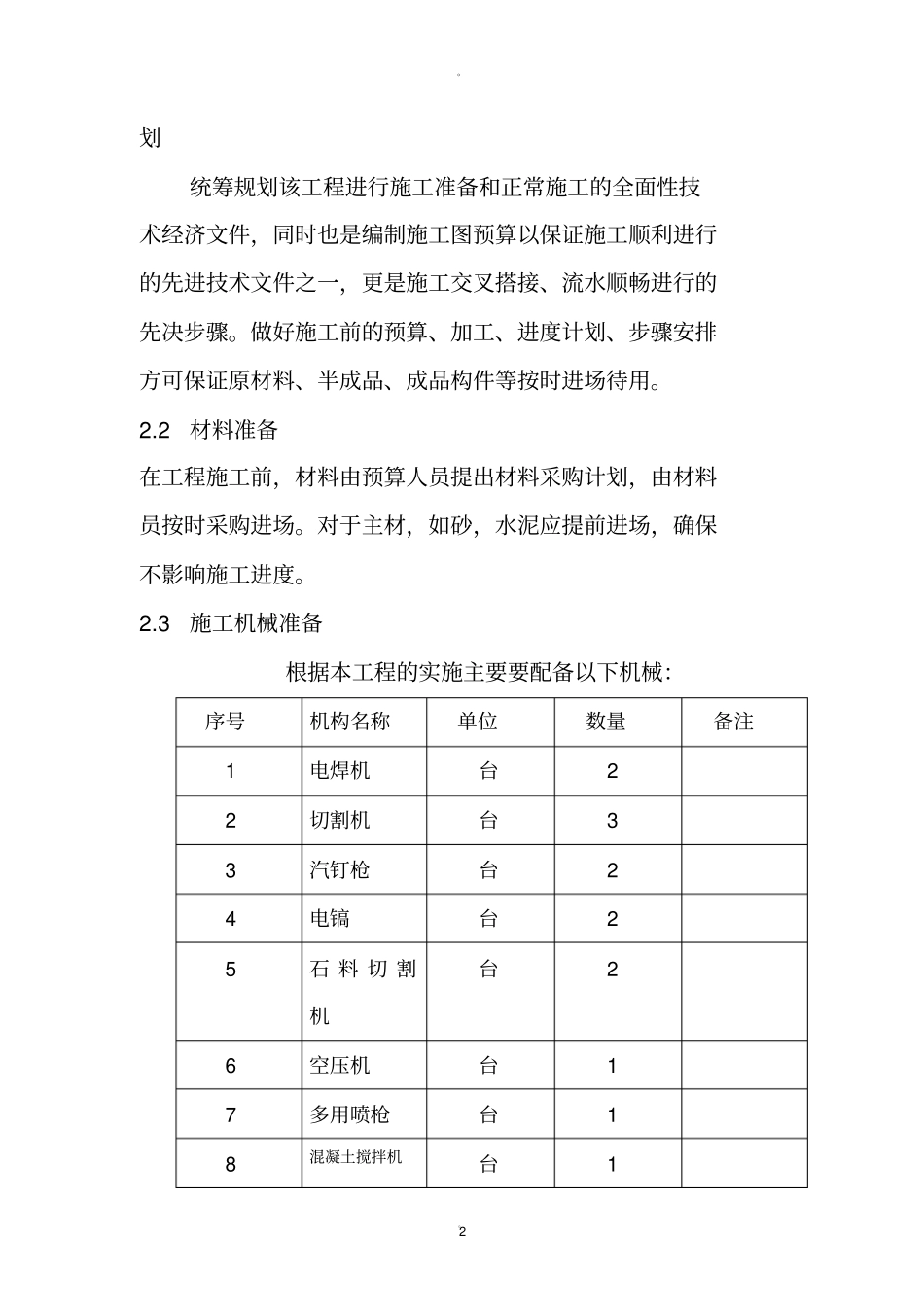

3 施工机械准备根据本工程的实施主要要配备以下机械:序号机构名称单位数量备注1 电焊机台2 2 切割机台3 3 汽钉枪台2 4 电镐台2 5 石 料 切 割机台2 6 空压机台1 7 多用喷枪台1 8 混凝土搅拌机台1
3 9 振捣器台1 2

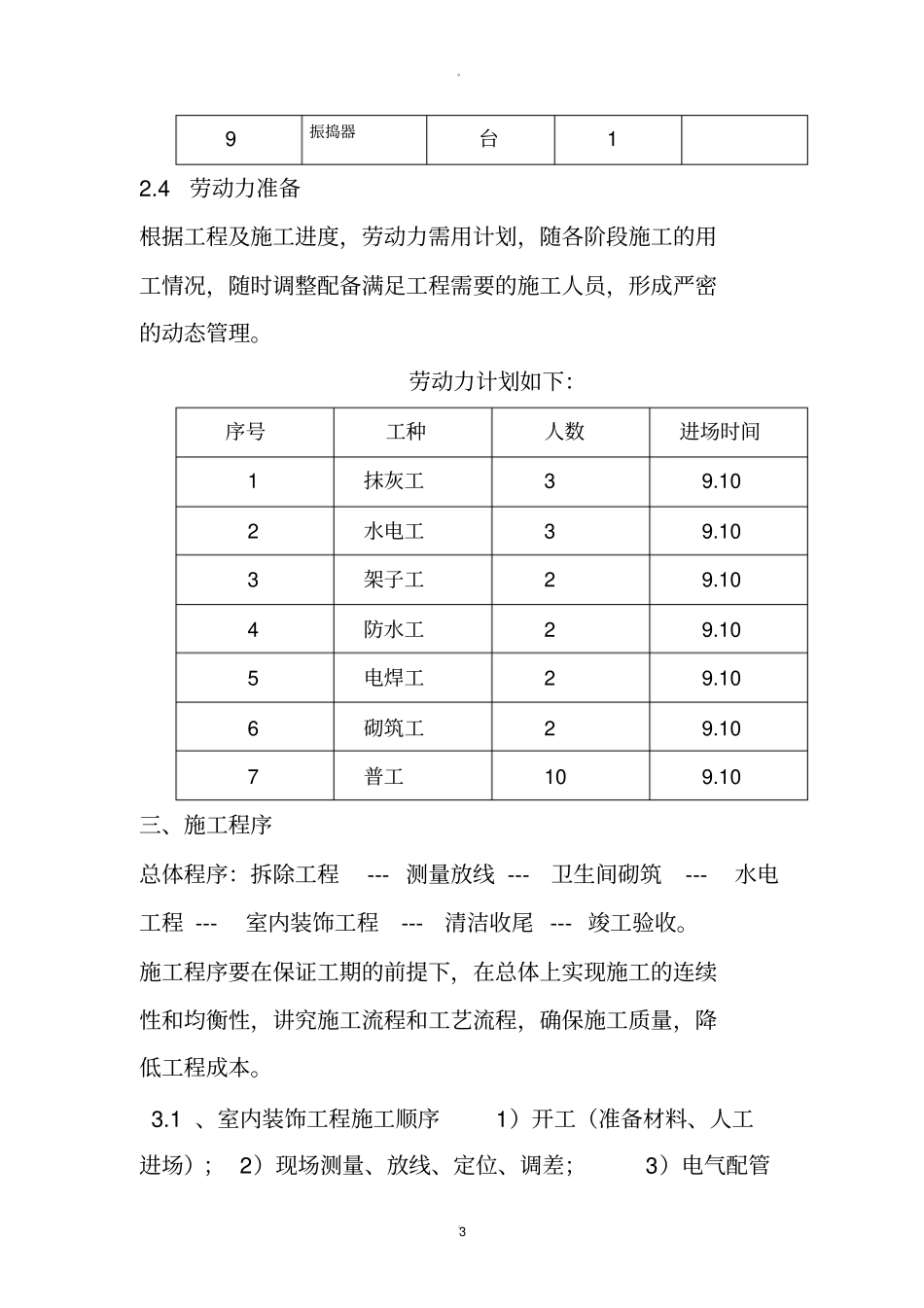

4 劳动力准备根据工程及施工进度,劳动力需用计划,随各阶段施工的用工情况
