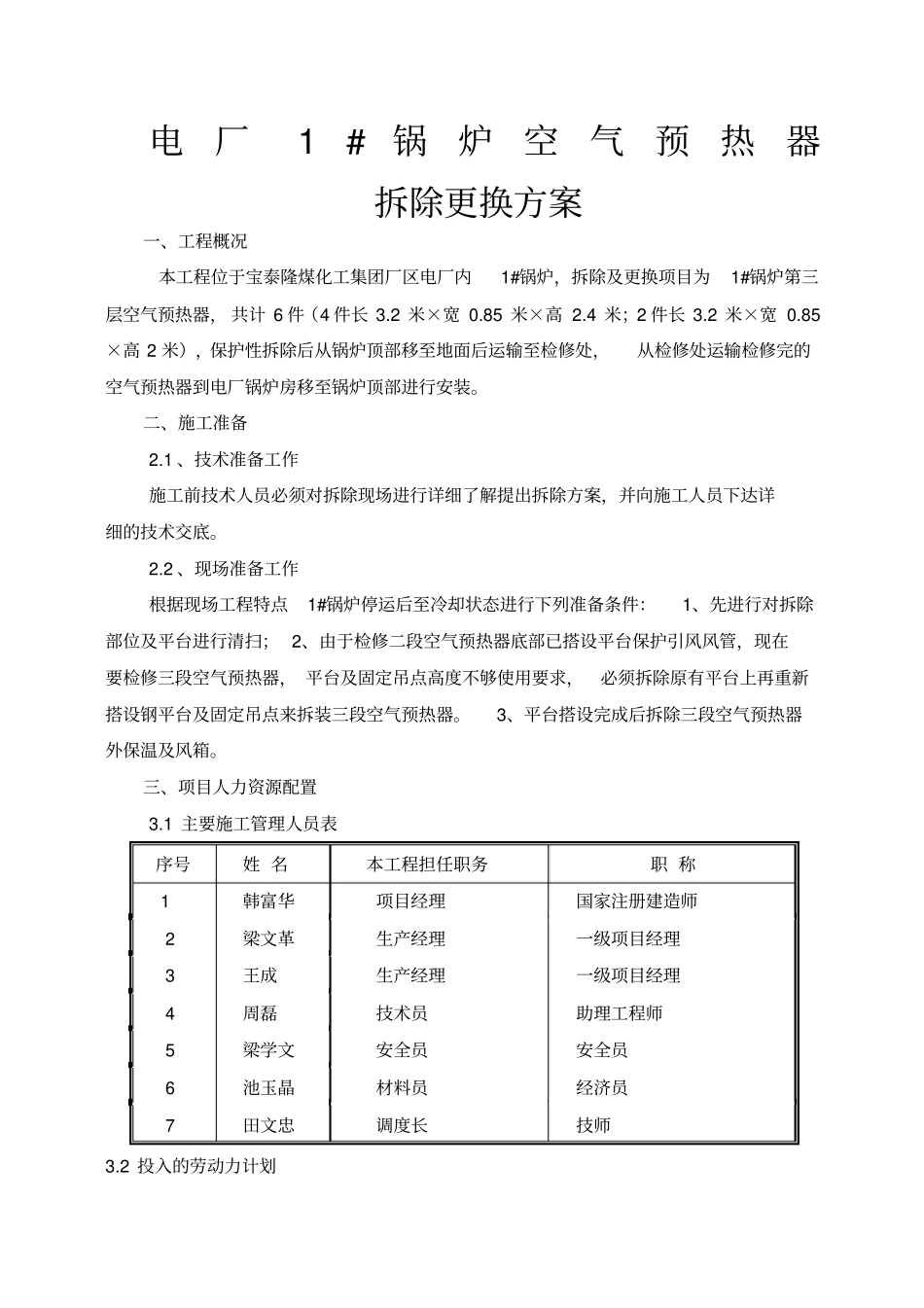

电厂1# 锅炉空气预热器拆除更换方案一、工程概况本工程位于宝泰隆煤化工集团厂区电厂内1#锅炉,拆除及更换项目为1#锅炉第三层空气预热器, 共计 6 件(4 件长 3
2 米×宽 0
85 米×高 2
4 米;2 件长 3
2 米×宽 0
85×高 2 米),保护性拆除后从锅炉顶部移至地面后运输至检修处,从检修处运输检修完的空气预热器到电厂锅炉房移至锅炉顶部进行安装
二、施工准备2
1 、技术准备工作施工前技术人员必须对拆除现场进行详细了解提出拆除方案,并向施工人员下达详细的技术交底
2 、现场准备工作根据现场工程特点1#锅炉停运后至冷却状态进行下列准备条件:1、先进行对拆除部位及平台进行清扫; 2、由于检修二段空气预热器底部已搭设平台保护引风风管,现在要检修三段空气预热器, 平台及固定吊点高度不够使用要求,必须拆除原有平台上再重新搭设钢平台及固定吊点来拆装三段空气预热器
3、平台搭设完成后拆除三段空气预热器外保温及风箱

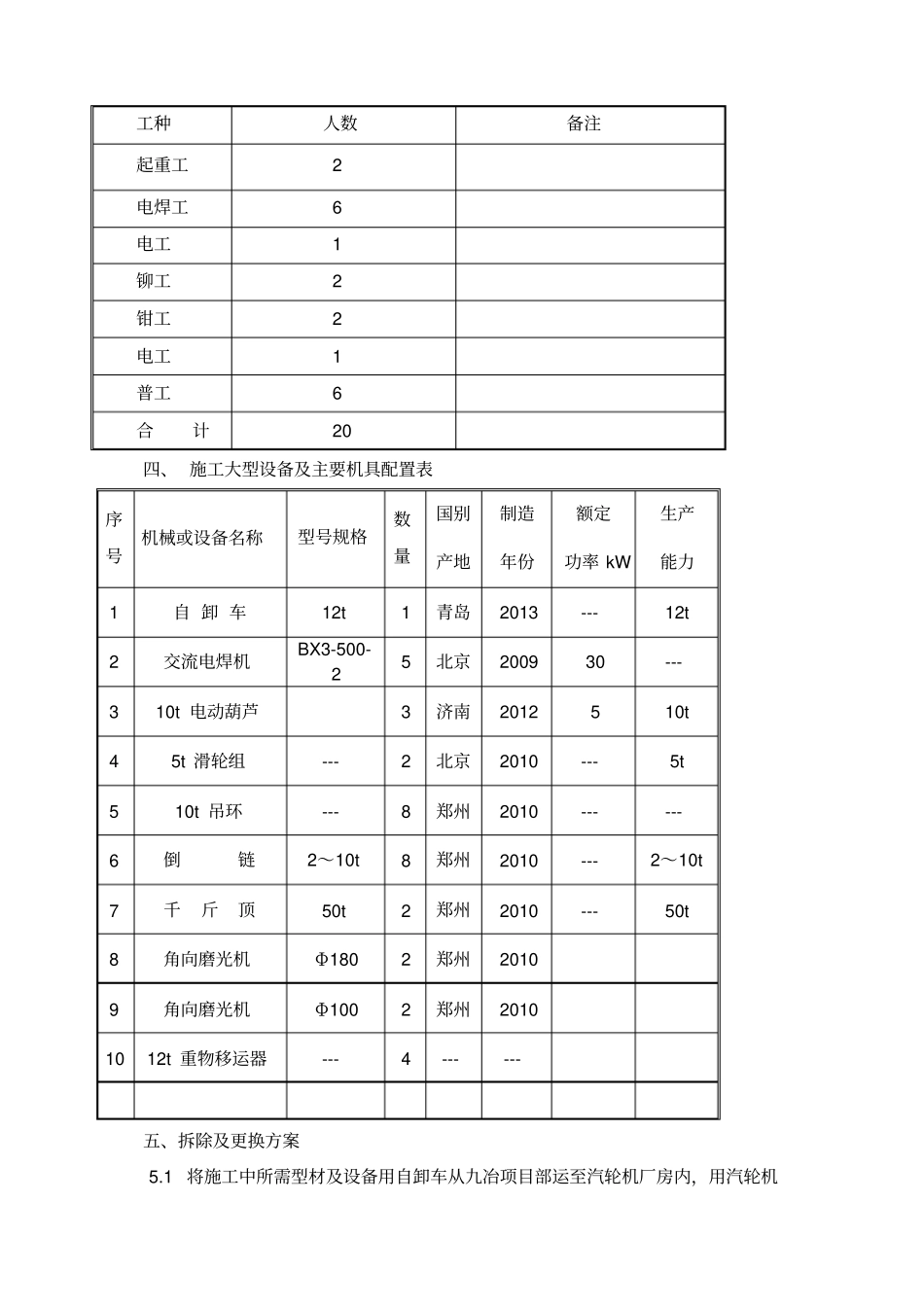

三、项目人力资源配置3
1 主要施工管理人员表序号姓 名本工程担任职务职 称 1 韩富华项目经理国家注册建造师2 梁文革生产经理一级项目经理3 王成生产经理一级项目经理4 周磊技术员助理工程师5 梁学文安全员安全员6 池玉晶材料员经济员7 田文忠调度长技师3
2 投入的劳动力计划工种人数备注起重工2电焊工6 电工1 铆工2 钳工2 电工1 普工6 合计20 四、 施工大型设备及主要机具配置表序号机械或设备名称型号规格数量国别产地制造年份额定功率 kW 生产能力1 自 卸 车12t 1 青岛2013 --- 12t 2 交流电焊机BX3-500-2 5 北京2009 30 --- 3 10t 电动葫芦3 济南2012 5 10t 4 5t 滑轮组--- 2 北京2010 --- 5t 5 10t 吊环--- 8 郑州2010 --- --- 6 倒链2~1
