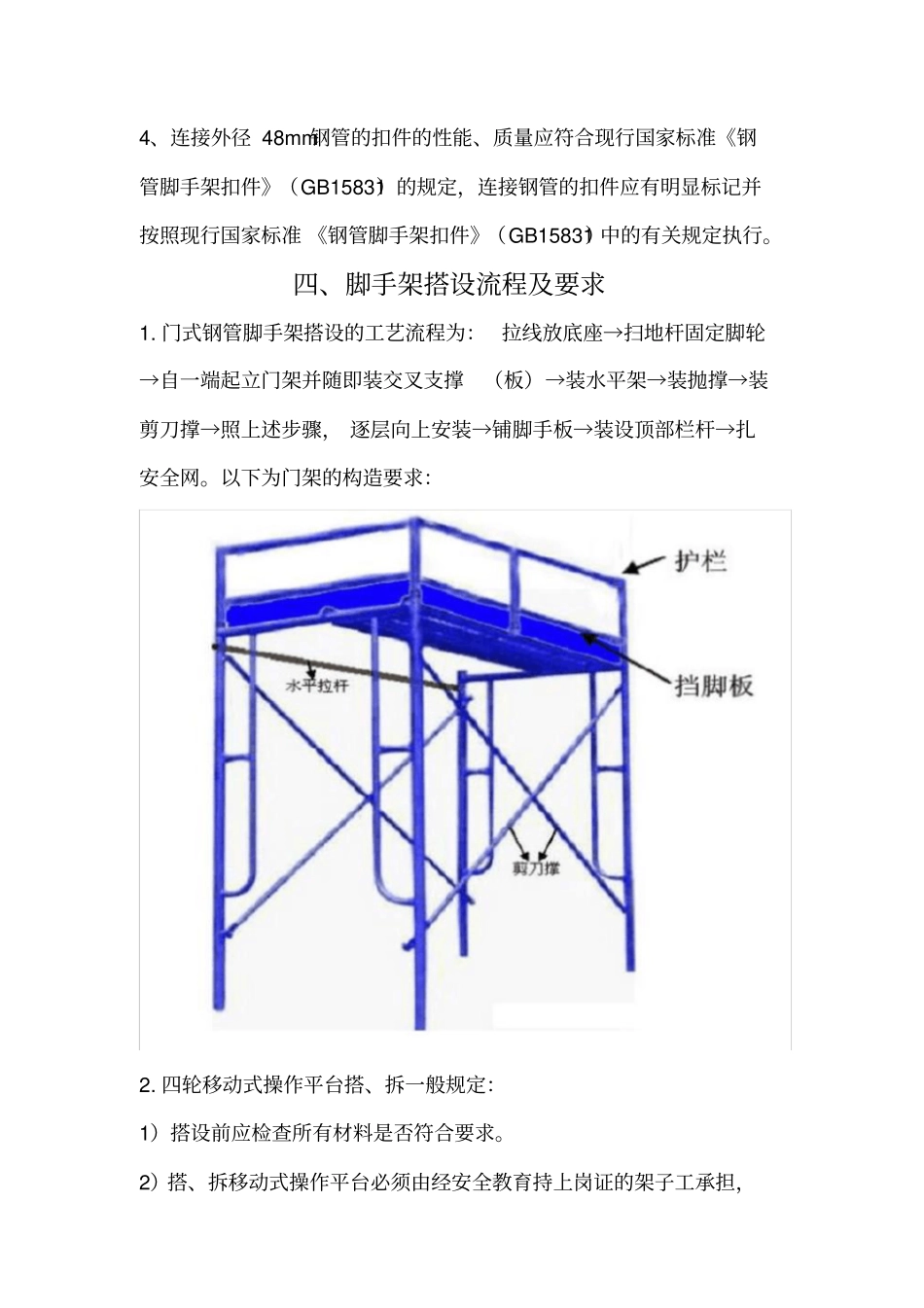

阆中旅游集散中心(中国风水文化馆)布展及装饰装修设计施工一体化项目二标段工程门式移动脚手架方案编制单位: 北京盛阳世纪展览有限公司编制:张林审核:审批:编制时间: 2016 年 06 月 12 日一、 工程概况工程名称:阆中旅游集散中心(中国风水文化馆)布展及装饰装修设计施工一体化项目二标段工程工程地点:四川省阆中市江南镇荷花村建设单位:阆中古城文化旅游发展有限公司监理单位:成都晨越建设项目管理股份有限公司设计单位:北京盛阳世纪展览有限公司施工单位:北京盛阳世纪展览有限公司施工工期: 120 天。二、编制依据1. 脚手架安全技术规范JGJ130-2011;2. 建筑施工扣件式钢管脚手架安全技术规范JGJ130-2011;3. 《建筑施工高处作业安全技术规范》JGJ80-91;4. 《建筑施工安全检查标准》JGJ59-2011 以及强制性条文;5. 《中国风水文化馆布展及装饰装修施工组织设计》三、脚手架材料要求1. 门架及其配件的规格、 性能及质量应符合现行行业标准《门式钢管脚手架》 JGJ13-1999 的规定,并应有出厂合格证明书及产品标志。2. 移动式操作平台采用钢管为:? 48,其壁厚不得小于3.5mm。3. 钢管应平直,平直度允许偏差为管长的1/500 ;两端面应平整,不得有斜口、毛口;严禁使用有硬伤(硬弯、砸扁等)及严重锈蚀的钢管。4、连接外径 48mm钢管的扣件的性能、质量应符合现行国家标准《钢管脚手架扣件》(GB15831)的规定,连接钢管的扣件应有明显标记并按照现行国家标准 《钢管脚手架扣件》(GB15831)中的有关规定执行。四、脚手架搭设流程及要求1. 门式钢管脚手架搭设的工艺流程为: 拉线放底座→扫地杆固定脚轮→自一端起立门架并随即装交叉支撑(板)→装水平架→装抛撑→装剪刀撑→照上述步骤, 逐层向上安装→铺脚手板→装设顶部栏杆→扎安全网。以下为门架的构造要求:2. 四轮移动式操作平台搭、拆一般规定:1)搭设前应检查所有材料是否符合要求。2)搭、拆移动式操作平台必须由经安全教育持上岗证的架子工承担,凡有高血压、心脏病者不得操作。3)搭、拆作业人员不得喝酒,在搭、拆过程中不得开玩笑。4)搭、拆作业穿着要灵便,禁止穿硬底鞋、高跟鞋、塑料鞋和带钉的鞋。5)施工前,应逐级进行安全技术交底,落实所有安全技术措施和人身防护用品,未经落实不得进行搭、拆施工。6)搭、拆使用过程中,钢管不准触及有电线路。7)施工中发现存在缺陷和隐患时,必须及时解决。8)搭设移动式操作平台时,严...
