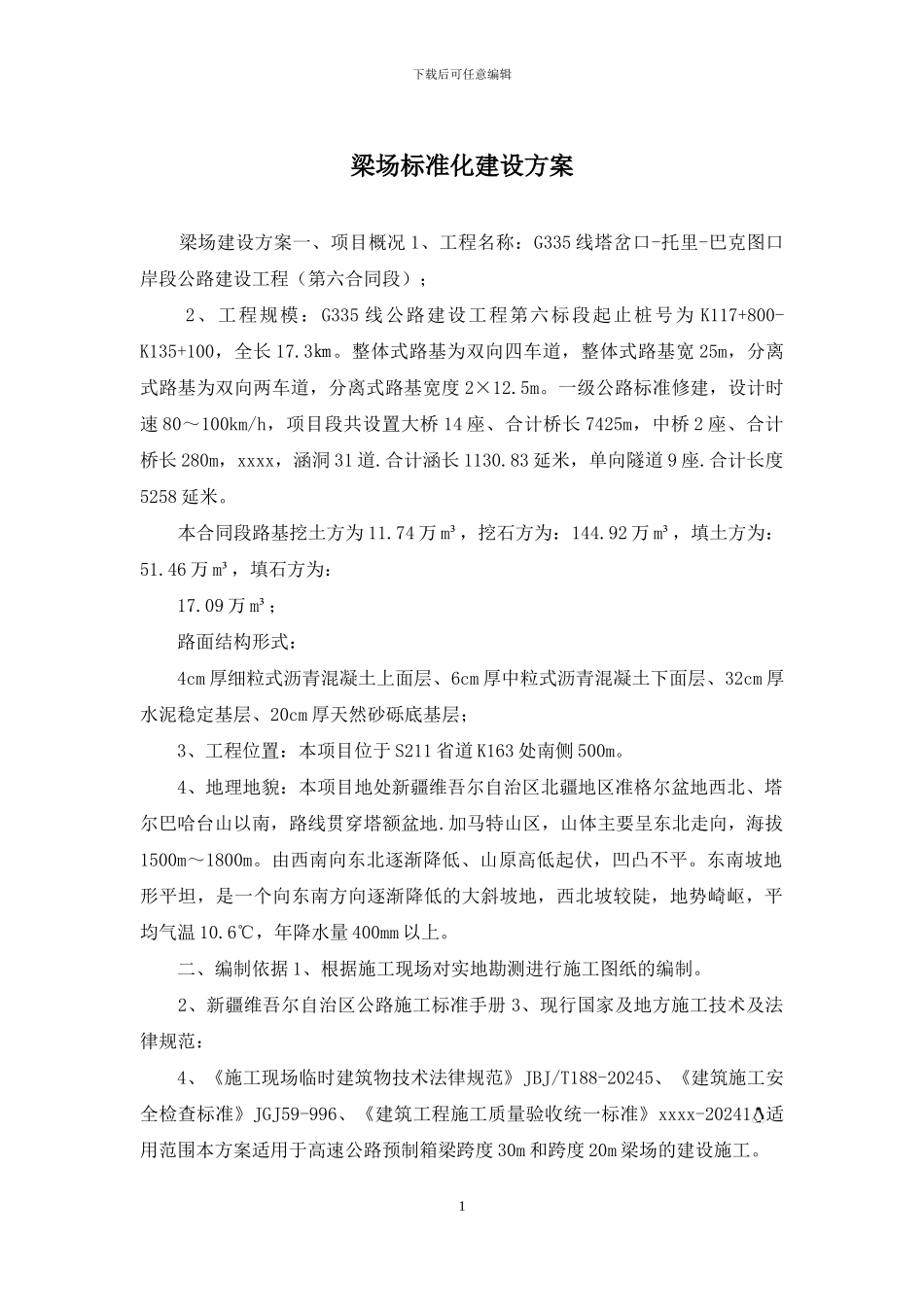

下载后可任意编辑梁场标准化建设方案 梁场建设方案一、项目概况 1、工程名称:G335 线塔岔口-托里-巴克图口岸段公路建设工程(第六合同段); 2、工程规模:G335 线公路建设工程第六标段起止桩号为 K117+800-K135+100,全长 17
整体式路基为双向四车道,整体式路基宽 25m,分离式路基为双向两车道,分离式路基宽度 2×12
一级公路标准修建,设计时速 80~100km/h,项目段共设置大桥 14 座、合计桥长 7425m,中桥 2 座、合计桥长 280m,xxxx,涵洞 31 道
合计涵长 1130
83 延米,单向隧道 9 座
合计长度5258 延米
本合同段路基挖土方为 11
74 万 m³,挖石方为:144
92 万 m³,填土方为:51
46 万 m³,填石方为: 17
09 万 m³; 路面结构形式: 4cm 厚细粒式沥青混凝土上面层、6cm 厚中粒式沥青混凝土下面层、32cm 厚水泥稳定基层、20cm 厚天然砂砾底基层; 3、工程位置:本项目位于 S211 省道 K163 处南侧 500m
4、地理地貌:本项目地处新疆维吾尔自治区北疆地区准格尔盆地西北、塔尔巴哈台山以南,路线贯穿塔额盆地
加马特山区,山体主要呈东北走向,海拔1500m~1800m
由西南向东北逐渐降低、山原高低起伏,凹凸不平
东南坡地形平坦,是一个向东南方向逐渐降低的大斜坡地,西北坡较陡,地势崎岖,平均气温 10
6℃,年降水量 400mm 以上
二、编制依据 1、根据施工现场对实地勘测进行施工图纸的编制
2、新疆维吾尔自治区公路施工标准手册 3、现行国家及地方施工技术及法律规范: 4、《施工现场临时建筑物技术法律规范》JBJ/T188-20245、《建筑施工安全检查标准》JGJ59-996、《建筑工程施工质量验收统一标准》xxxx-20241适用范围本
