水利工程建设自查报告

水利工程建设自查报告_第1页
1/5
水利工程建设自查报告_第2页
2/5
水利工程建设自查报告_第3页
3/5

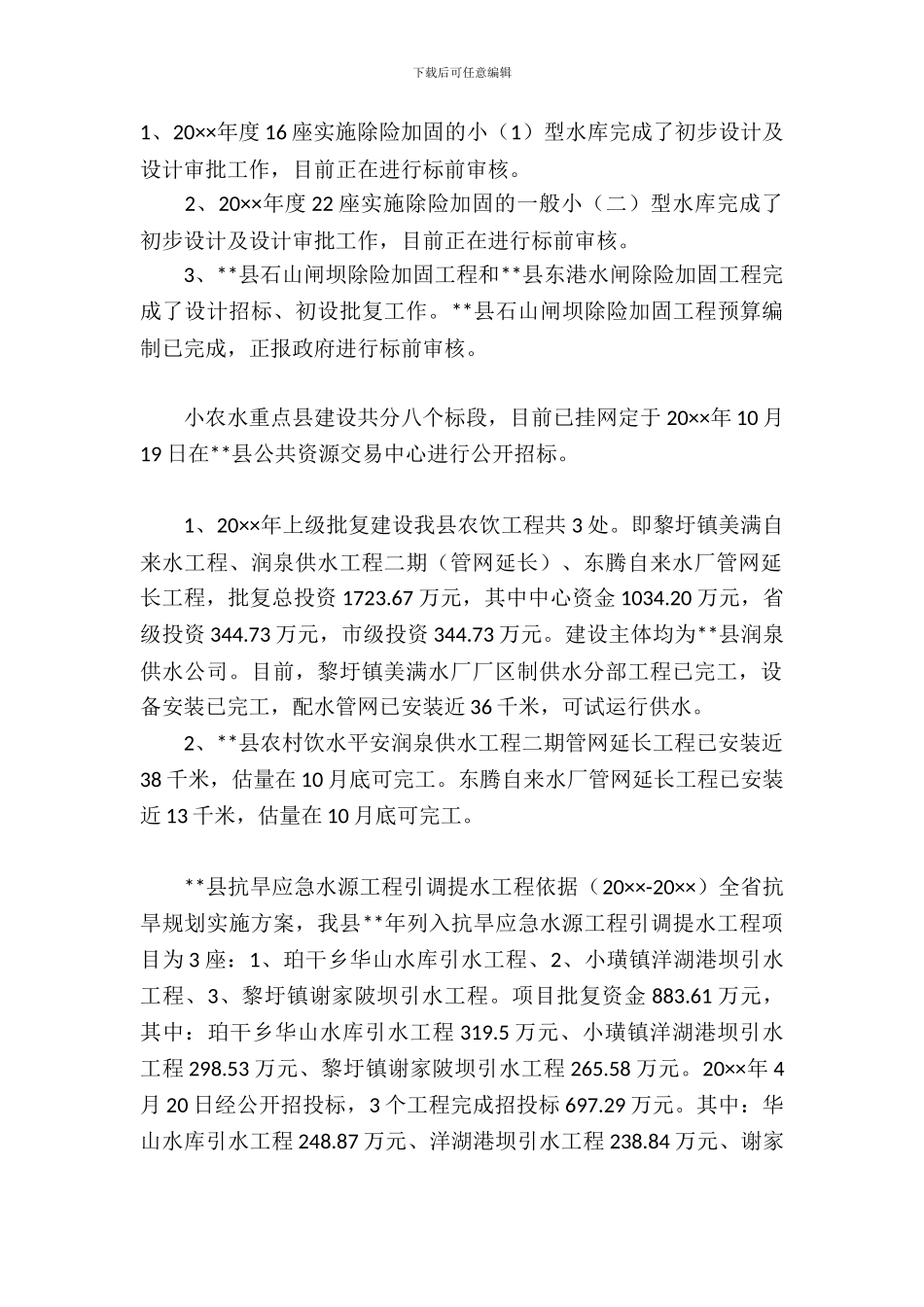

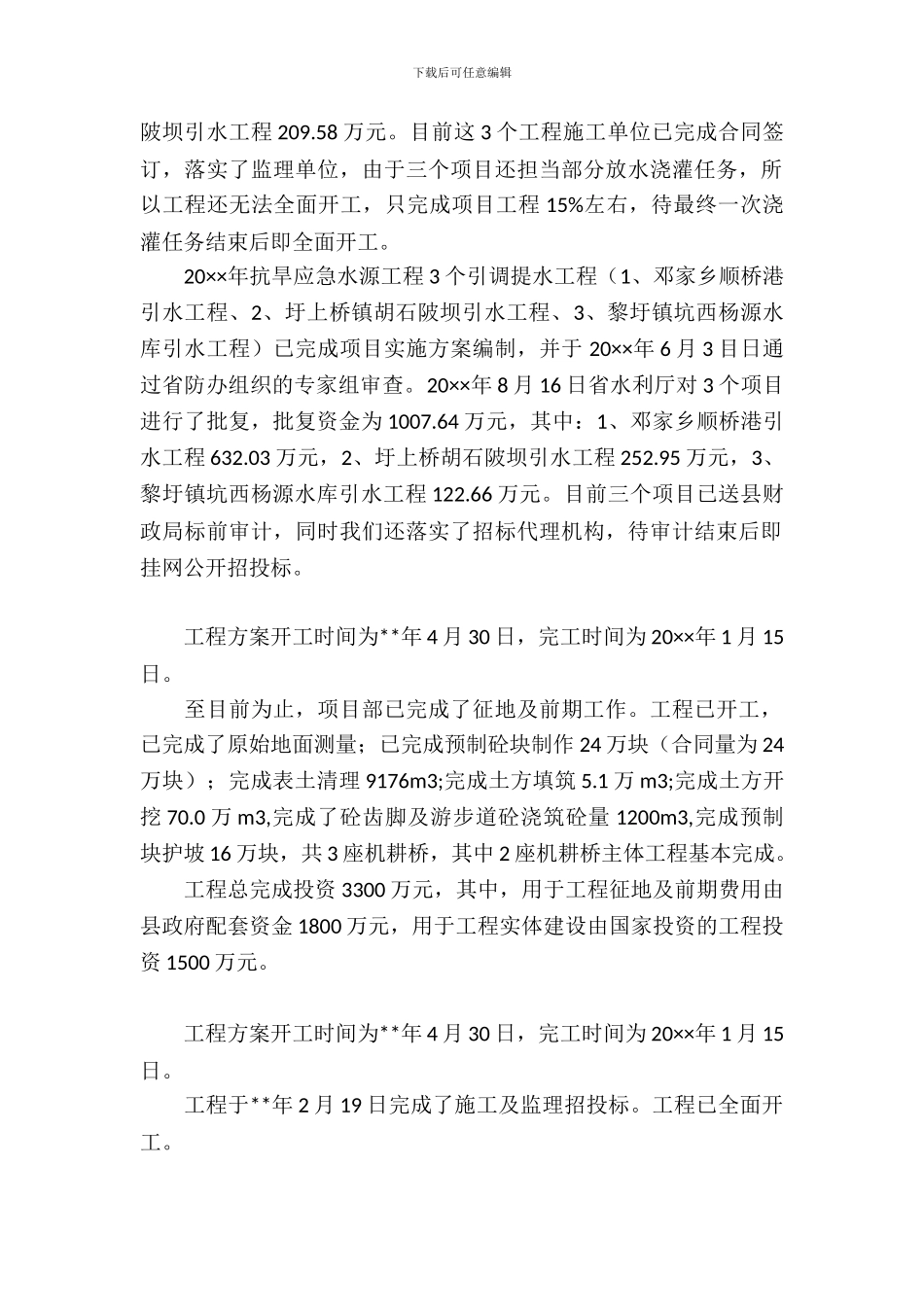

下载后可任意编辑水利工程建设自查报告自查单位名称: 法定代表人: 日期: 年 月 日 下载后可任意编辑1、20××年度 16 座实施除险加固的小(1)型水库完成了初步设计及设计审批工作,目前正在进行标前审核。 2、20××年度 22 座实施除险加固的一般小(二)型水库完成了初步设计及设计审批工作,目前正在进行标前审核。 3、**县石山闸坝除险加固工程和**县东港水闸除险加固工程完成了设计招标、初设批复工作。**县石山闸坝除险加固工程预算编制已完成,正报政府进行标前审核。 小农水重点县建设共分八个标段,目前已挂网定于 20××年 10 月19 日在**县公共资源交易中心进行公开招标。 1、20××年上级批复建设我县农饮工程共 3 处。即黎圩镇美满自来水工程、润泉供水工程二期(管网延长)、东腾自来水厂管网延长工程,批复总投资 1723.67 万元,其中中心资金 1034.20 万元,省级投资 344.73 万元,市级投资 344.73 万元。建设主体均为**县润泉供水公司。目前,黎圩镇美满水厂厂区制供水分部工程已完工,设备安装已完工,配水管网已安装近 36 千米,可试运行供水。 2、**县农村饮水平安润泉供水工程二期管网延长工程已安装近38 千米,估量在 10 月底可完工。东腾自来水厂管网延长工程已安装近 13 千米,估量在 10 月底可完工。 **县抗旱应急水源工程引调提水工程依据(20××-20××)全省抗旱规划实施方案,我县**年列入抗旱应急水源工程引调提水工程项目为 3 座:1、珀干乡华山水库引水工程、2、小璜镇洋湖港坝引水工程、3、黎圩镇谢家陂坝引水工程。项目批复资金 883.61 万元,其中:珀干乡华山水库引水工程 319.5 万元、小璜镇洋湖港坝引水工程 298.53 万元、黎圩镇谢家陂坝引水工程 265.58 万元。20××年 4月 20 日经公开招投标,3 个工程完成招投标 697.29 万元。其中:华山水库引水工程 248.87 万元、洋湖港坝引水工程 238.84 万元、谢家下载后可任意编辑陂坝引水工程 209.58 万元。目前这 3 个工程施工单位已完成合同签订,落实了监理单位,由于三个项目还担当部分放水浇灌任务,所以工程还无法全面开工,只完成项目工程 15%左右,待最终一次浇灌任务结束后即全面开工。 20××年抗旱应急水源工程 3 个引调提水工程(1、邓家乡顺桥港引水工程、2、圩上桥镇胡石陂坝引水工程、3、黎圩镇坑西杨源水库引水工程)已完成项目实施方案编制,并于 20××年 6 月 3 目...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

水利工程建设自查报告

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
