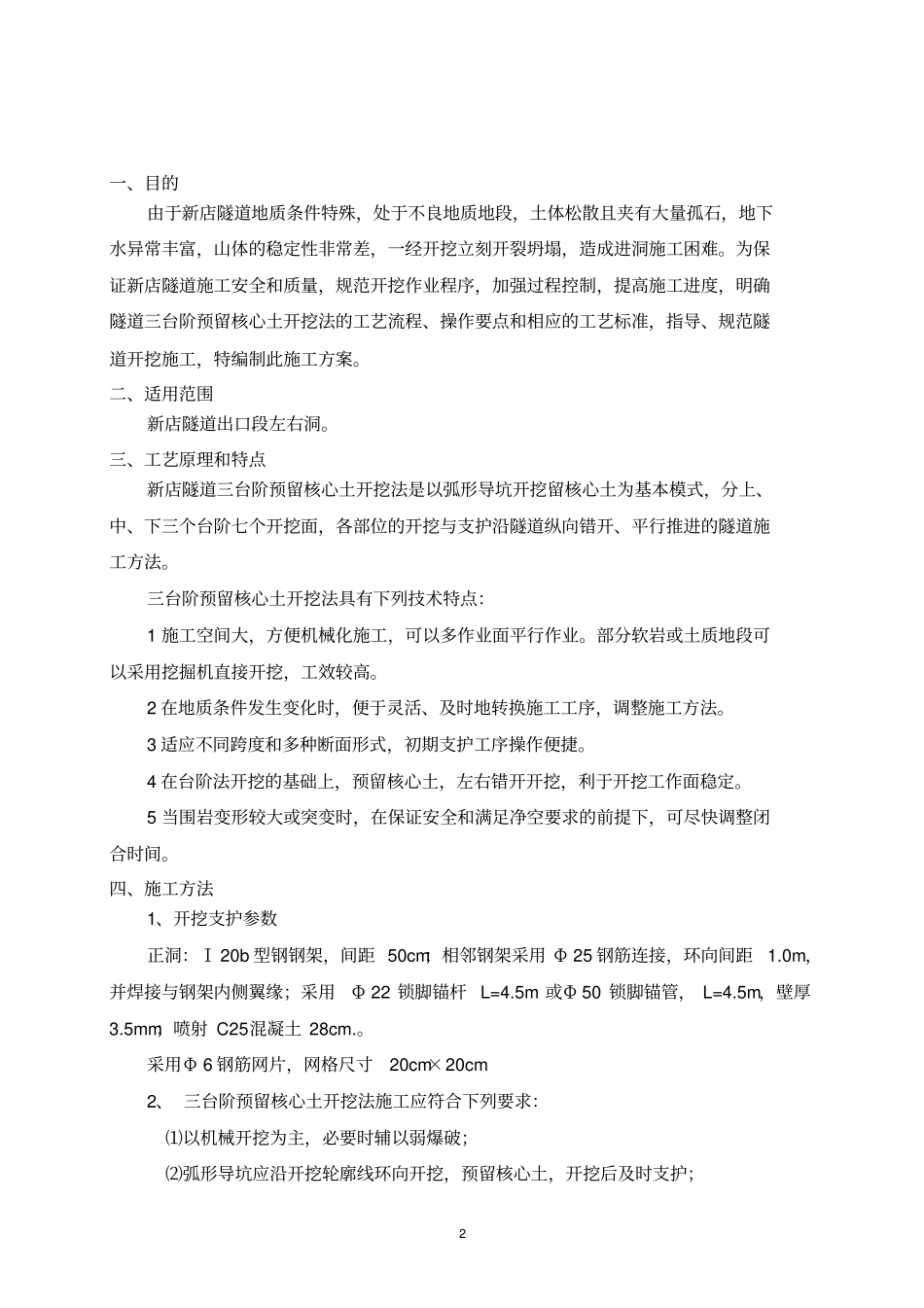

1 三台阶预留核心土开挖法施工工艺2 一、目的由于新店隧道地质条件特殊,处于不良地质地段,土体松散且夹有大量孤石,地下水异常丰富,山体的稳定性非常差,一经开挖立刻开裂坍塌,造成进洞施工困难
为保证新店隧道施工安全和质量,规范开挖作业程序,加强过程控制,提高施工进度,明确隧道三台阶预留核心土开挖法的工艺流程、操作要点和相应的工艺标准,指导、规范隧道开挖施工,特编制此施工方案
二、适用范围新店隧道出口段左右洞
三、工艺原理和特点新店隧道三台阶预留核心土开挖法是以弧形导坑开挖留核心土为基本模式,分上、中、下三个台阶七个开挖面,各部位的开挖与支护沿隧道纵向错开、平行推进的隧道施工方法
三台阶预留核心土开挖法具有下列技术特点:1 施工空间大,方便机械化施工,可以多作业面平行作业
部分软岩或土质地段可以采用挖掘机直接开挖,工效较高
2 在地质条件发生变化时,便于灵活、及时地转换施工工序,调整施工方法
3 适应不同跨度和多种断面形式,初期支护工序操作便捷
4 在台阶法开挖的基础上,预留核心土,左右错开开挖,利于开挖工作面稳定
5 当围岩变形较大或突变时,在保证安全和满足净空要求的前提下,可尽快调整闭合时间
四、施工方法1、开挖支护参数正洞:Ⅰ 20b 型钢钢架,间距 50cm;相邻钢架采用 Φ 25 钢筋连接,环向间距1
0m,并焊接与钢架内侧翼缘;采用Φ 22 锁脚锚杆 L=4
5m 或Φ 50 锁脚锚管, L=4
5m,壁厚3
5mm;喷射 C25混凝土 28cm

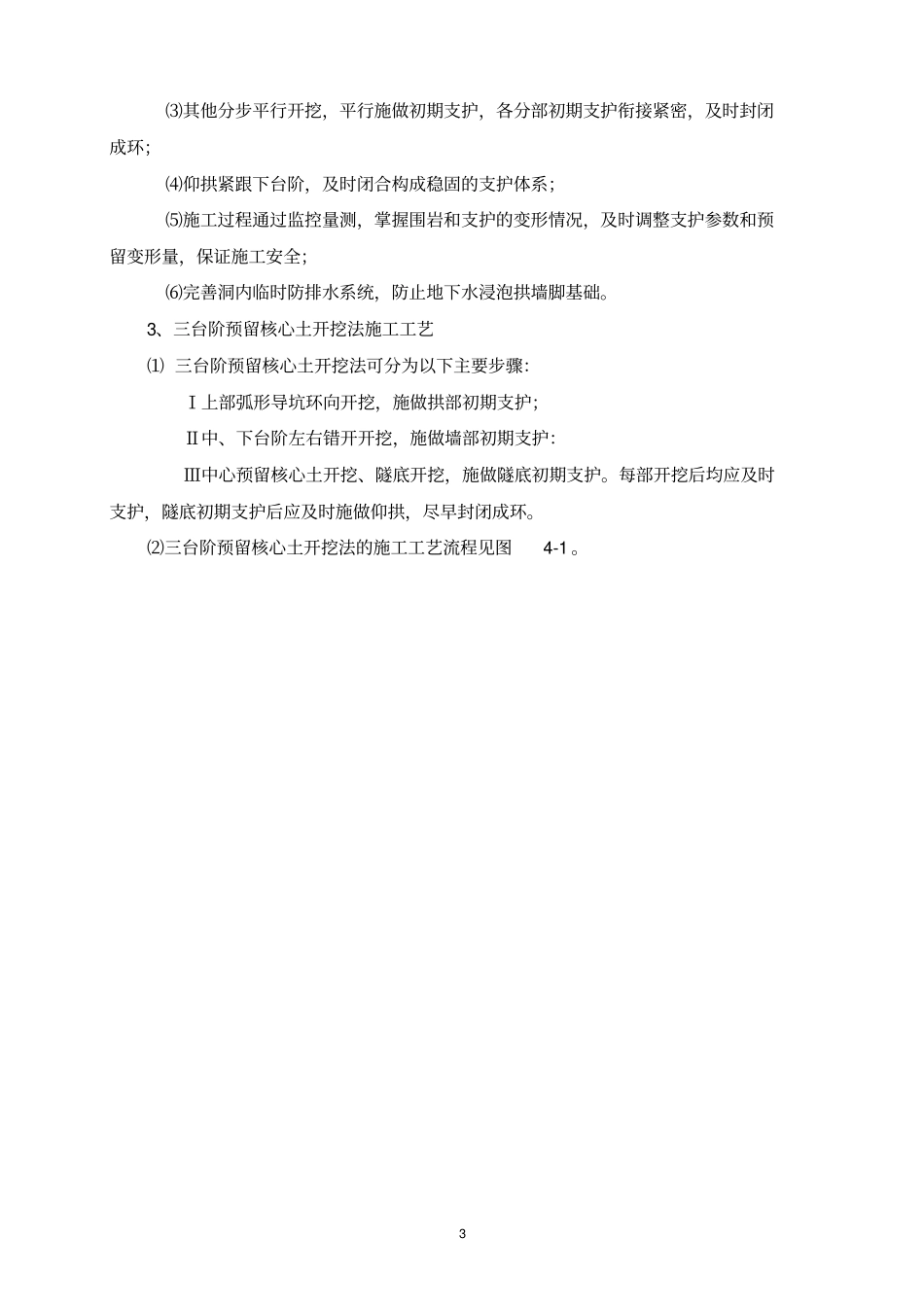

采用Φ 6 钢筋网片,网格尺寸20cm×20cm 2、 三台阶预留核心土开挖法施工应符合下列要求:⑴以机械开挖为主,必要时辅以弱爆破;⑵弧形导坑应沿开挖轮廓线环向开挖,预留核心土,开挖后及时支护;3 ⑶其他分步平行开挖,平行施做初期支护,各分部初期支护衔接紧密,及时封闭成环;⑷仰拱紧跟下台阶,及时闭合构成稳固的支护体系;
