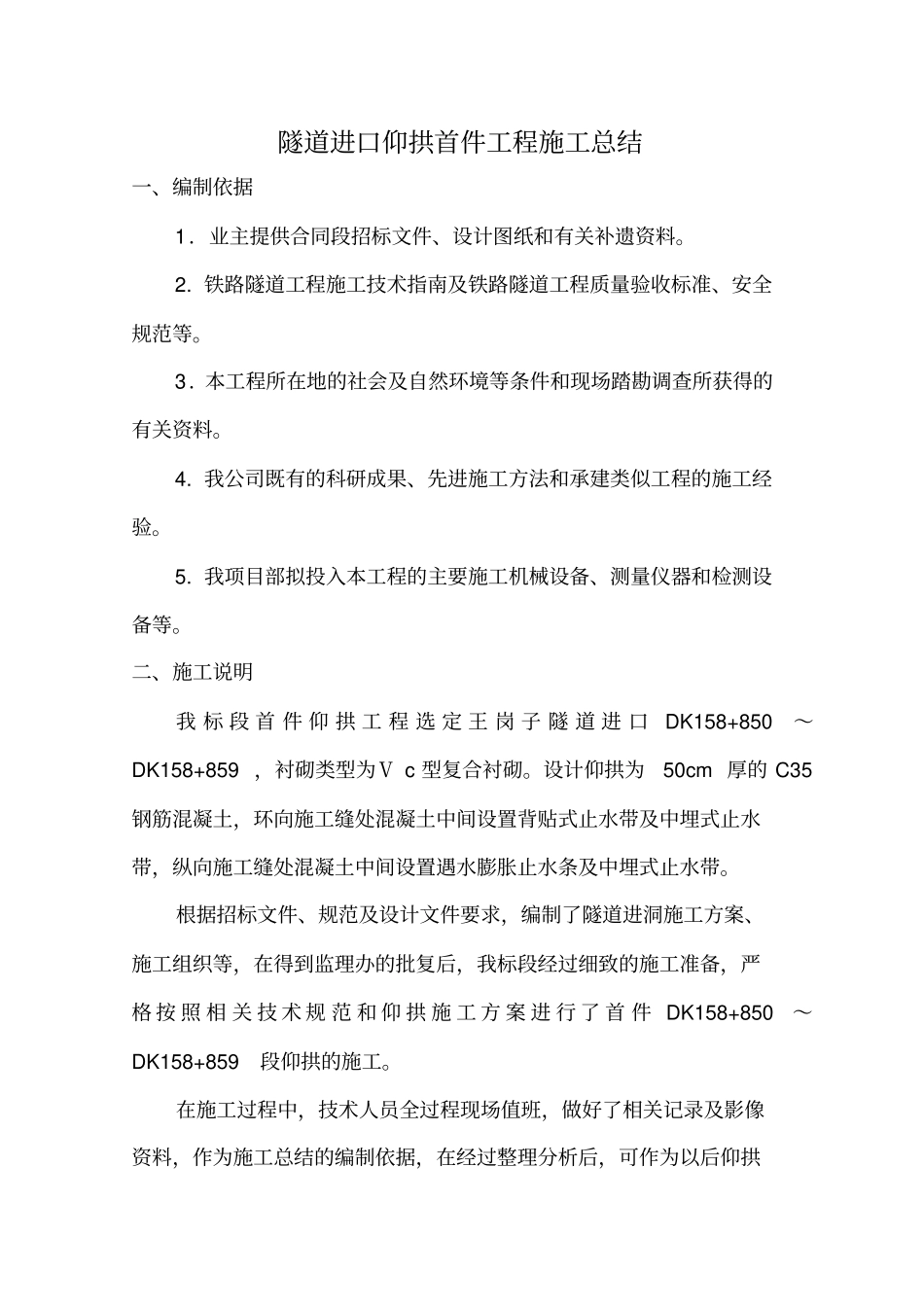

新建铁路 2 标隧道进口仰拱及仰拱填充首件工程施工总结编制:复核:审核:中铁有限公司新建铁路标二分部二〇一七年十一月隧道进口仰拱首件工程施工总结一、编制依据1.业主提供合同段招标文件、设计图纸和有关补遗资料
铁路隧道工程施工技术指南及铁路隧道工程质量验收标准、安全规范等
3.本工程所在地的社会及自然环境等条件和现场踏勘调查所获得的有关资料
我公司既有的科研成果、先进施工方法和承建类似工程的施工经验
我项目部拟投入本工程的主要施工机械设备、测量仪器和检测设备等
二、施工说明我 标 段 首 件 仰 拱 工 程 选 定 王 岗 子 隧 道 进 口DK158+850~DK158+859 ,衬砌类型为Ⅴ c 型复合衬砌
设计仰拱为50cm 厚的 C35钢筋混凝土,环向施工缝处混凝土中间设置背贴式止水带及中埋式止水带,纵向施工缝处混凝土中间设置遇水膨胀止水条及中埋式止水带
根据招标文件、规范及设计文件要求,编制了隧道进洞施工方案、施工组织等,在得到监理办的批复后,我标段经过细致的施工准备,严格 按 照 相 关 技 术 规 范 和 仰 拱 施 工 方 案 进 行 了 首 件 DK158+850~DK158+859段仰拱的施工
在施工过程中,技术人员全过程现场值班,做好了相关记录及影像资料,作为施工总结的编制依据,在经过整理分析后,可作为以后仰拱施工参考依据,基本达到进行首段仰拱施工的重要意义

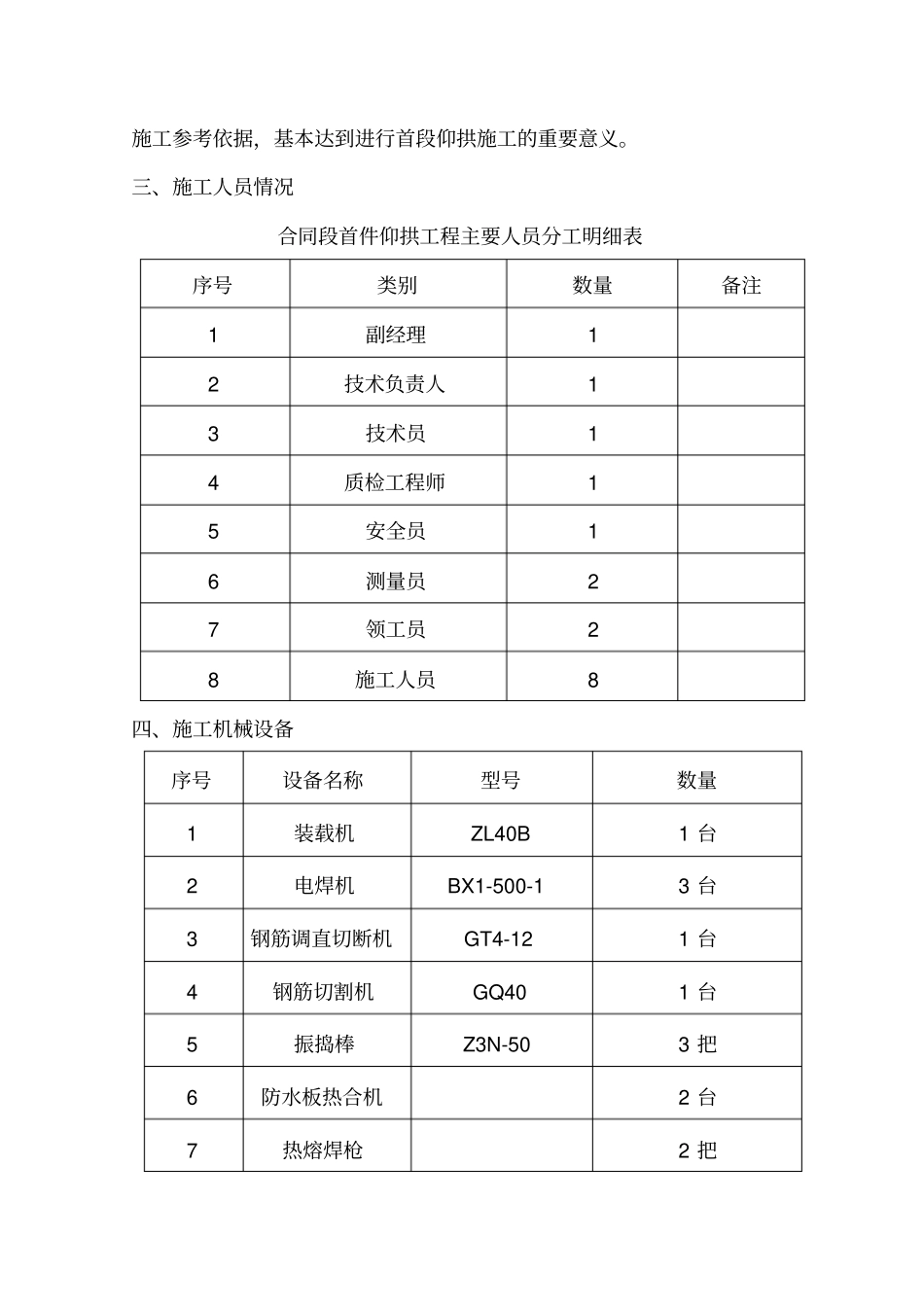

三、施工人员情况合同段首件仰拱工程主要人员分工明细表序号类别数量备注1 副经理1 2 技术负责人1 3 技术员1 4 质检工程师1 5 安全员1 6 测量员2 7 领工员2 8 施工人员8 四、施工机械设备序号设备名称型号数量1 装载机ZL40B 1 台2 电焊机BX1-500-1 3 台3 钢筋调直切断机GT4-12 1 台4 钢筋切割机GQ40 1 台5 振捣棒Z3N-50 3
