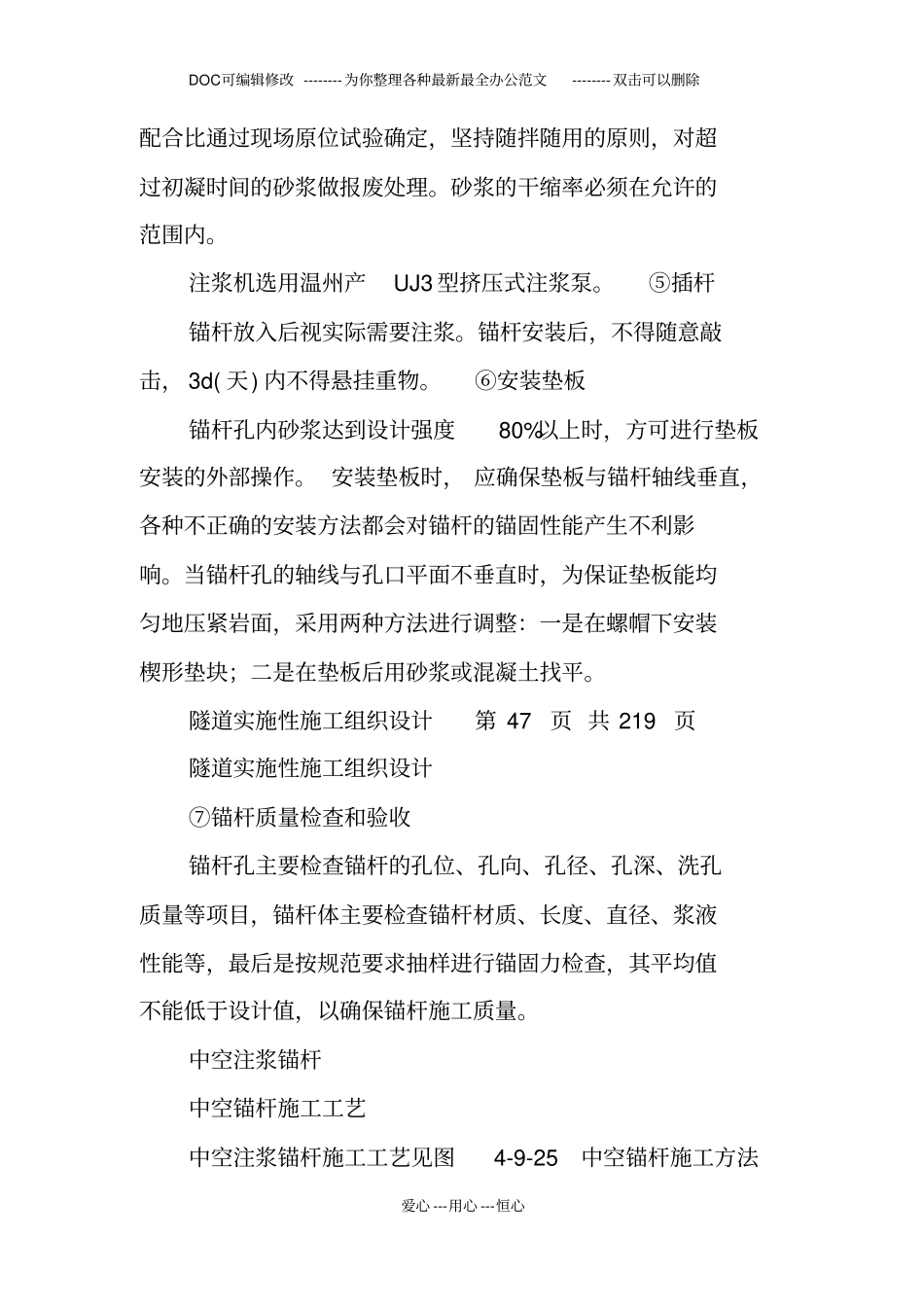

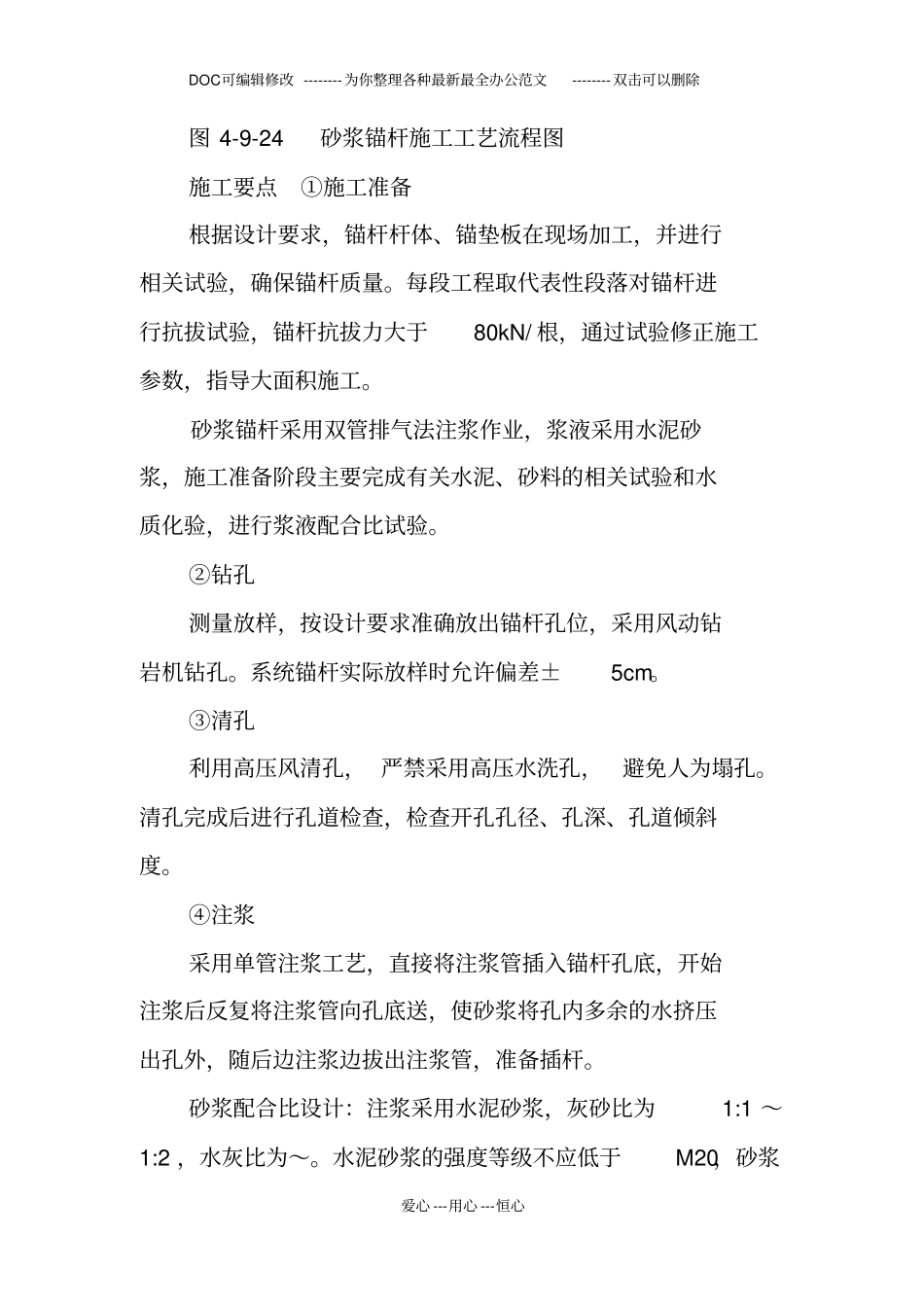

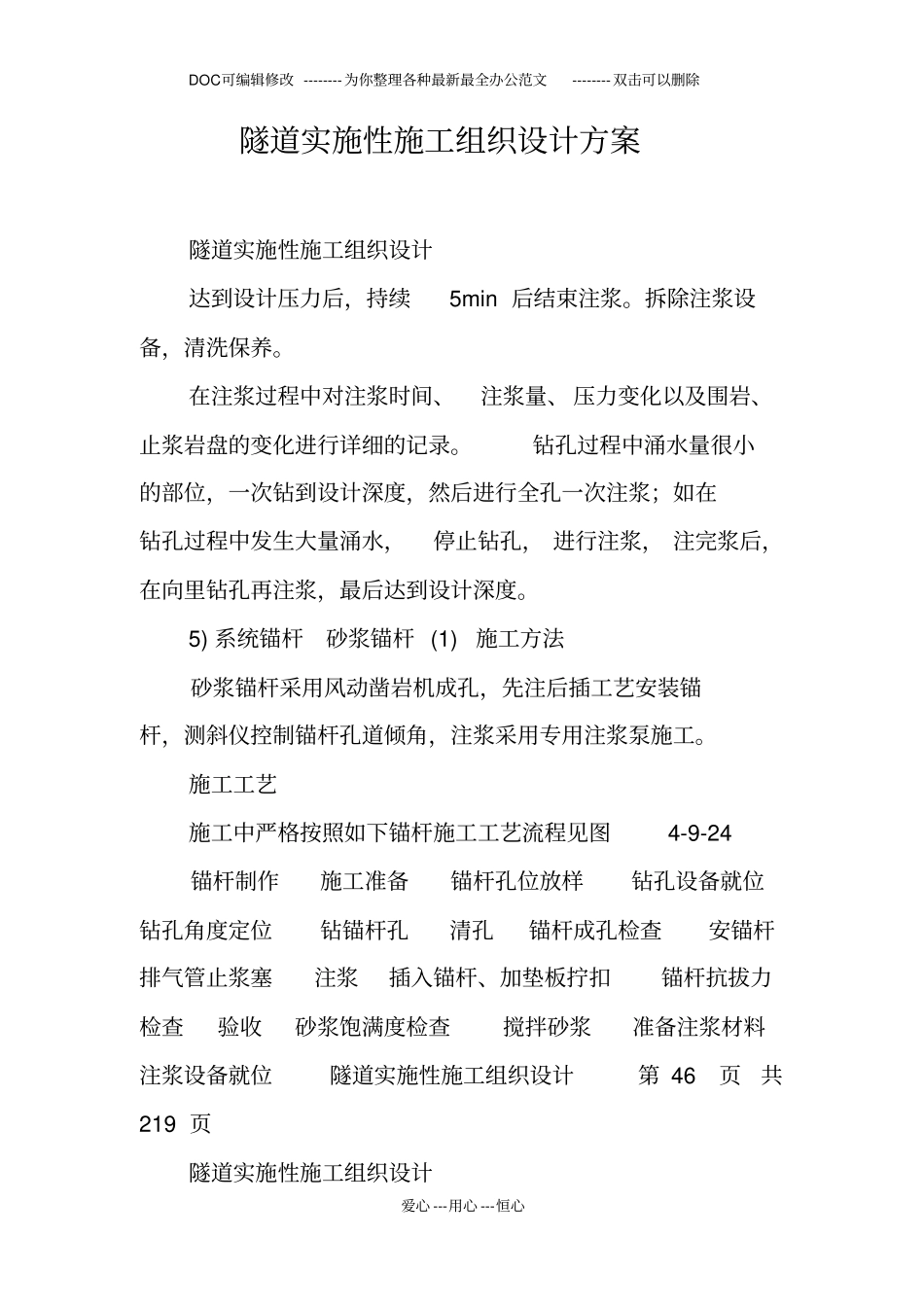

DOC可编辑修改 --------为你整理各种最新最全办公范文--------双击可以删除爱心 ---用心 ---恒心隧道实施性施工组织设计方案隧道实施性施工组织设计达到设计压力后,持续5min 后结束注浆。拆除注浆设备,清洗保养。在注浆过程中对注浆时间、注浆量、 压力变化以及围岩、止浆岩盘的变化进行详细的记录。钻孔过程中涌水量很小的部位,一次钻到设计深度,然后进行全孔一次注浆;如在钻孔过程中发生大量涌水,停止钻孔, 进行注浆, 注完浆后,在向里钻孔再注浆,最后达到设计深度。5) 系统锚杆砂浆锚杆 (1)施工方法砂浆锚杆采用风动凿岩机成孔,先注后插工艺安装锚杆,测斜仪控制锚杆孔道倾角,注浆采用专用注浆泵施工。施工工艺施工中严格按照如下锚杆施工工艺流程见图4-9-24 锚杆制作施工准备锚杆孔位放样钻孔设备就位钻孔角度定位钻锚杆孔清孔锚杆成孔检查安锚杆排气管止浆塞注浆插入锚杆、加垫板拧扣锚杆抗拔力检查验收砂浆饱满度检查搅拌砂浆准备注浆材料注浆设备就位隧道实施性施工组织设计第 46 页共219 页隧道实施性施工组织设计DOC可编辑修改 --------为你整理各种最新最全办公范文--------双击可以删除爱心 ---用心 ---恒心图 4-9-24 砂浆锚杆施工工艺流程图施工要点①施工准备根据设计要求,锚杆杆体、锚垫板在现场加工,并进行相关试验,确保锚杆质量。每段工程取代表性段落对锚杆进行抗拔试验,锚杆抗拔力大于80kN/ 根,通过试验修正施工参数,指导大面积施工。砂浆锚杆采用双管排气法注浆作业,浆液采用水泥砂浆,施工准备阶段主要完成有关水泥、砂料的相关试验和水质化验,进行浆液配合比试验。②钻孔测量放样,按设计要求准确放出锚杆孔位,采用风动钻岩机钻孔。系统锚杆实际放样时允许偏差±5cm。③清孔利用高压风清孔, 严禁采用高压水洗孔,避免人为塌孔。清孔完成后进行孔道检查,检查开孔孔径、孔深、孔道倾斜度。④注浆采用单管注浆工艺,直接将注浆管插入锚杆孔底,开始注浆后反复将注浆管向孔底送,使砂浆将孔内多余的水挤压出孔外,随后边注浆边拔出注浆管,准备插杆。砂浆配合比设计:注浆采用水泥砂浆,灰砂比为1:1 ~1:2 ,水灰比为~。水泥砂浆的强度等级不应低于M20,砂浆DOC可编辑修改 --------为你整理各种最新最全办公范文--------双击可以删除爱心 ---用心 ---恒心配合比通过现场原位试验确定,坚持随拌随用的原则,对超过初凝时间的砂浆做报废处理。砂浆的干缩率必须在允许的范围内。注...
