隧道施工供电与照明

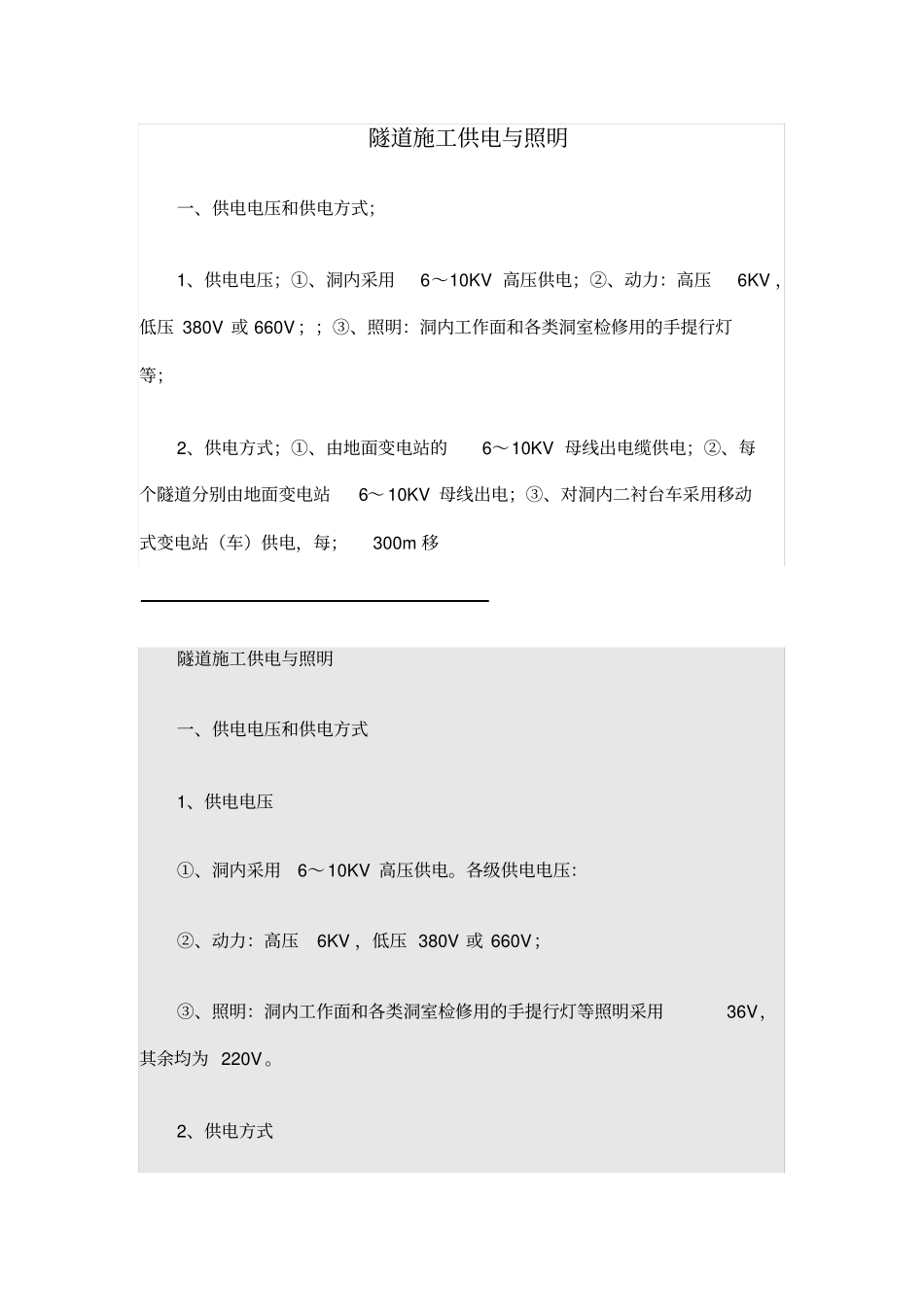

隧道施工供电与照明_第1页
1/10

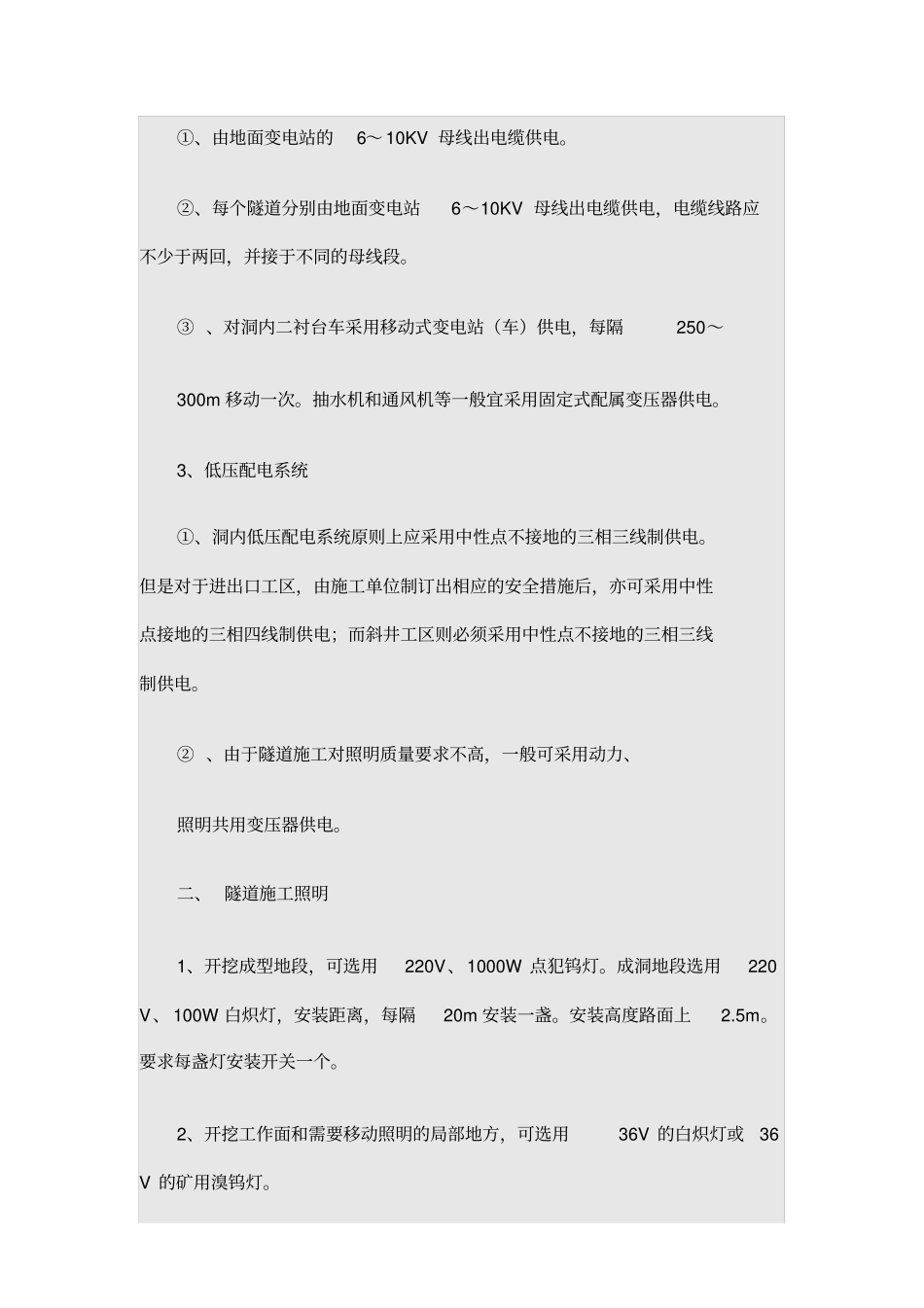

隧道施工供电与照明_第2页
2/10

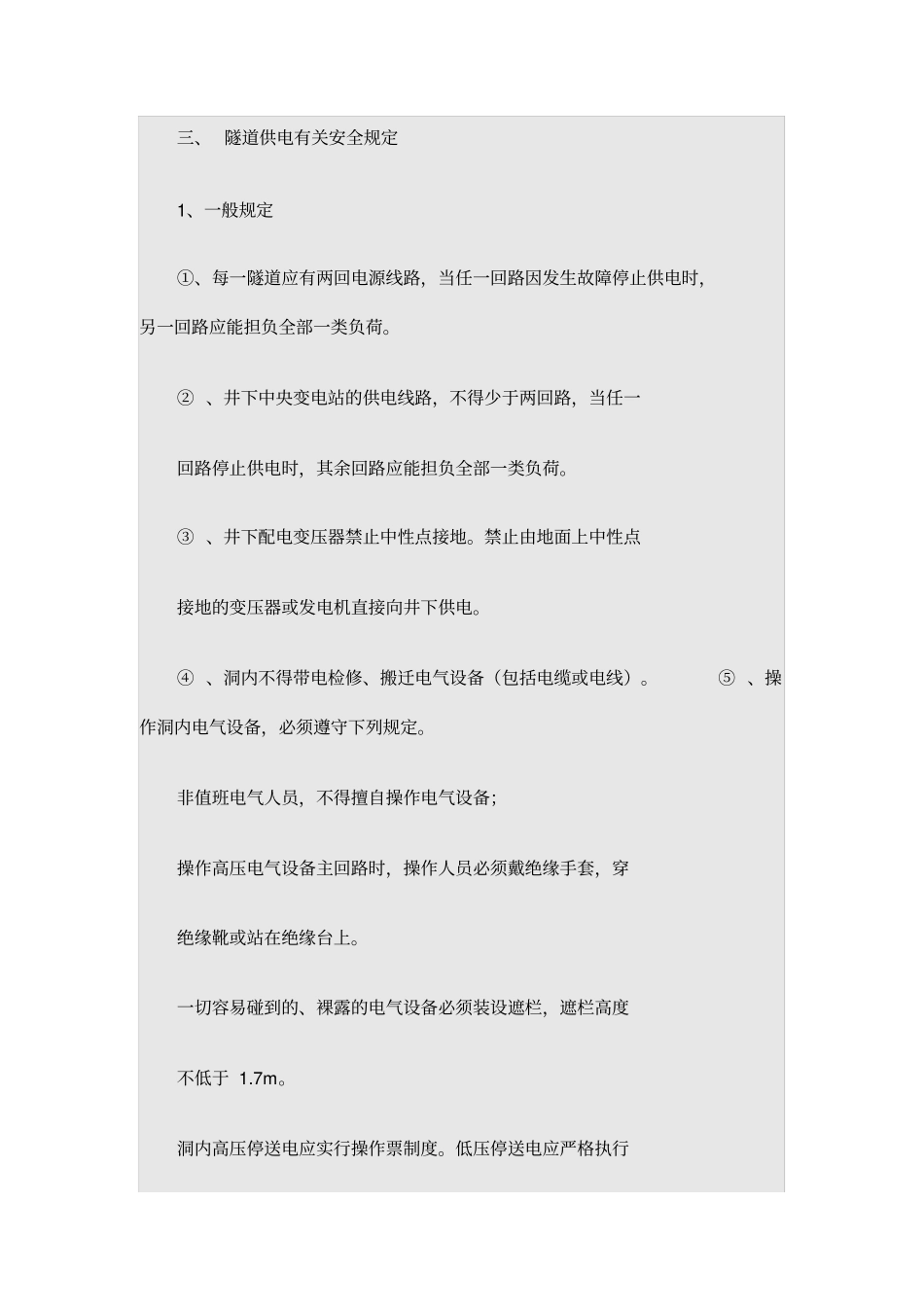

隧道施工供电与照明_第3页
3/10
隧道施工供电与照明一、供电电压和供电方式;1、供电电压;①、洞内采用6~10KV 高压供电;②、动力:高压6KV ,低压 380V 或 660V ;;③、照明:洞内工作面和各类洞室检修用的手提行灯等;2、供电方式;①、由地面变电站的6~10KV 母线出电缆供电;②、每个隧道分别由地面变电站6~ 10KV 母线出电;③、对洞内二衬台车采用移动式变电站(车)供电,每;300m 移隧道施工供电与照明一、供电电压和供电方式1、供电电压①、洞内采用6~ 10KV 高压供电。各级供电电压:②、动力:高压6KV ,低压 380V 或 660V;③、照明:洞内工作面和各类洞室检修用的手提行灯等照明采用36V,其余均为 220V 。2、供电方式①、由地面变电站的6~ 10KV 母线出电缆供电。②、每个隧道分别由地面变电站6~10KV 母线出电缆供电,电缆线路应不少于两回,并接于不同的母线段。③ 、对洞内二衬台车采用移动式变电站(车)供电,每隔250~300m 移动一次。抽水机和通风机等一般宜采用固定式配属变压器供电。3、低压配电系统①、洞内低压配电系统原则上应采用中性点不接地的三相三线制供电。但是对于进出口工区,由施工单位制订出相应的安全措施后,亦可采用中性点接地的三相四线制供电;而斜井工区则必须采用中性点不接地的三相三线制供电。② 、由于隧道施工对照明质量要求不高,一般可采用动力、照明共用变压器供电。二、 隧道施工照明1、开挖成型地段,可选用220V、1000W 点犯钨灯。成洞地段选用220V、 100W 白炽灯,安装距离,每隔20m 安装一盏。安装高度路面上2.5m。要求每盏灯安装开关一个。2、开挖工作面和需要移动照明的局部地方,可选用36V 的白炽灯或36V 的矿用溴钨灯。三、 隧道供电有关安全规定1、一般规定①、每一隧道应有两回电源线路,当任一回路因发生故障停止供电时,另一回路应能担负全部一类负荷。② 、井下中央变电站的供电线路,不得少于两回路,当任一回路停止供电时,其余回路应能担负全部一类负荷。③ 、井下配电变压器禁止中性点接地。禁止由地面上中性点接地的变压器或发电机直接向井下供电。④ 、洞内不得带电检修、搬迁电气设备(包括电缆或电线)。⑤ 、操作洞内电气设备,必须遵守下列规定。非值班电气人员,不得擅自操作电气设备;操作高压电气设备主回路时,操作人员必须戴绝缘手套,穿绝缘靴或站在绝缘台上。一切容易碰到的、裸露的电气设备必须装设遮栏,遮栏高度不低于 1.7m。洞内高压停送电应实行操...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

隧道施工供电与照明

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
