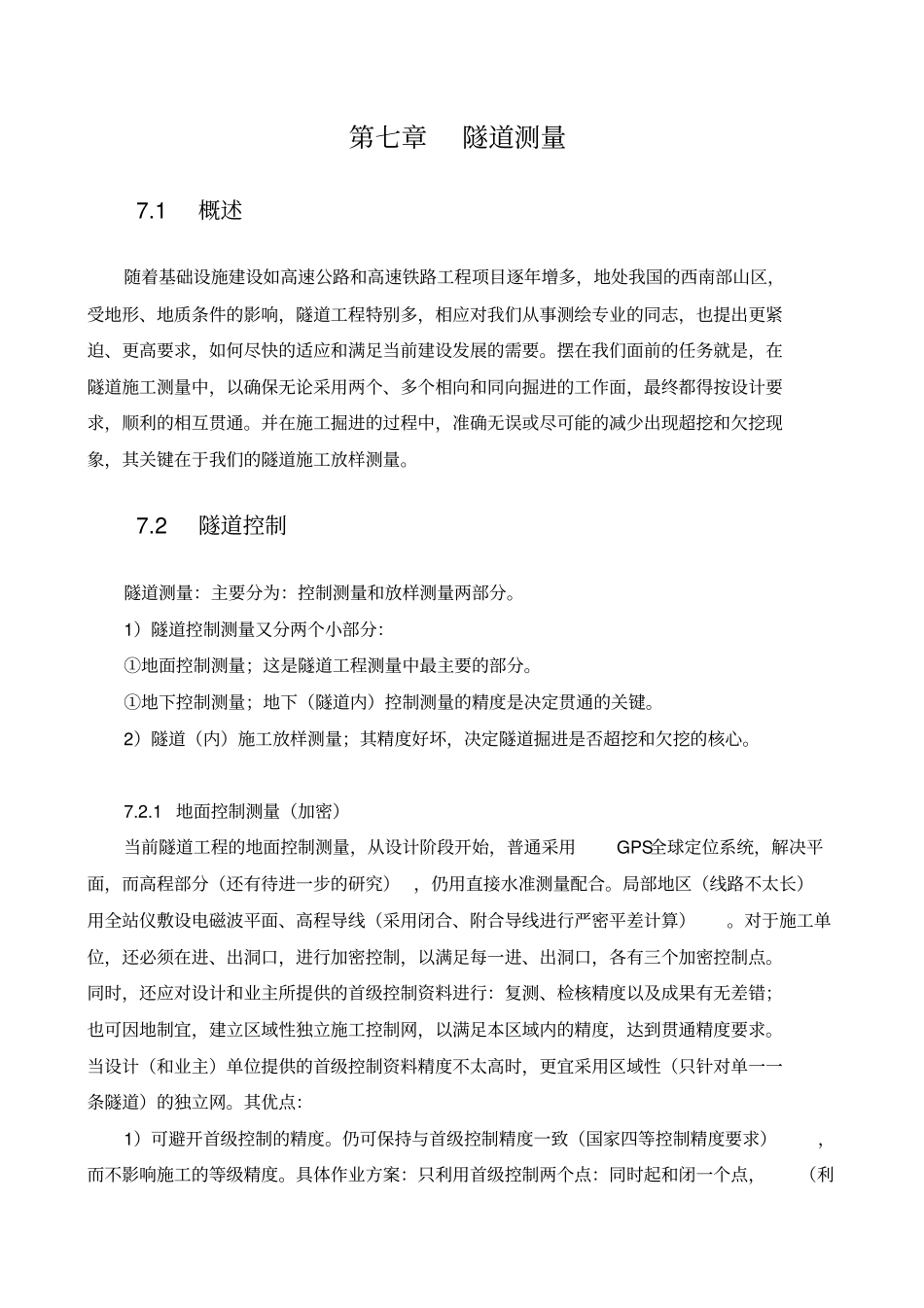

第七章隧道测量7
1 概述随着基础设施建设如高速公路和高速铁路工程项目逐年增多,地处我国的西南部山区,受地形、地质条件的影响,隧道工程特别多,相应对我们从事测绘专业的同志,也提出更紧迫、更高要求,如何尽快的适应和满足当前建设发展的需要
摆在我们面前的任务就是,在隧道施工测量中,以确保无论采用两个、多个相向和同向掘进的工作面,最终都得按设计要求,顺利的相互贯通
并在施工掘进的过程中,准确无误或尽可能的减少出现超挖和欠挖现象,其关键在于我们的隧道施工放样测量
2 隧道控制隧道测量:主要分为:控制测量和放样测量两部分
1)隧道控制测量又分两个小部分:①地面控制测量;这是隧道工程测量中最主要的部分
①地下控制测量;地下(隧道内)控制测量的精度是决定贯通的关键
2)隧道(内)施工放样测量;其精度好坏,决定隧道掘进是否超挖和欠挖的核心
1 地面控制测量(加密)当前隧道工程的地面控制测量,从设计阶段开始,普通采用GPS全球定位系统,解决平面,而高程部分(还有待进一步的研究) ,仍用直接水准测量配合
局部地区(线路不太长)用全站仪敷设电磁波平面、高程导线(采用闭合、附合导线进行严密平差计算)
对于施工单位,还必须在进、出洞口,进行加密控制,以满足每一进、出洞口,各有三个加密控制点
同时,还应对设计和业主所提供的首级控制资料进行:复测、检核精度以及成果有无差错;也可因地制宜,建立区域性独立施工控制网,以满足本区域内的精度,达到贯通精度要求
当设计(和业主)单位提供的首级控制资料精度不太高时,更宜采用区域性(只针对单一一条隧道)的独立网
其优点:1)可避开首级控制的精度
仍可保持与首级控制精度一致(国家四等控制精度要求),而不影响施工的等级精度
具体作业方案:只利用首级控制两个点:同时起和闭一个点,(利用另一点作检核独立网的方位闭塞之用)
采用闭合导线

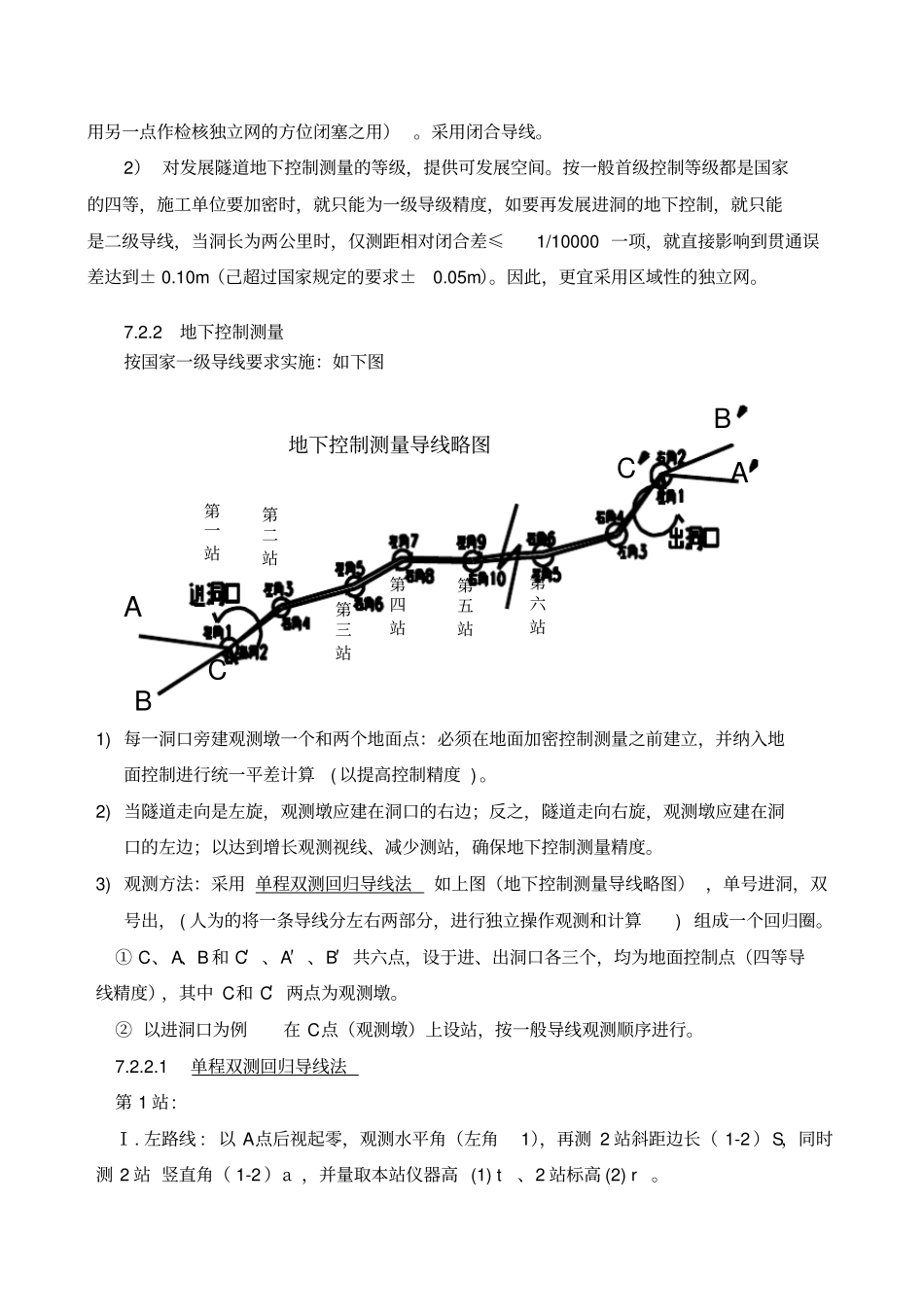

2) 对发展隧道地下控制测
