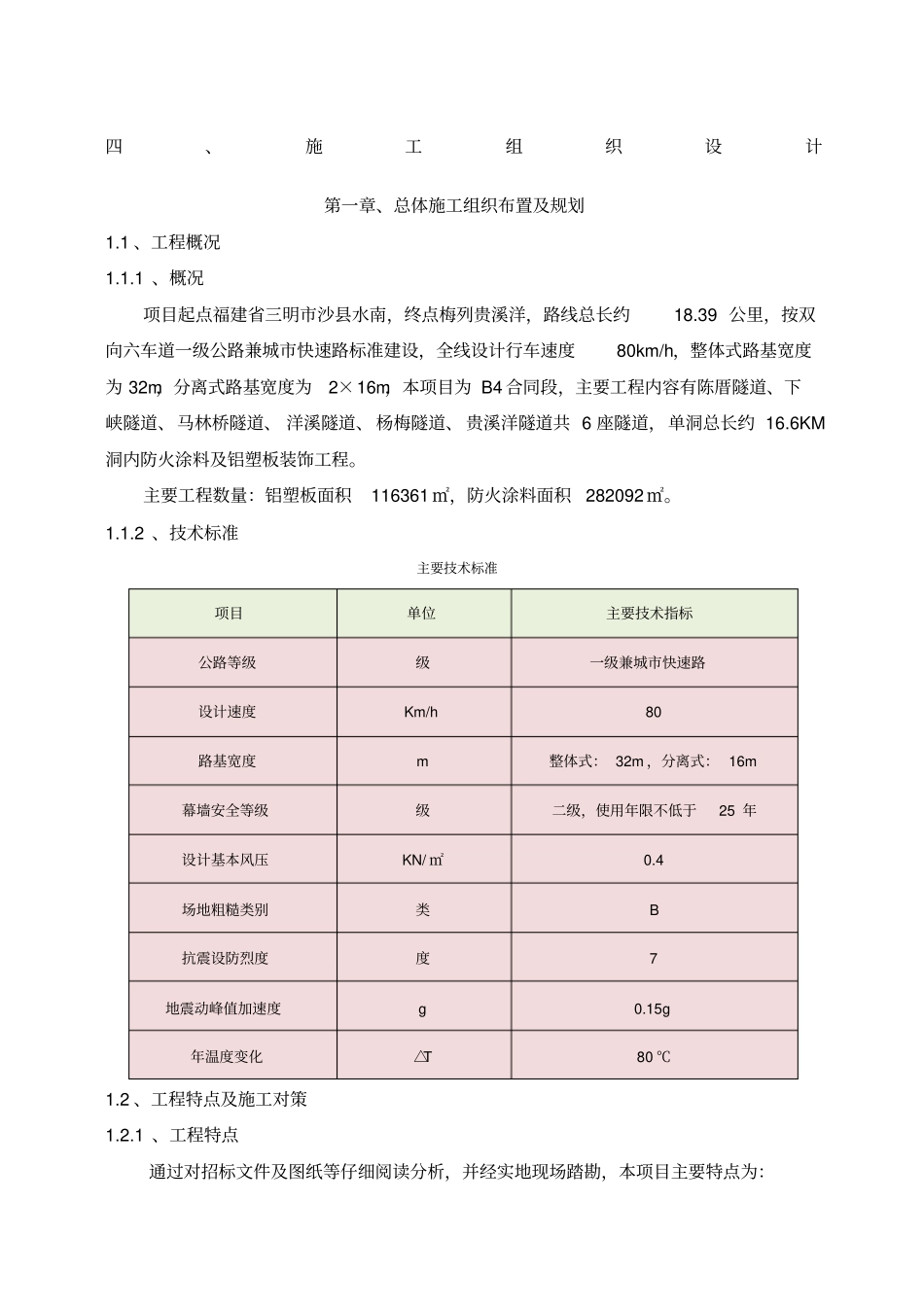

四、施工组织设计第一章、总体施工组织布置及规划1
1 、工程概况1
1 、概况项目起点福建省三明市沙县水南,终点梅列贵溪洋,路线总长约18
39 公里,按双向六车道一级公路兼城市快速路标准建设,全线设计行车速度80km/h,整体式路基宽度为 32m,分离式路基宽度为2×16m,本项目为 B4 合同段,主要工程内容有陈厝隧道、下峡隧道、马林桥隧道、 洋溪隧道、 杨梅隧道、 贵溪洋隧道共 6 座隧道,单洞总长约 16
6KM洞内防火涂料及铝塑板装饰工程
主要工程数量:铝塑板面积116361 ㎡,防火涂料面积282092 ㎡
2 、技术标准主要技术标准项目单位主要技术指标公路等级级一级兼城市快速路设计速度Km/h 80 路基宽度m 整体式: 32m ,分离式: 16m 幕墙安全等级级二级,使用年限不低于25 年设计基本风压KN/ ㎡0
4 场地粗糙类别类B 抗震设防烈度度7 地震动峰值加速度g 0
15g 年温度变化△T 80 ℃1
2 、工程特点及施工对策1

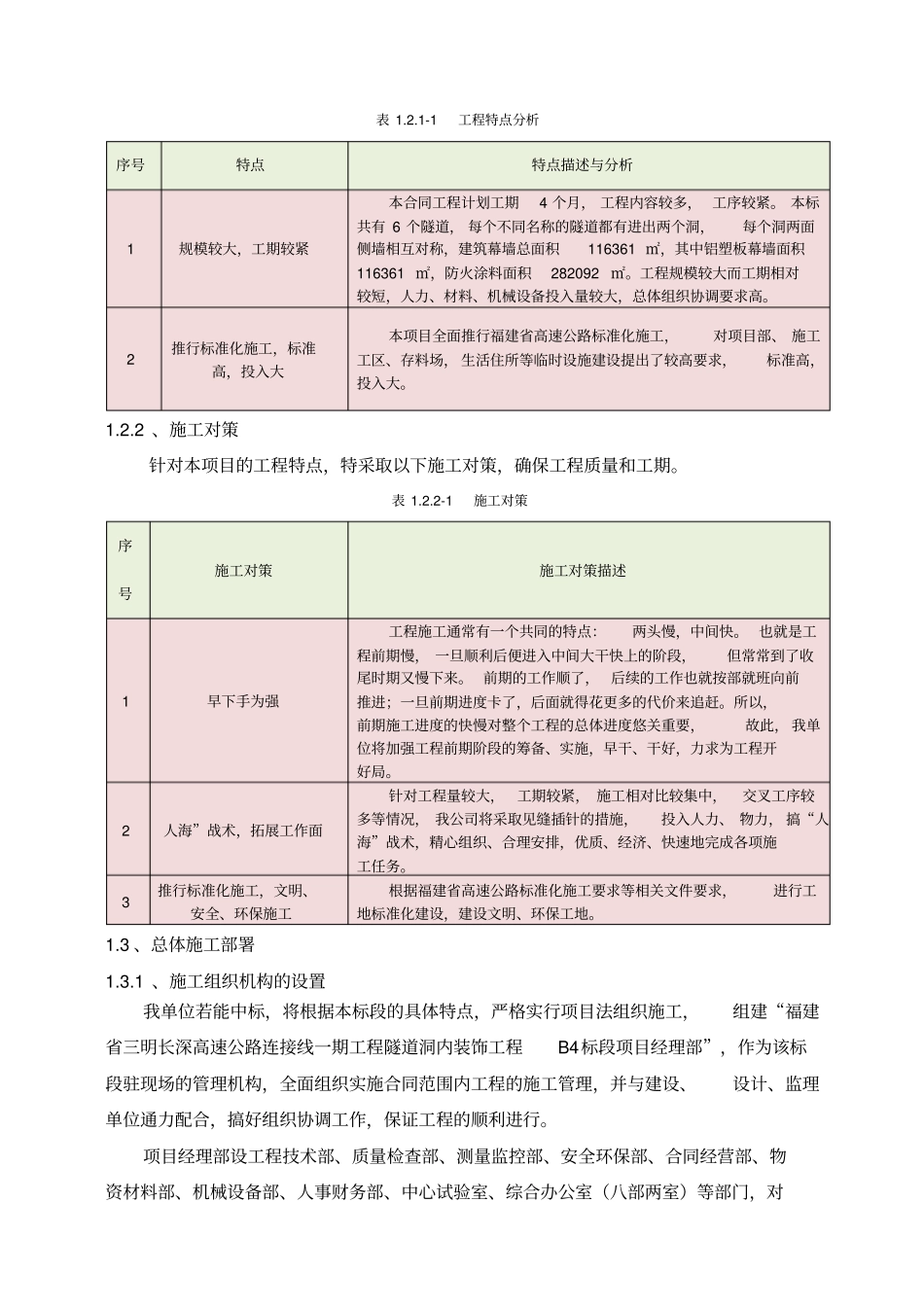

1 、工程特点通过对招标文件及图纸等仔细阅读分析,并经实地现场踏勘,本项目主要特点为:表 1
1-1 工程特点分析序号特点特点描述与分析1 规模较大,工期较紧本合同工程计划工期4 个月, 工程内容较多, 工序较紧
本标共有 6 个隧道, 每个不同名称的隧道都有进出两个洞,每个洞两面侧墙相互对称,建筑幕墙总面积116361 ㎡,其中铝塑板幕墙面积116361 ㎡,防火涂料面积282092 ㎡
工程规模较大而工期相对较短,人力、材料、机械设备投入量较大,总体组织协调要求高
2 推行标准化施工,标准高,投入大本项目全面推行福建省高速公路标准化施工,对项目部、 施工工区、存料场, 生活住所等临时设施建设提出了较高要求,标准高,投入大
2 、施工对策针对本项目的工程特点,特采取以下施工对策,确保工程质量
