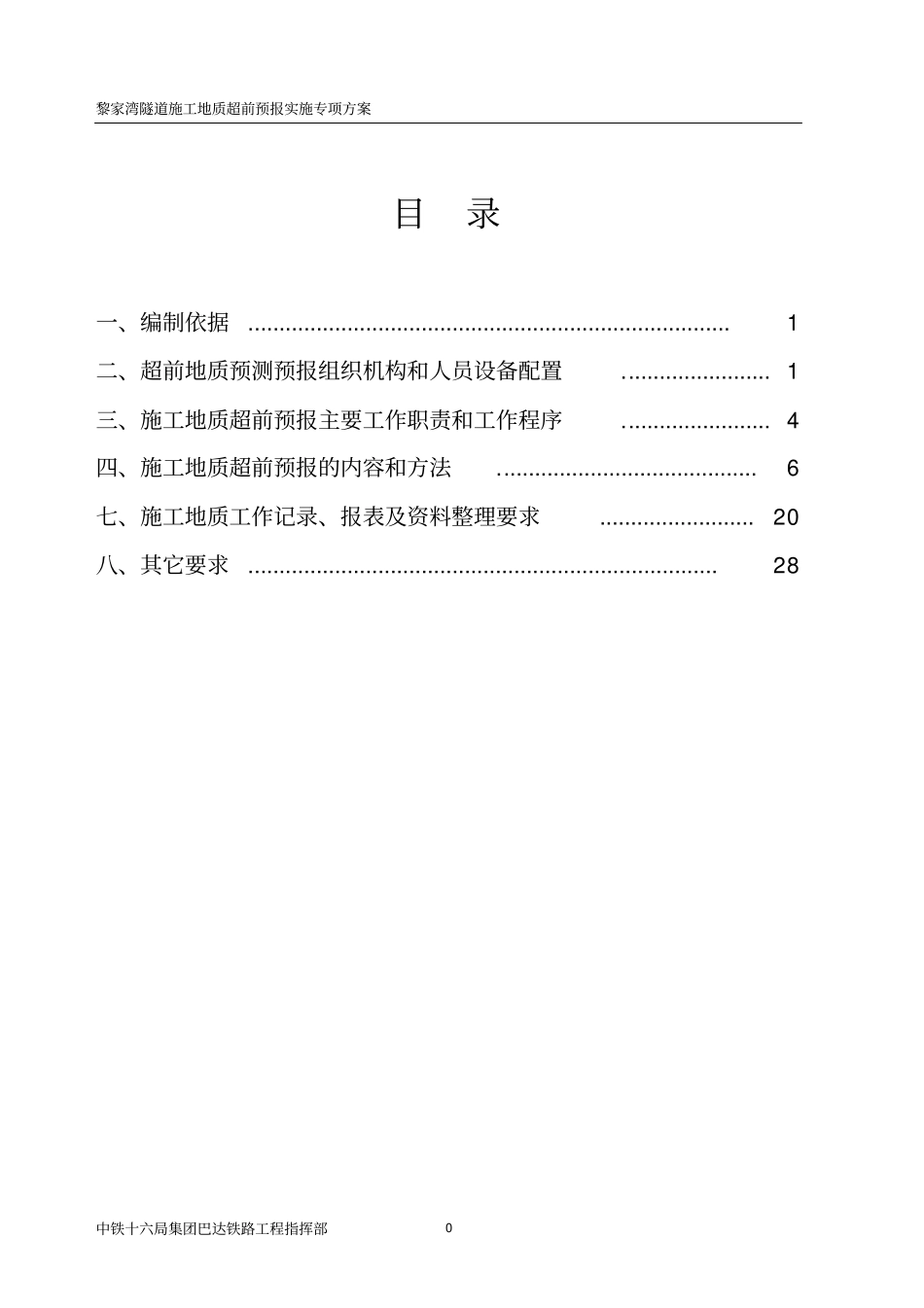

黎家湾隧道施工地质超前预报实施专项方案中铁十六局集团巴达铁路工程指挥部0 目录一、编制依据

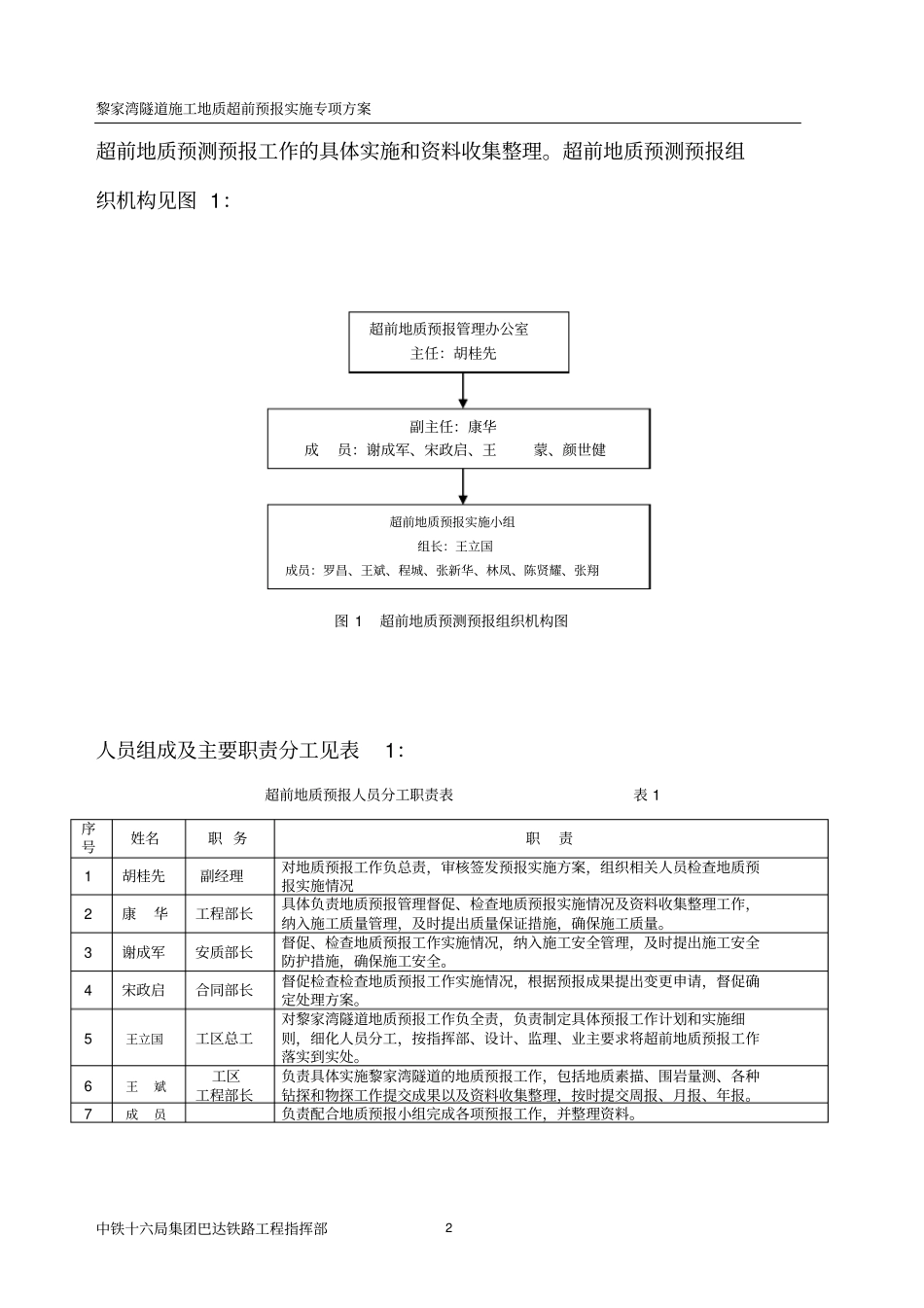

1二、超前地质预测预报组织机构和人员设备配置
1三、施工地质超前预报主要工作职责和工作程序
4四、施工地质超前预报的内容和方法
6七、施工地质工作记录、报表及资料整理要求
20 八、其它要求
28 黎家湾隧道施工地质超前预报实施专项方案中铁十六局集团巴达铁路工程指挥部1 黎家湾隧道地质超前预报实施专项方案黎家湾隧道全长 1023m ,施工中可能遭遇岩溶溶洞及突泥突水、断层及其破碎带、瓦斯与煤系地层等不良地质,地质条件极其复杂
为认真做好超前地质预测预报工作,并为信息化设计、施工提供支撑,以确保施工安全,规避各种可能发生的地质灾害风险,根据相关文件、图纸、规范及标准,特编制本办法
一、编制依据1、《铁路隧道工程施工技术指南》 (TZ204-2008 )2、《铁路隧道超前地质预报技术指南》 (铁建设【 2008 】105 号)3、隧道施工图其他相关标准、规范、细则
4、《铁路隧道施工规范》(TB10204-2002 );5、《铁路隧道工程施工质量验收标准》 (TB10417-2003 )
6、达州建设指挥部制定下发的相关管理办法
7、巴达铁路指导性施工组织设
