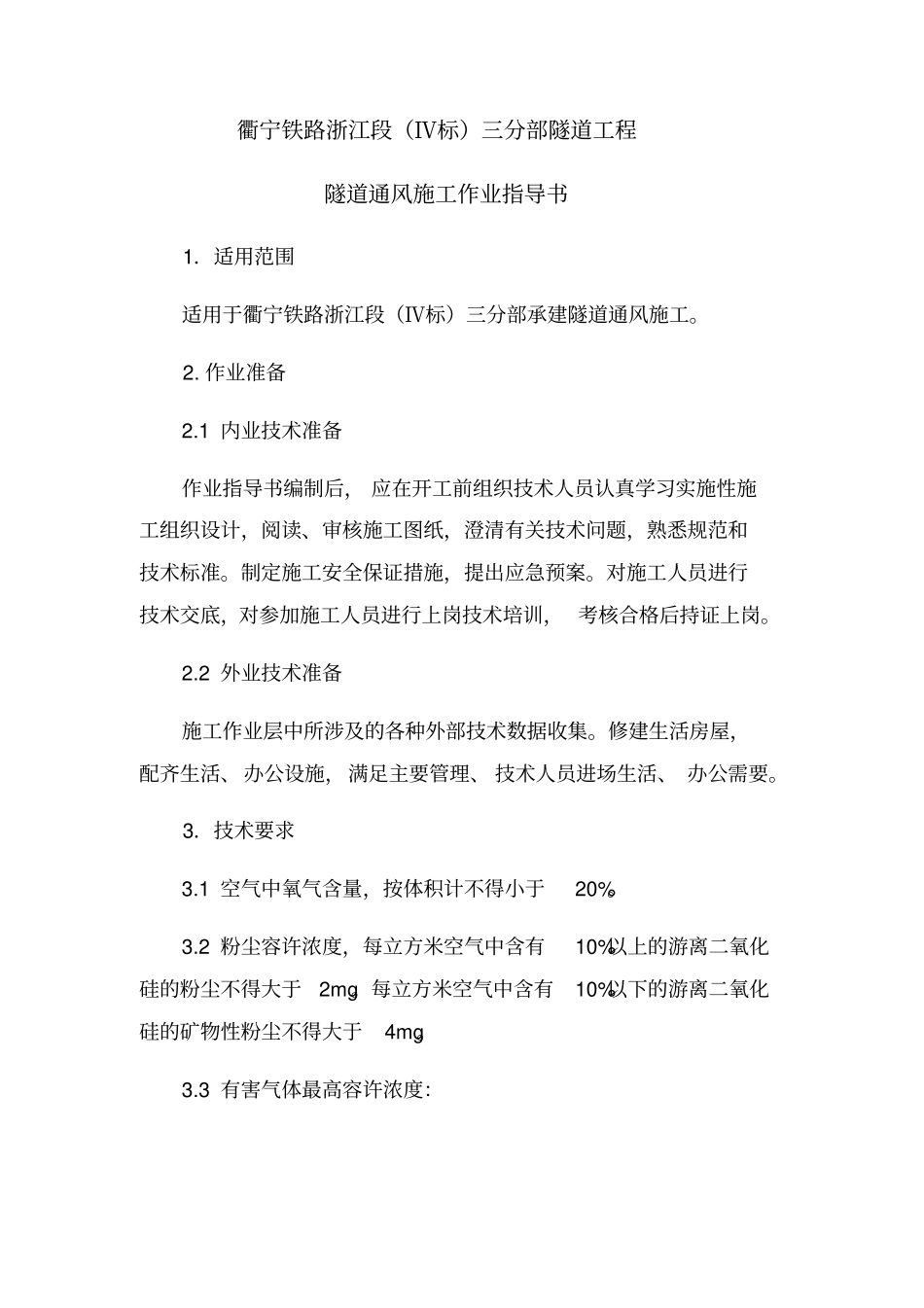

新建衢州至宁德铁路浙江段站前工程QNZJZQ-Ⅳ标隧道工程编号: QNZJZQ4-Ⅲ-ZDS-2016003 隧道通风施工作业指导书单位:编制:审核:批准:二〇一五年十一月一日发布二〇一五年十一月二十五日实施衢宁铁路浙江段(Ⅳ标)三分部隧道工程隧道通风施工作业指导书1.适用范围适用于衢宁铁路浙江段(Ⅳ标)三分部承建隧道通风施工。2. 作业准备2.1 内业技术准备作业指导书编制后, 应在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。制定施工安全保证措施,提出应急预案。对施工人员进行技术交底,对参加施工人员进行上岗技术培训, 考核合格后持证上岗。2.2 外业技术准备施工作业层中所涉及的各种外部技术数据收集。修建生活房屋,配齐生活、办公设施,满足主要管理、 技术人员进场生活、 办公需要。3.技术要求3.1 空气中氧气含量,按体积计不得小于20%。3.2 粉尘容许浓度,每立方米空气中含有10%以上的游离二氧化硅的粉尘不得大于2mg。每立方米空气中含有10%以下的游离二氧化硅的矿物性粉尘不得大于4mg。3.3 有害气体最高容许浓度:(1)一氧化碳最高容许浓度为30mg/m3;在特殊情况下,施工人员必须进入开挖工作面时,浓度可为100mg/m3,但工作时间不得大于 30min;(2)二氧化碳按体积计不得大于0.5%;(3)氮氧化物(换算成NO2)为 5mg/m3以下。3.4 隧道内气温不得高于28℃。3.5 隧道内噪声不得大于90dB。3.6 隧道内气温不得大于 28 ℃;3.7 压入开挖工作面的局部通风机的通风管路百米漏风率不大于0.02 ;3.8 隧道施工通风的风速,全断面开挖时不应小于 0.15m/s ,分部开挖的坑道内不应小于0.25m/s ,并均不应大于 6m/s 。3.9 指导书中未详细说明处参见相关施工技术指南及验标规范。4.施工程序与工艺流程4.1 工艺概述隧道通风工作一般包括隧道通风系统设计、风机及风管选型、 风机及风管安装、 风机及风管维护、 通风排烟、工程结束拆除通风系统。4.2 工艺流程见图 4-2-1 隧道通风施工工艺流程图通风方案设计风机风管选型钻孔固定螺栓风机支架安装钢丝绳固定风机安装固定通风管安装通风机试运行风机风管连接系统试运行否满足设计要求是正常通风日常管理,接长、更换、维护风管否满足劳卫标准加强通风是工程结束拆除图 4-2-1 隧道通风工艺流程图 5.施工要求5.1 施工准备(1)熟悉施工图纸,根据现场所排生产计划、有无瓦斯等情况确定通风方式,...
