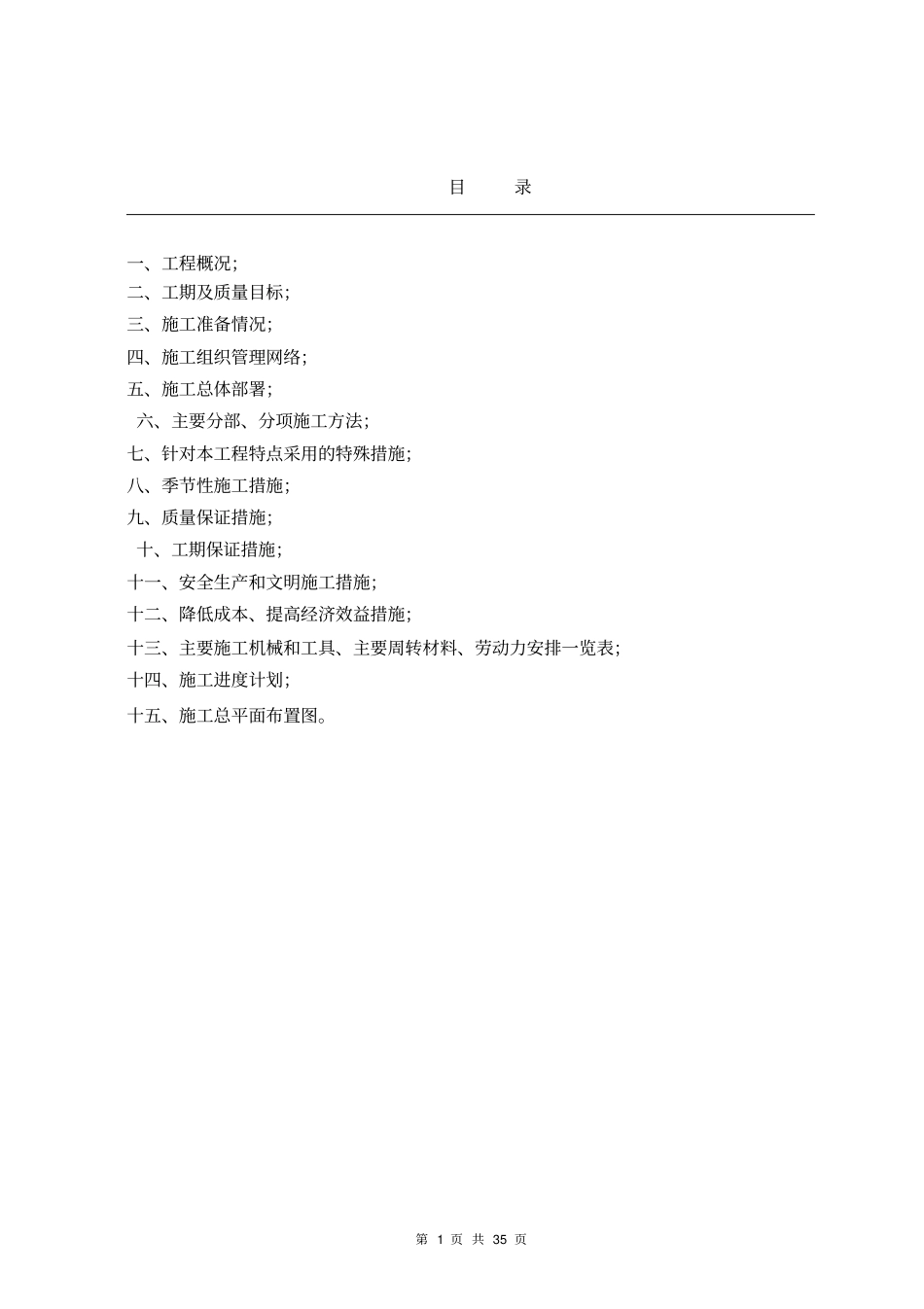

目录一、工程概况;二、工期及质量目标;三、施工准备情况;四、施工组织管理网络;五、施工总体部署;六、主要分部、分项施工方法;七、针对本工程特点采用的特殊措施;八、季节性施工措施;九、质量保证措施;十、工期保证措施;十一、安全生产和文明施工措施;十二、降低成本、提高经济效益措施;十三、主要施工机械和工具、主要周转材料、劳动力安排一览表;十四、施工进度计划;十五、施工总平面布置图

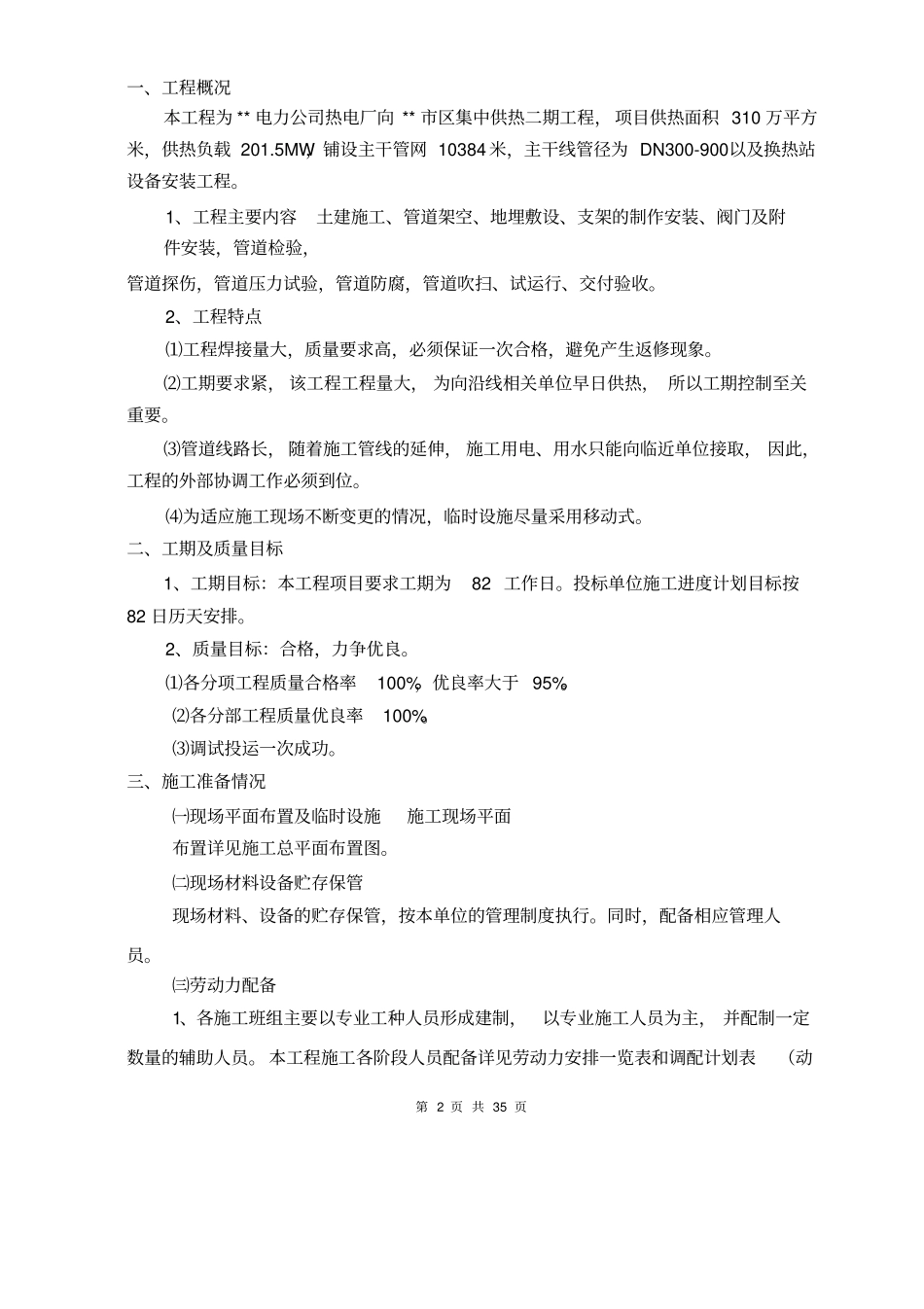

第 1 页 共 35 页一、工程概况本工程为 ** 电力公司热电厂向 ** 市区集中供热二期工程, 项目供热面积 310 万平方米,供热负载 201
5MW,铺设主干管网 10384 米,主干线管径为 DN300-900 以及换热站设备安装工程
1、工程主要内容土建施工、管道架空、地埋敷设、支架的制作安装、阀门及附件安装,管道检验,管道探伤,管道压力试验,管道防腐,管道吹扫、试运行、交付验收
2、工程特点⑴工程焊接量大,质量要求高,必须保证一次合格,避免产生返修现象
⑵工期要求紧, 该工程工程量大, 为向沿线相关单位早日供热, 所以工期控制至关重要
⑶管道线路长, 随着施工管线的延伸, 施工用电、用水只能向临近单位接取, 因此,工程的外部协调工作必须到位
⑷为适应施工现场不断变更的情况,临时设施尽量采用移动式
二、工期及质量目标1、工期目标:本工程项目要求工期为 82 工作日
投标单位施工进度计划目标按82 日历天安排
2、质量目标:合格,力争优良
⑴各分项工程质量合格率100%,优良率大于 95%
⑵各分部工程质量优良率100%
⑶调试投运一次成功
三、施工准备情况㈠现场平面布置及临时设施施工现场平面布置详见施工总平面布置图
㈡现场材料设备贮存保管现场材料、设备的贮存保管,按本单位的管理制度执行
同时,配备相应管理人员

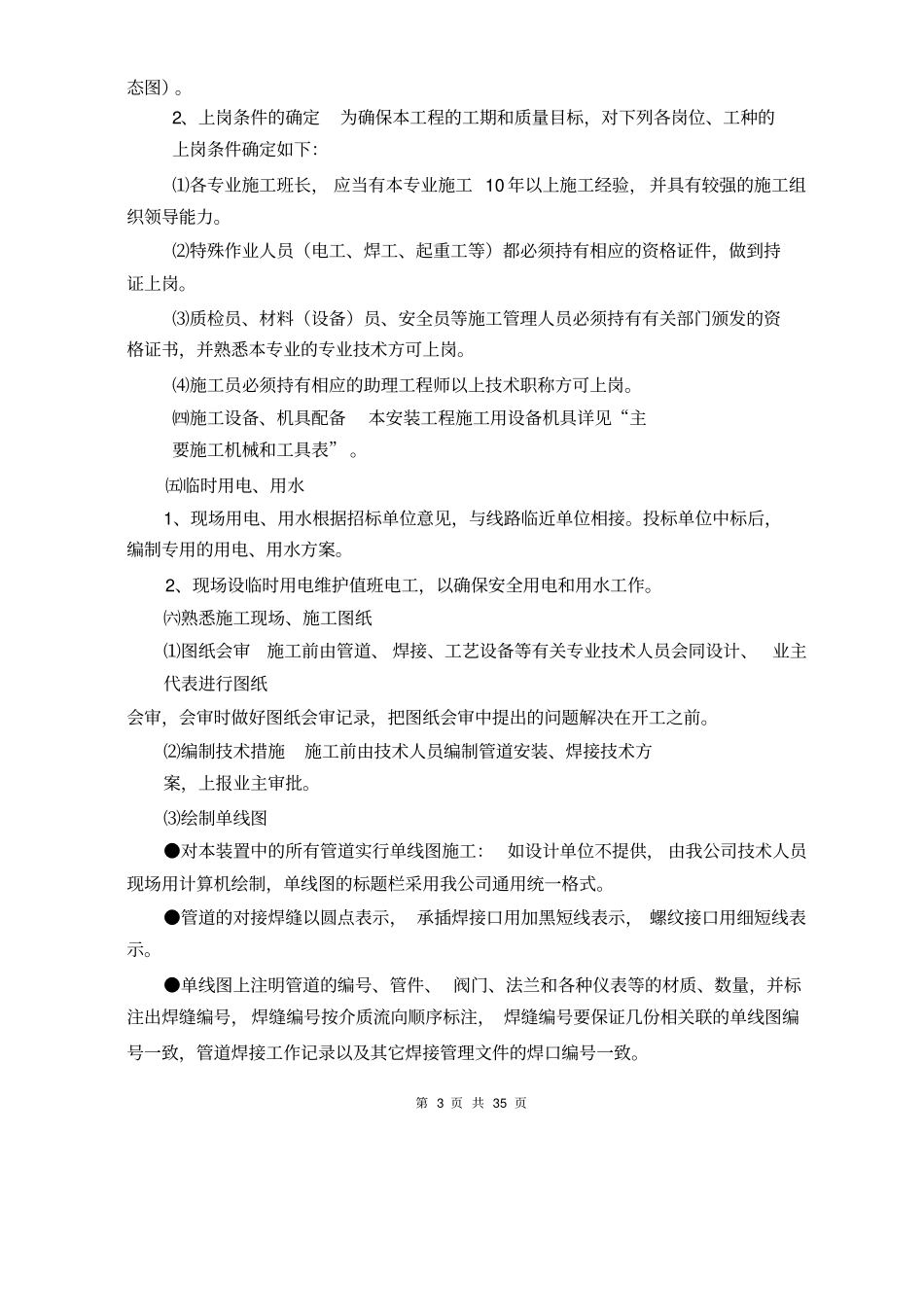

㈢劳动力配备1、各施工班组主要以专业工种人员形成建制,以专业施工人员为主, 并配
