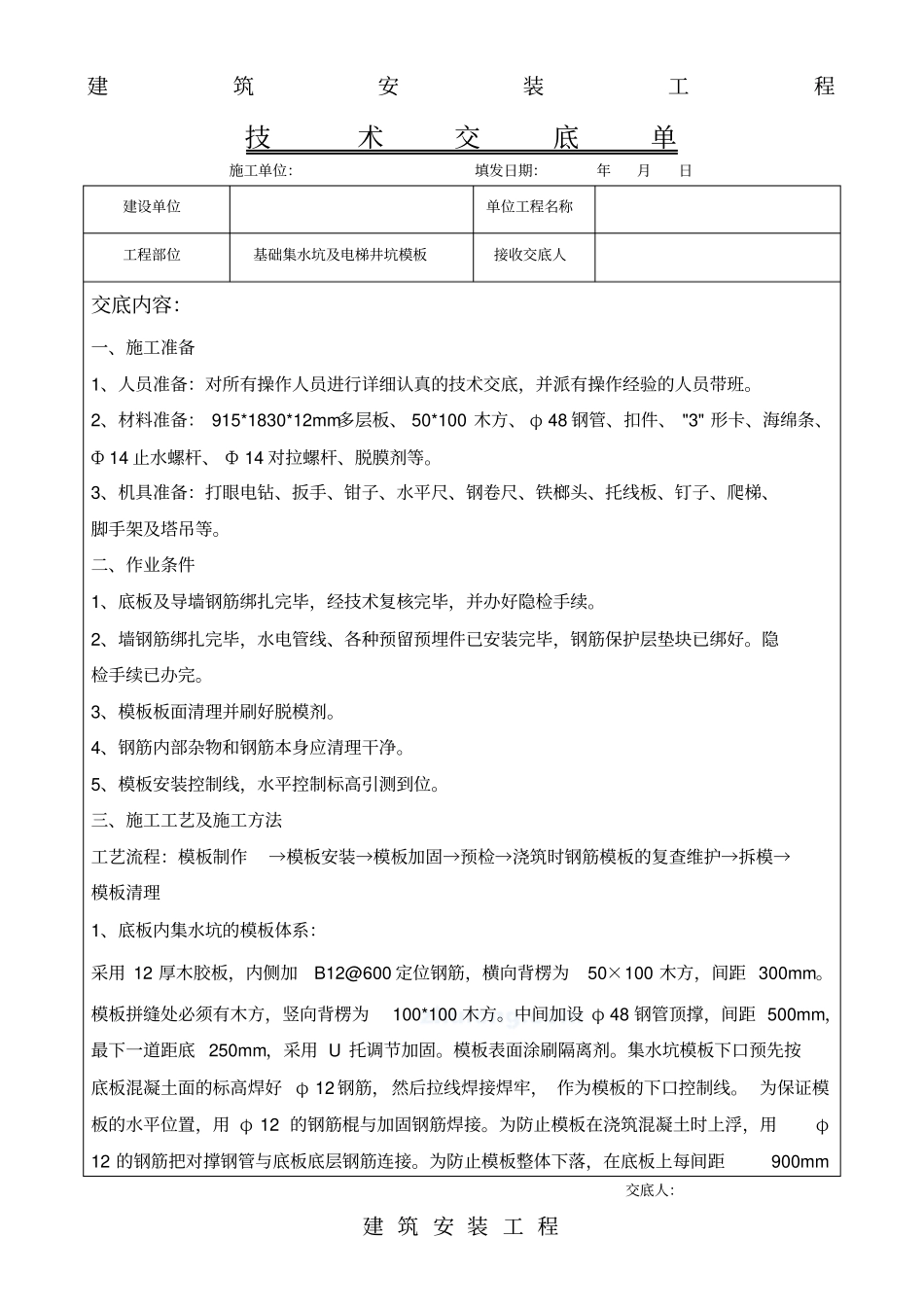

建筑安装工程技术交底单施工单位:填发日期:年月日建设单位单位工程名称工程部位基础集水坑及电梯井坑模板接收交底人交底内容:一、施工准备1、人员准备:对所有操作人员进行详细认真的技术交底,并派有操作经验的人员带班
2、材料准备: 915*1830*12mm多层板、 50*100 木方、 φ 48 钢管、扣件、 "3" 形卡、海绵条、Ф 14 止水螺杆、 Ф 14 对拉螺杆、脱膜剂等
3、机具准备:打眼电钻、扳手、钳子、水平尺、钢卷尺、铁榔头、托线板、钉子、爬梯、脚手架及塔吊等
二、作业条件1、底板及导墙钢筋绑扎完毕,经技术复核完毕,并办好隐检手续
2、墙钢筋绑扎完毕,水电管线、各种预留预埋件已安装完毕,钢筋保护层垫块已绑好
隐检手续已办完
3、模板板面清理并刷好脱模剂
4、钢筋内部杂物和钢筋本身应清理干净
5、模板安装控制线,水平控制标高引测到位
三、施工工艺及施工方法工艺流程:模板制作→模板安装→模板加固→预检→浇筑时钢筋模板的复查维护→拆模→模板清理1、底板内集水坑的模板体系:采用 12 厚木胶板,内侧加B12@600 定位钢筋,横向背楞为50×100 木方,间距 300mm
模板拼缝处必须有木方,竖向背楞为100*100 木方
中间加设 φ 48 钢管顶撑,间距 500mm,最下一道距底 250mm,采用 U 托调节加固
模板表面涂刷隔离剂
集水坑模板下口预先按底板混凝土面的标高焊好 φ 12 钢筋,然后拉线焊接焊牢, 作为模板的下口控制线
为保证模板的水平位置,用 φ 12 的钢筋棍与加固钢筋焊接
为防止模板在浇筑混凝土时上浮,用φ12 的钢筋把对撑钢管与底板底层钢筋连接
为防止模板整体下落,在底板上每间距900mm交底人:建 筑 安 装 工 程技术交底单施工单位:填发日期:年月日建设单位单位工程名称工程部位集水坑及电梯井坑模板接收交底人设φ 12 钢筋支撑,并与马凳
