集装箱吊装施工方案1 目录一、编制依据
2二、工程概况
2三、施工准备
2四、起重机施工要求
2五、集装箱吊装工序及注意事项

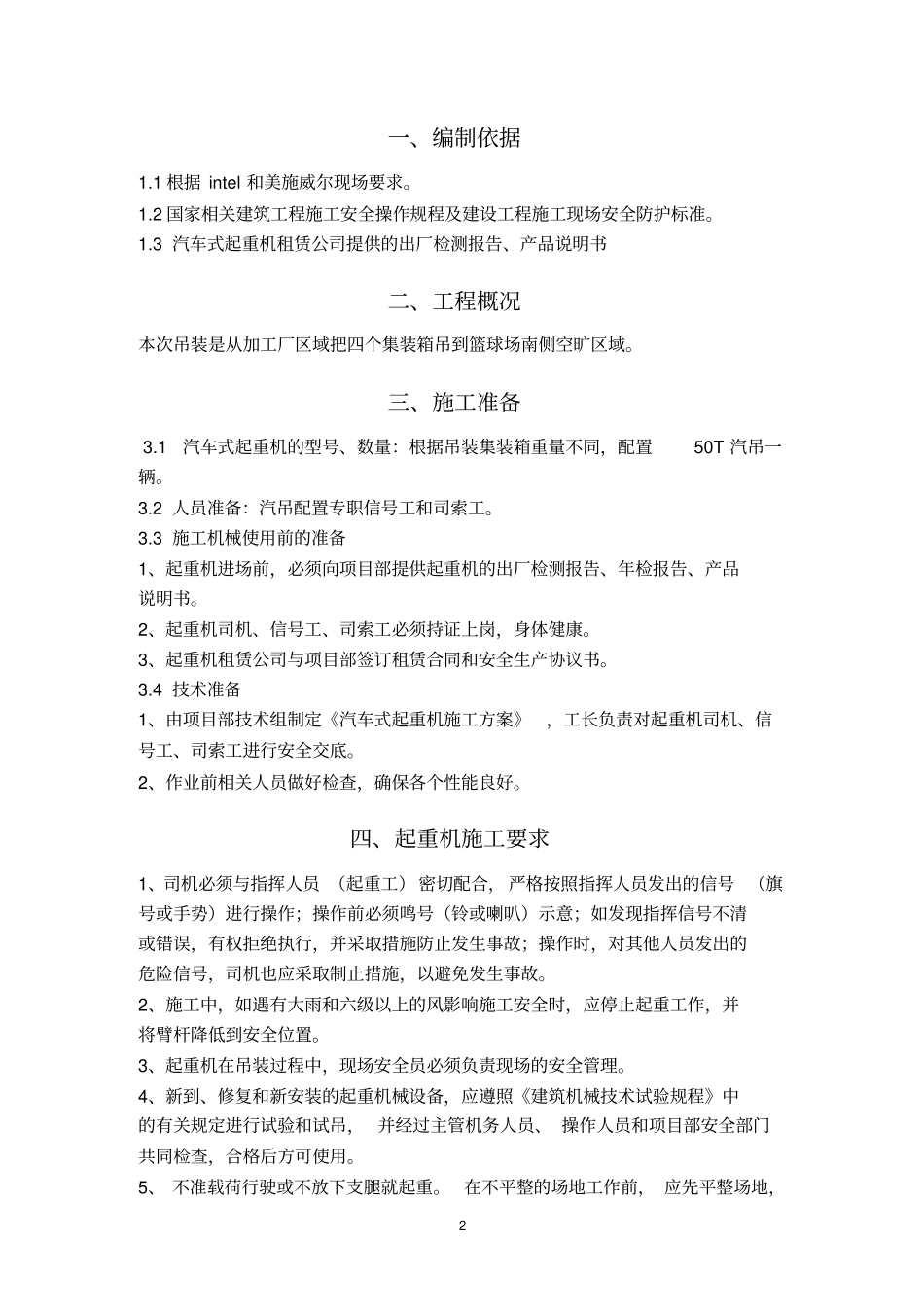

42 一、编制依据1
1 根据 intel 和美施威尔现场要求
2 国家相关建筑工程施工安全操作规程及建设工程施工现场安全防护标准
3 汽车式起重机租赁公司提供的出厂检测报告、产品说明书二、工程概况本次吊装是从加工厂区域把四个集装箱吊到篮球场南侧空旷区域
三、施工准备 3
1汽车式起重机的型号、数量:根据吊装集装箱重量不同,配置50T 汽吊一辆
2 人员准备:汽吊配置专职信号工和司索工
3 施工机械使用前的准备1、起重机进场前,必须向项目部提供起重机的出厂检测报告、年检报告、产品说明书
2、起重机司机、信号工、司索工必须持证上岗,身体健康
3、起重机租赁公司与项目部签订租赁合同和安全生产协议书
4 技术准备1、由项目部技术组制定《汽车式起重机施工方案》,工长负责对
