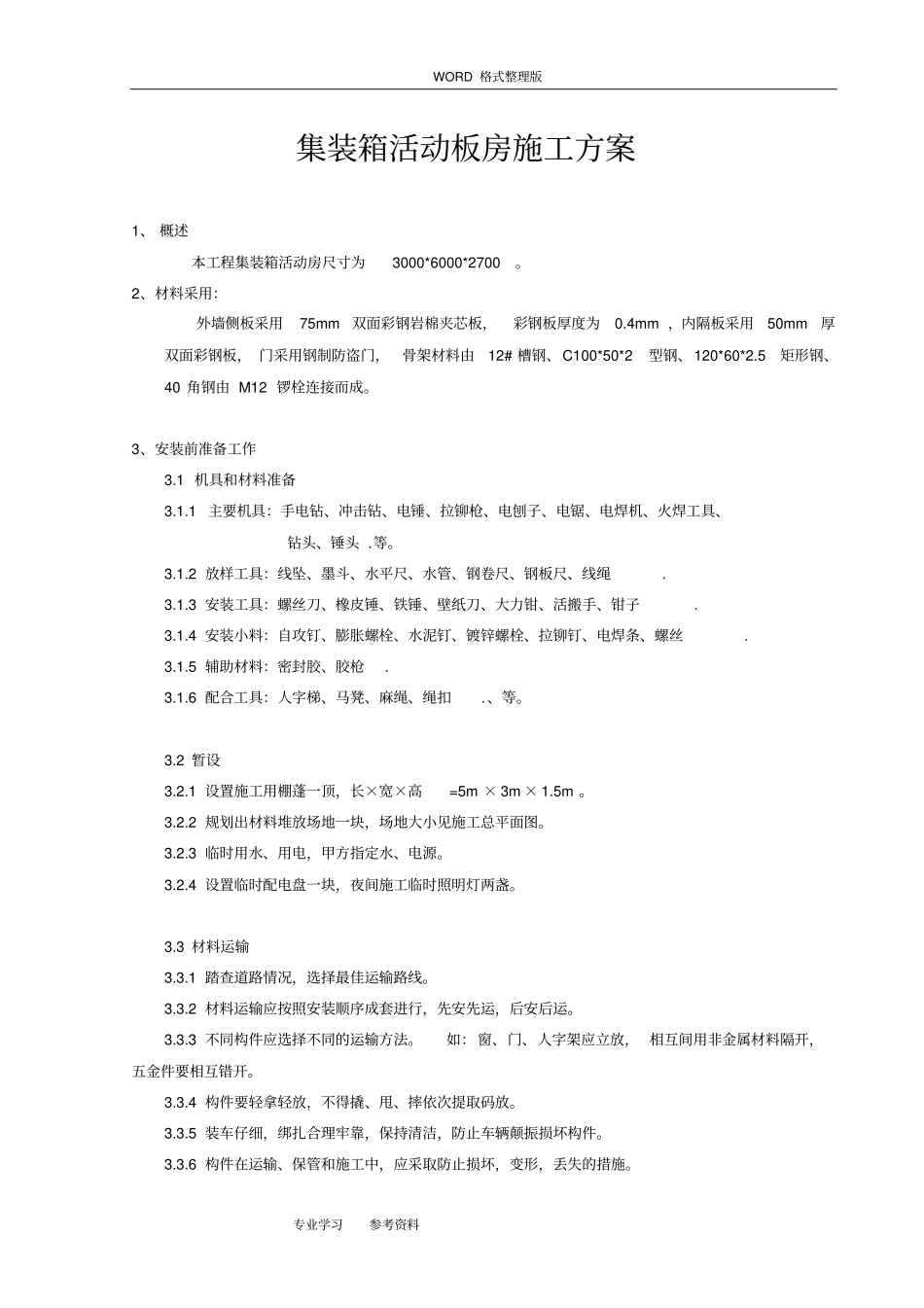

WORD 格式整理版专业学习参考资料集装箱活动板房施工方案1、 概述本工程集装箱活动房尺寸为3000*6000*2700
2、材料采用:外墙侧板采用75mm双面彩钢岩棉夹芯板,彩钢板厚度为0
4mm ,内隔板采用50mm厚双面彩钢板, 门采用钢制防盗门,骨架材料由12# 槽钢、C100*50*2型钢、120*60*2
5矩形钢、40 角钢由 M12 锣栓连接而成
3、安装前准备工作3
1 机具和材料准备3
1 主要机具:手电钻、冲击钻、电锤、拉铆枪、电刨子、电锯、电焊机、火焊工具、钻头、锤头
2 放样工具:线坠、墨斗、水平尺、水管、钢卷尺、钢板尺、线绳
3 安装工具:螺丝刀、橡皮锤、铁锤、壁纸刀、大力钳、活搬手、钳子
4 安装小料:自攻钉、膨胀螺栓、水泥钉、镀锌螺栓、拉铆钉、电焊条、螺丝
5 辅助材料:密封胶、胶枪
6 配合工具:人字梯、马凳、麻绳、绳扣
1 设置施工用棚蓬一顶,长×宽×高=5m × 3m × 1
2 规划出材料堆放场地一块,场地大小见施工总平面图
3 临时用水、用电,甲方指定水、电源
4 设置临时配电盘一块,夜间施工临时照明灯两盏
3 材料运输3
1 踏查道路情况,选择最佳运输路线
2 材料运输应按照安装顺序成套进行,先安先运,后安后运
3 不同构件应选择不同的运输方法
如:窗、门、人字架应立放, 相互间用非金属材料隔开,五金件要相互错开
4 构件要轻拿轻放,不得撬、甩、摔依次提取码放
5 装车仔细,绑扎合理牢靠,保持清洁,防止车辆颠振损坏构件
6 构件在运输、保管和施工中,应采取防止损坏,变形,丢失的措施
WORD 格式整理版专业学习参考资料3
4 看护、清点、修理3
1 材料进场后应设专
