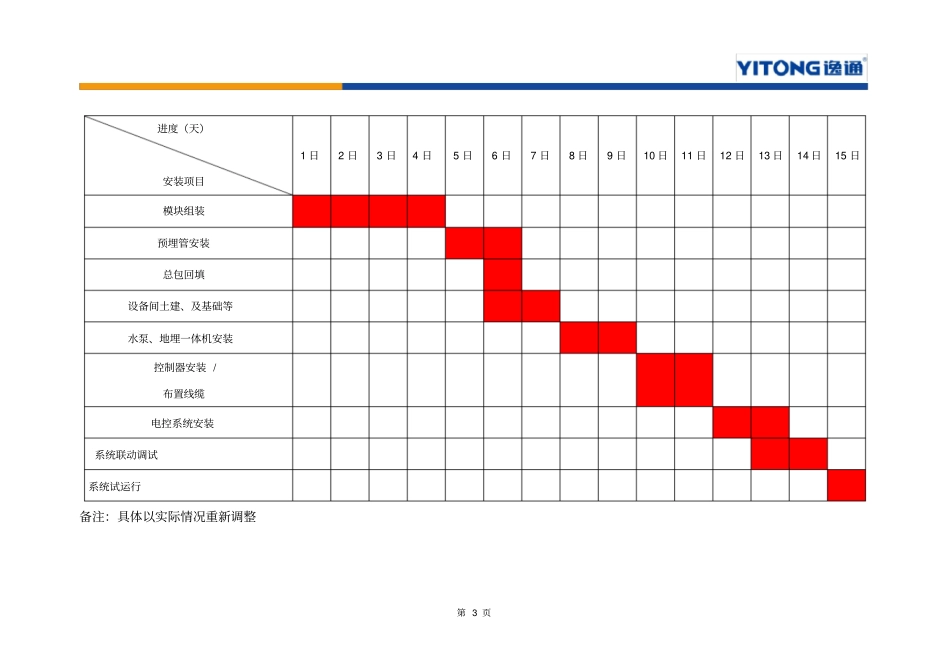

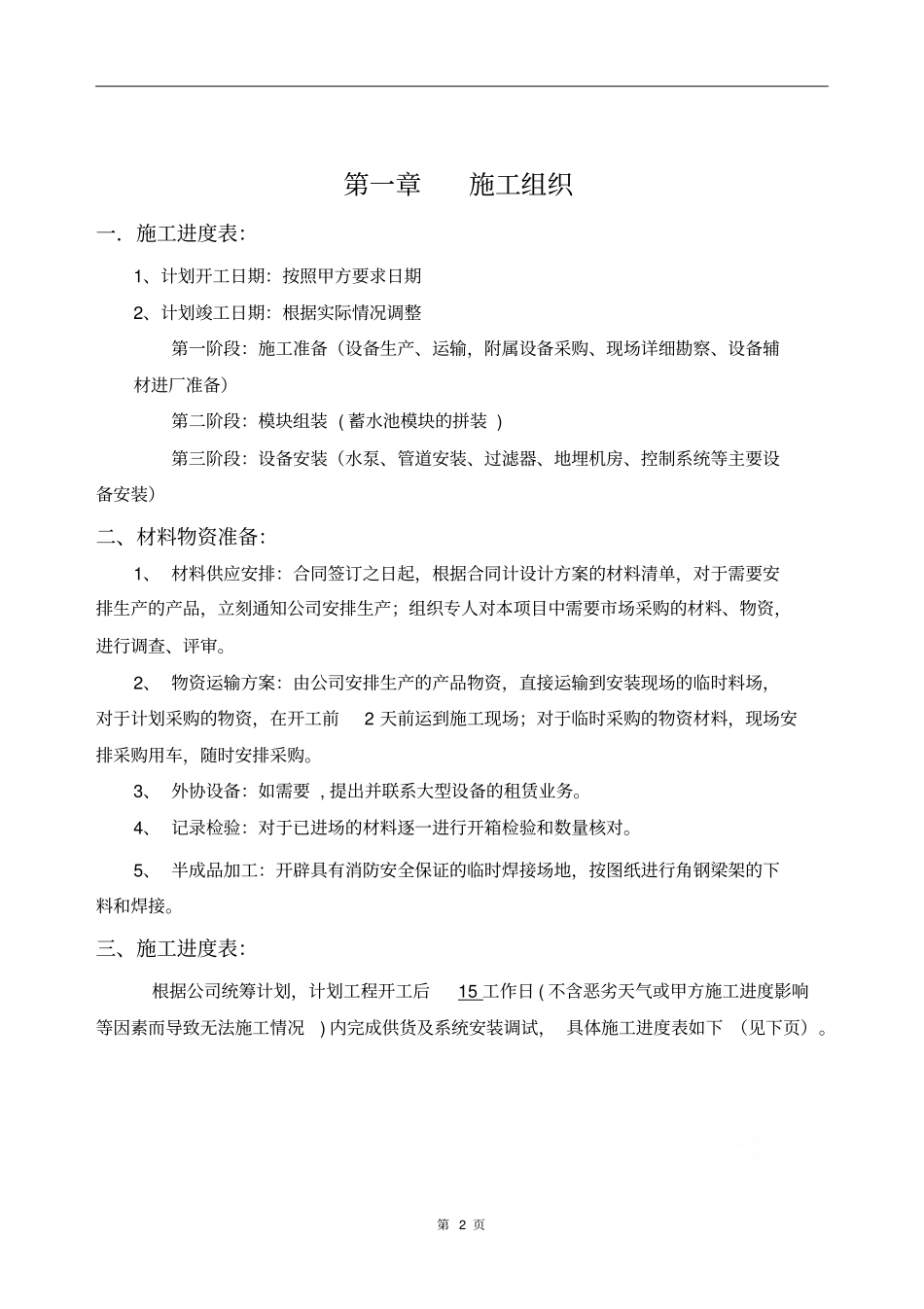

雨水收集系统专项施工方案第 1 页雨水收集系统专项施工方案第 2 页第一章施工组织一.施工进度表:1、计划开工日期:按照甲方要求日期2、计划竣工日期:根据实际情况调整第一阶段:施工准备(设备生产、运输,附属设备采购、现场详细勘察、设备辅材进厂准备)第二阶段:模块组装 ( 蓄水池模块的拼装 ) 第三阶段:设备安装(水泵、管道安装、过滤器、地埋机房、控制系统等主要设备安装)二、材料物资准备:1、 材料供应安排:合同签订之日起,根据合同计设计方案的材料清单,对于需要安排生产的产品,立刻通知公司安排生产;组织专人对本项目中需要市场采购的材料、物资,进行调查、评审。2、 物资运输方案:由公司安排生产的产品物资,直接运输到安装现场的临时料场,对于计划采购的物资,在开工前2 天前运到施工现场;对于临时采购的物资材料,现场安排采购用车,随时安排采购。3、 外协设备:如需要 , 提出并联系大型设备的租赁业务。4、 记录检验:对于已进场的材料逐一进行开箱检验和数量核对。5、 半成品加工:开辟具有消防安全保证的临时焊接场地,按图纸进行角钢梁架的下料和焊接。三、施工进度表:根据公司统筹计划,计划工程开工后15 工作日 ( 不含恶劣天气或甲方施工进度影响等因素而导致无法施工情况) 内完成供货及系统安装调试, 具体施工进度表如下 (见下页)。第 3 页备注:具体以实际情况重新调整进度(天)安装项目1 日2 日3 日4 日5 日6 日7 日8 日9 日10 日11 日12 日13 日14 日15 日模块组装预埋管安装总包回填设备间土建、及基础等水泵、地埋一体机安装控制器安装 / 布置线缆电控系统安装系统联动调试系统试运行第 4 页四、施工组织技术措施1、树立“吃苦奉献,争创一流”的企业精神;团结协作,艰苦奋斗,安全优质,低耗高效,缩短工期,增加效益,全面完成各项任务。2、现场工程师和施工组长必须按设计文件、图纸组织施工。施工前必须认真审核设计文件及图纸, 吃透设计意图, 做到技术标准掌握清楚, 技术交底资料齐全,措施得力,让每个职工心中有数。3、对重点施工工序,如水箱安装,电控部分施工,详细进行技术要求,明确要求、标准、工期和工序配合等,科学地组织施工。4、组织施工和制订措施时,要贯彻施工机械化、管理现代化、组织合理化的思想,保证优质工程,降低消耗、成本。保证安全和工期,科学组织,文明施工。5、加强施工管理,实行经济承包责任制和项目负责...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

雨水收集系统专项施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
