盖板渠施工方案一、 工程概况郑州新郑综合保税区新港十一路(新港一街—航兴路) 雨水工程中,K0+870~K1+075
572 段设计 2-2
8 雨水盖板暗渠,传输上游雨水并自西向东收集道路沿线、北侧相交路口雨水后, 接入四港联动大道,没河段设计2
8 雨水盖板暗渠,排入规划梅河
主要工程量: C15砼基础 144m3,C30砼底板、侧墙和盖板 1056m3,八字式方沟出水口一座,盖板渠共用钢筋140t
计划工期: 2013 年 6 月 15 日到 8 月 30 日
二、施工准备1、技术准备 :组织所有施工人员、技术员、质检员深入学习施工图纸,招标文件及相应的规范、标准,确保工程施工符合规范要求
2、人员组织:工程负责人: xxx 技术负责人: xxx 质检负责人: xxx 施工员:xxx安全员: xxx 材料员: xxx 技术工人: 10 名普通工人: 15 名3、机械设备投入 :挖掘机 1 台压路机 1 台水泥砼搅拌机 2 台钢筋切断机 1 台钢筋弯曲机 1 台降水设备 2 台

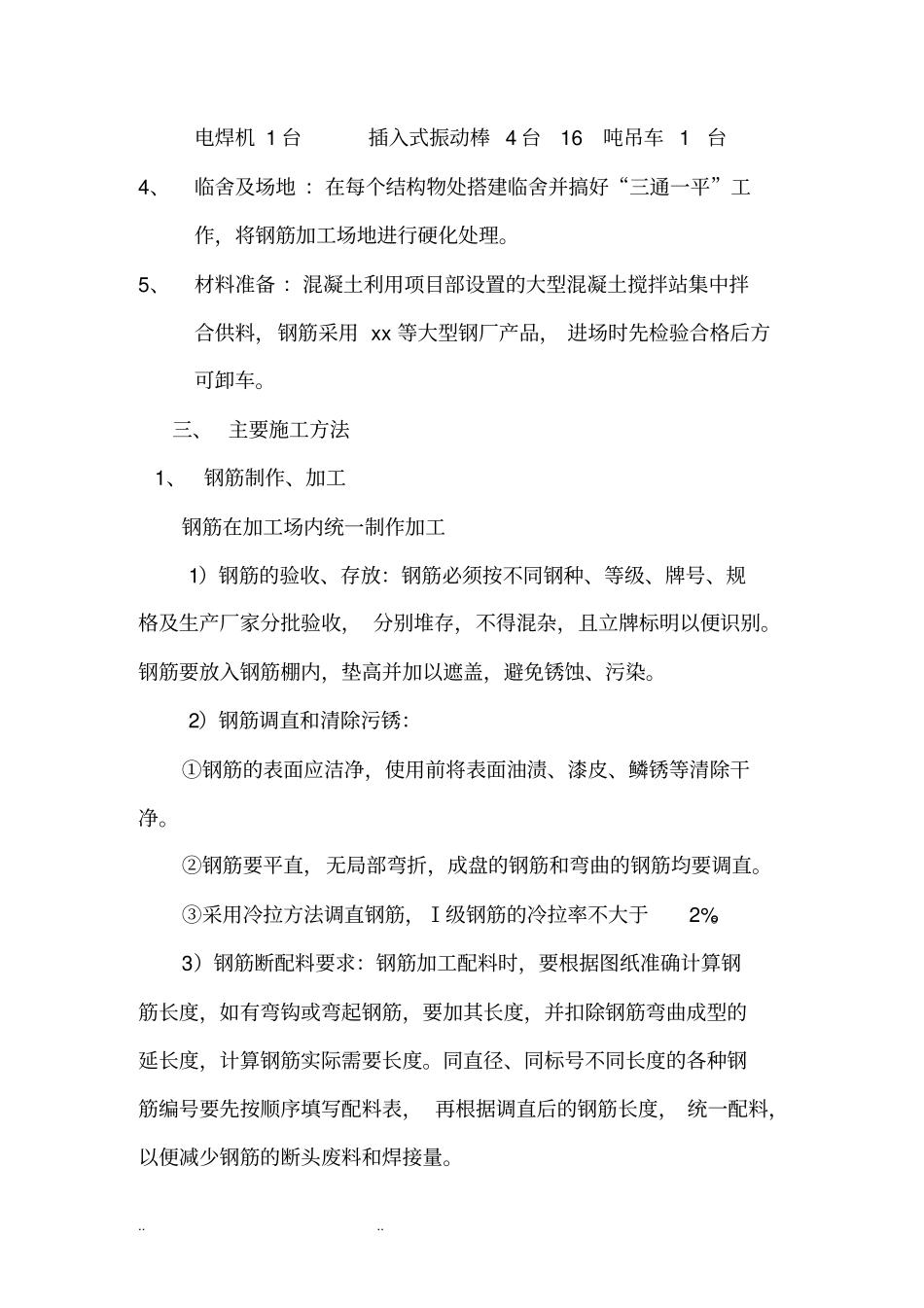

电焊机 1 台插入式振动棒 4 台 16吨吊车 1 台4、临舍及场地 :在每个结构物处搭建临舍并搞好“三通一平”工作,将钢筋加工场地进行硬化处理
5、材料准备 :混凝土利用项目部设置的大型混凝土搅拌站集中拌合供料,钢筋采用 xx 等大型钢厂产品, 进场时先检验合格后方可卸车
三、 主要施工方法1、钢筋制作、加工钢筋在加工场内统一制作加工1)钢筋的验收、存放:钢筋必须按不同钢种、等级、牌号、规格及生产厂家分批验收, 分别堆存,不得混杂,且立牌标明以便识别
钢筋要放入钢筋棚内,垫高并加以遮盖,避免锈蚀、污染
2)钢筋调直和清除污锈:①钢筋的表面应洁净,使用前将表面油渍、漆皮、鳞锈等清除干净
②钢筋要平直,无局部弯折,成盘的钢筋和弯曲的钢筋均要调直
