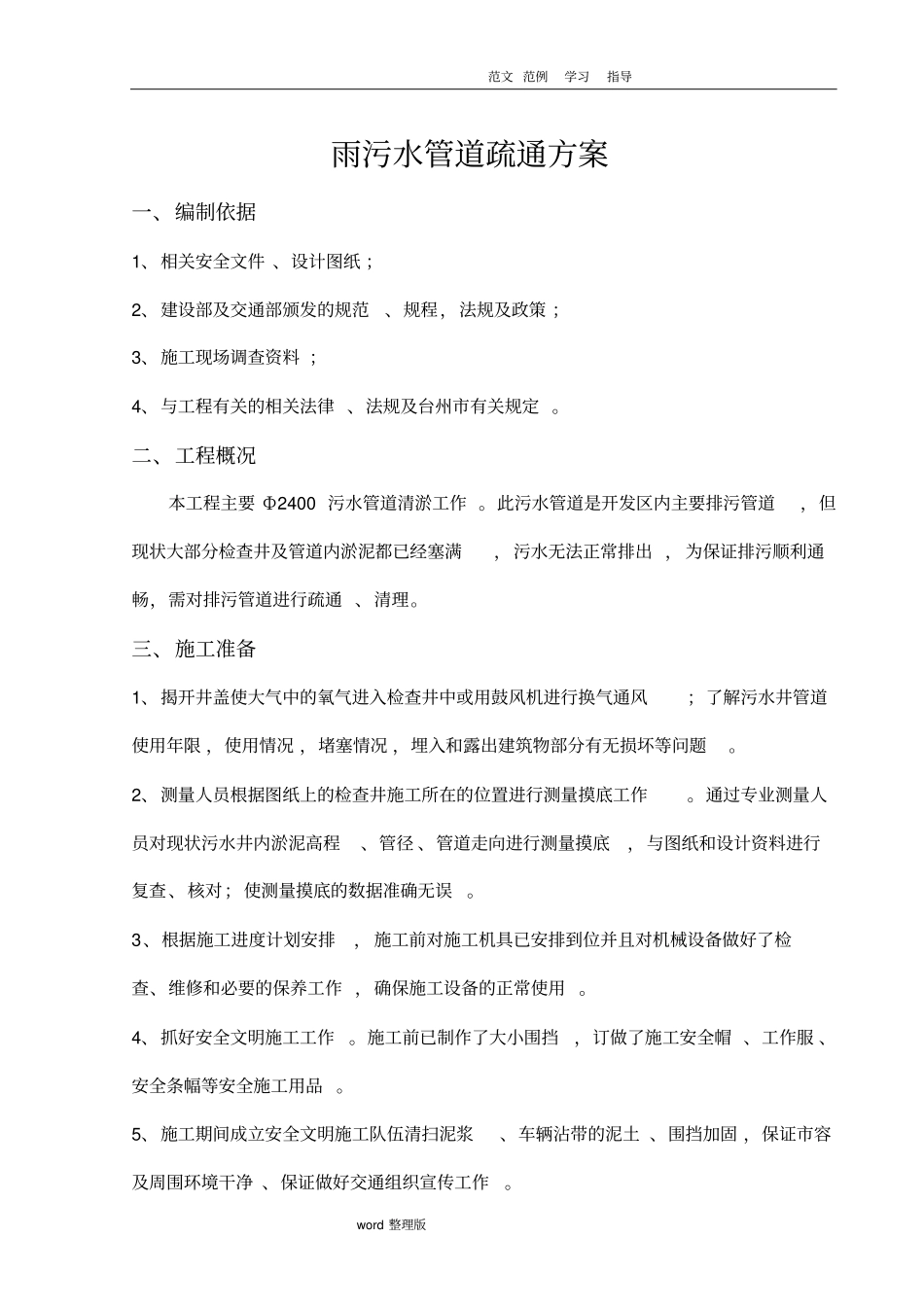

范文 范例学习指导word 整理版雨污水管道疏通方案一、编制依据1、相关安全文件 、设计图纸 ;2、建设部及交通部颁发的规范、规程,法规及政策 ;3、施工现场调查资料 ;4、与工程有关的相关法律 、法规及台州市有关规定
二、工程概况本工程主要 Ф2400 污水管道清淤工作
此污水管道是开发区内主要排污管道,但现状大部分检查井及管道内淤泥都已经塞满,污水无法正常排出 , 为保证排污顺利通畅,需对排污管道进行疏通 、清理
三、施工准备1、揭开井盖使大气中的氧气进入检查井中或用鼓风机进行换气通风;了解污水井管道使用年限 ,使用情况 ,堵塞情况 ,埋入和露出建筑物部分有无损坏等问题
2、测量人员根据图纸上的检查井施工所在的位置进行测量摸底工作
通过专业测量人员对现状污水井内淤泥高程、管径 、管道走向进行测量摸底,与图纸和设计资料进行复查、核对;使测量摸底的数据准确无误
3、根据施工进度计划安排, 施工前对施工机具已安排到位并且对机械设备做好了检查、维修和必要的保养工作 ,确保施工设备的正常使用
4、抓好安全文明施工工作
施工前已制作了大小围挡,订做了施工安全帽 、工作服 、安全条幅等安全施工用品
5、施工期间成立安全文明施工队伍清扫泥浆、车辆沾带的泥土 、围挡加固 ,保证市容及周围环境干净 、保证做好交通组织宣传工作

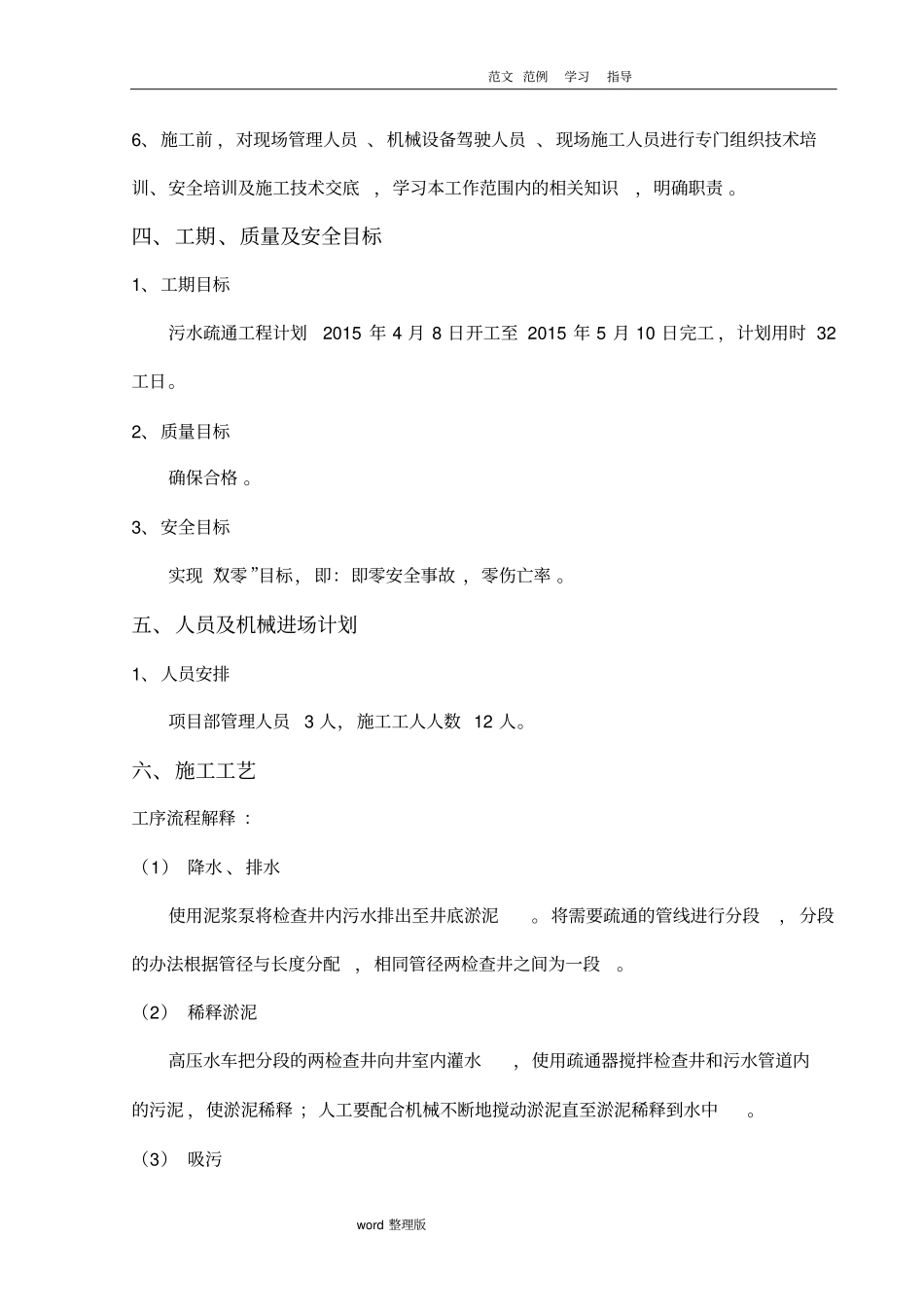

范文 范例学习指导word 整理版6、施工前 ,对现场管理人员 、机械设备驾驶人员 、现场施工人员进行专门组织技术培训、安全培训及施工技术交底,学习本工作范围内的相关知识,明确职责
四、工期、质量及安全目标1、工期目标污水疏通工程计划2015 年 4 月 8 日开工至 2015 年 5 月 10 日完工 ,计划用时 32工日
2、质量目标确保合格
3、安全目标实现 “双零 ”目标,即:即零安全事故 ,零伤亡率
五、人员及机械进场计划1、人员安排项目部管理
