中国 石 油广 西 石化 公 司 氢气 回 收节 能 项目 二 期工 程静压预应力混凝土管桩施工方案编制:审核:审定:部门会签:批准:中石油第二建设公司二○一七年五月目录中国石油广西石化公司氢气回收节能项目二期工程静压预应力混凝土管桩施工方案1

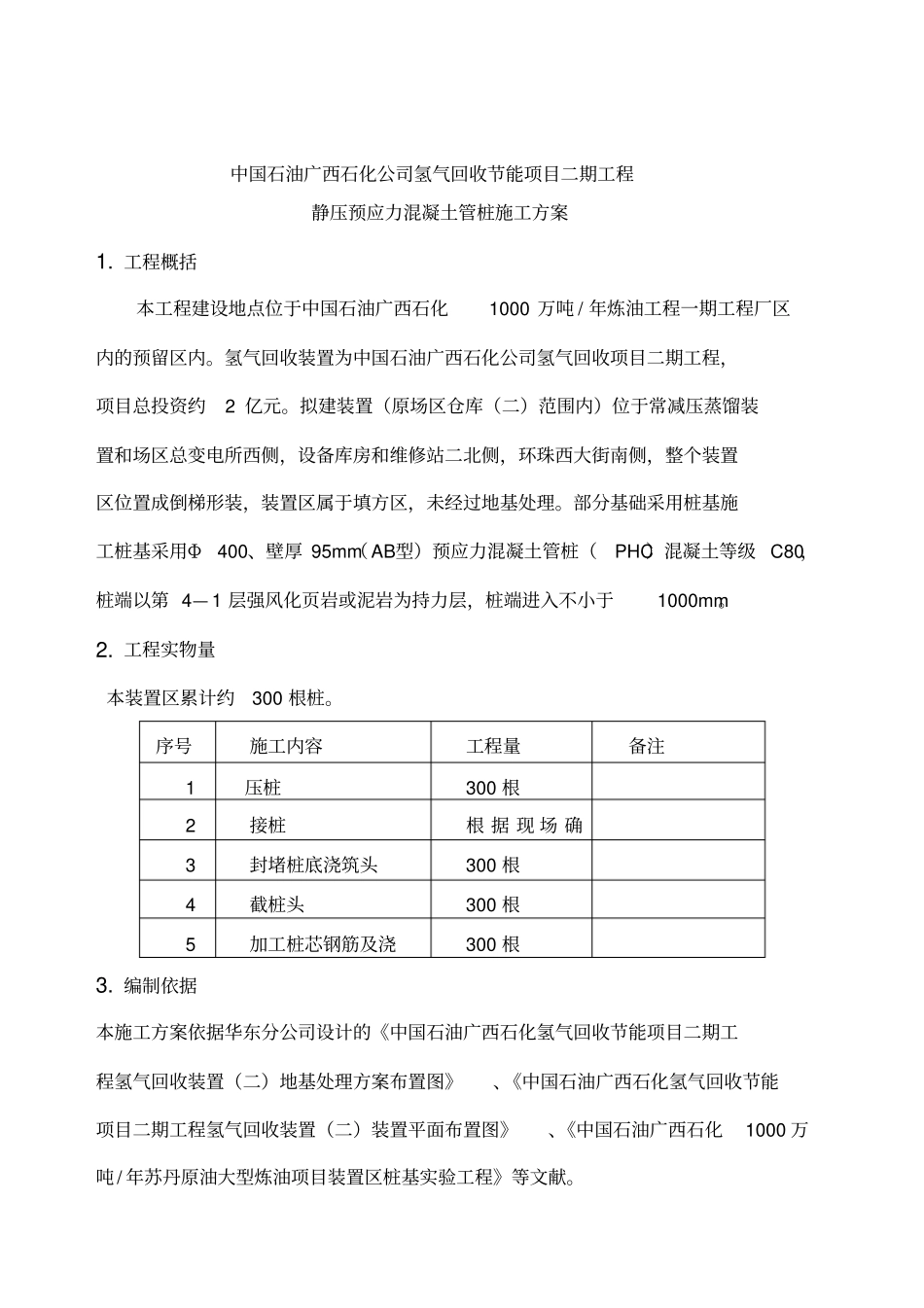

工程概括本工程建设地点位于中国石油广西石化1000 万吨 / 年炼油工程一期工程厂区内的预留区内
氢气回收装置为中国石油广西石化公司氢气回收项目二期工程,项目总投资约2 亿元
拟建装置(原场区仓库(二)范围内)位于常减压蒸馏装置和场区总变电所西侧,设备库房和维修站二北侧,环珠西大街南侧,整个装置区位置成倒梯形装,装置区属于填方区,未经过地基处理
部分基础采用桩基施工桩基采用Φ400、壁厚 95mm( AB型)预应力混凝土管桩(PHC)混凝土等级 C80,桩端以第 4— 1 层强风化页岩或泥岩为持力层,桩端进入不小于1000mm
工程实物量本装置区累计约300 根桩
序号施工内容工程量备注1压桩300 根2接桩根 据 现 场 确3封堵桩底浇筑头300 根4截桩头300 根5加工桩芯钢筋及浇300 根3
编制依据本施工方案依据华东分公司设计的《中国石油广西石化氢气回收节能项目二期工程氢气回收装置(二)地基处理方案布置图》、《中国石油广西石化氢气回收节能项目二期工程氢气回收装置(二)装置平面布置图》、《中国石油广西石化1000 万吨 / 年苏丹原油大型炼油项目装置区桩基实验工程》等文献

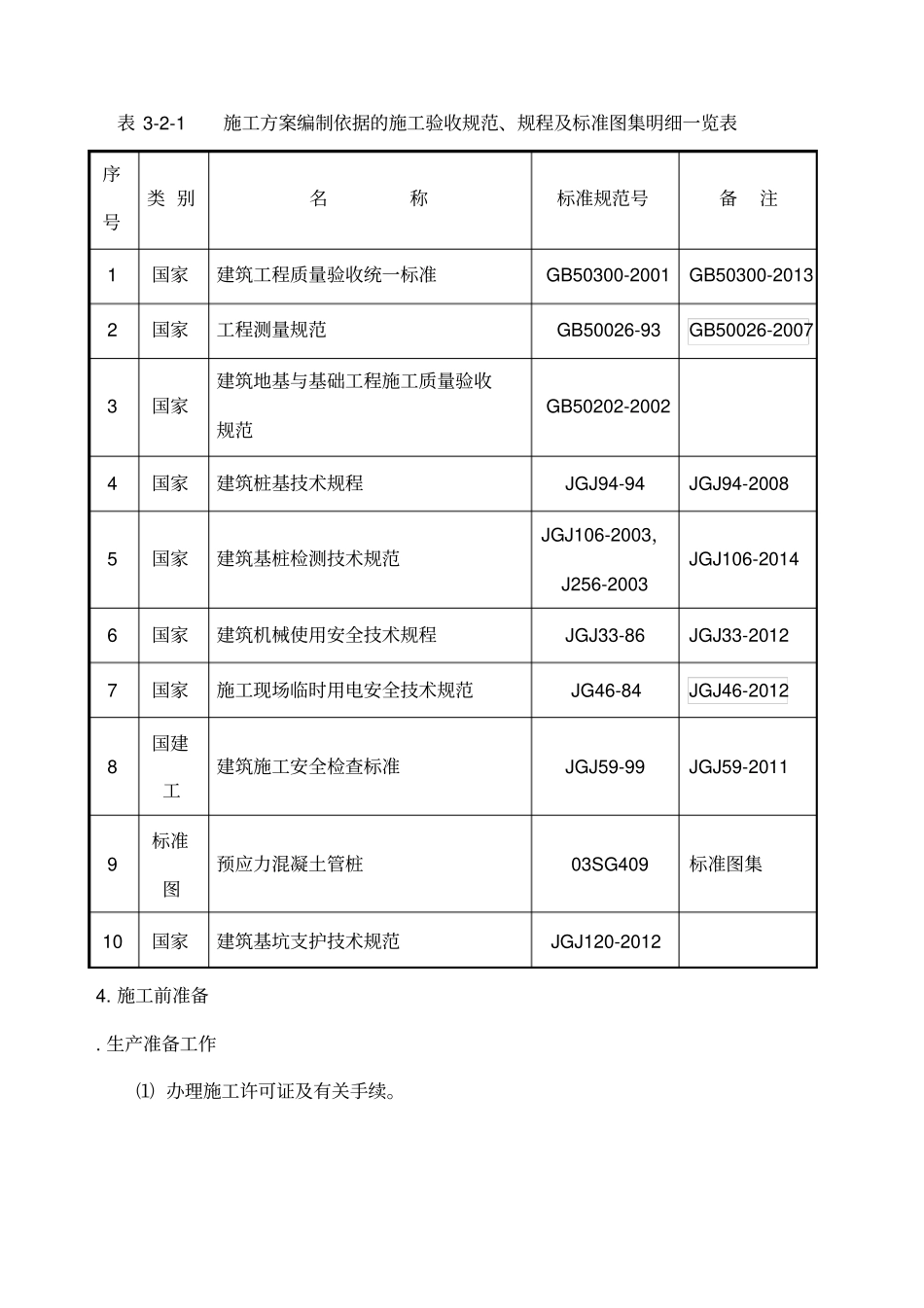

表 3-2-1 施工方案编制依据的施工验收规范、规程及标准图集明细一览表序号类 别名称标准规范号备注1国家建筑工程质量验收统一标准GB50300-2001GB50300-20132国家工程测量规范GB50026-93GB50026-20073国家建筑地基与基础工程施工质量验收规范GB50202-20024国家建筑桩基技术规程JGJ94-94JGJ
