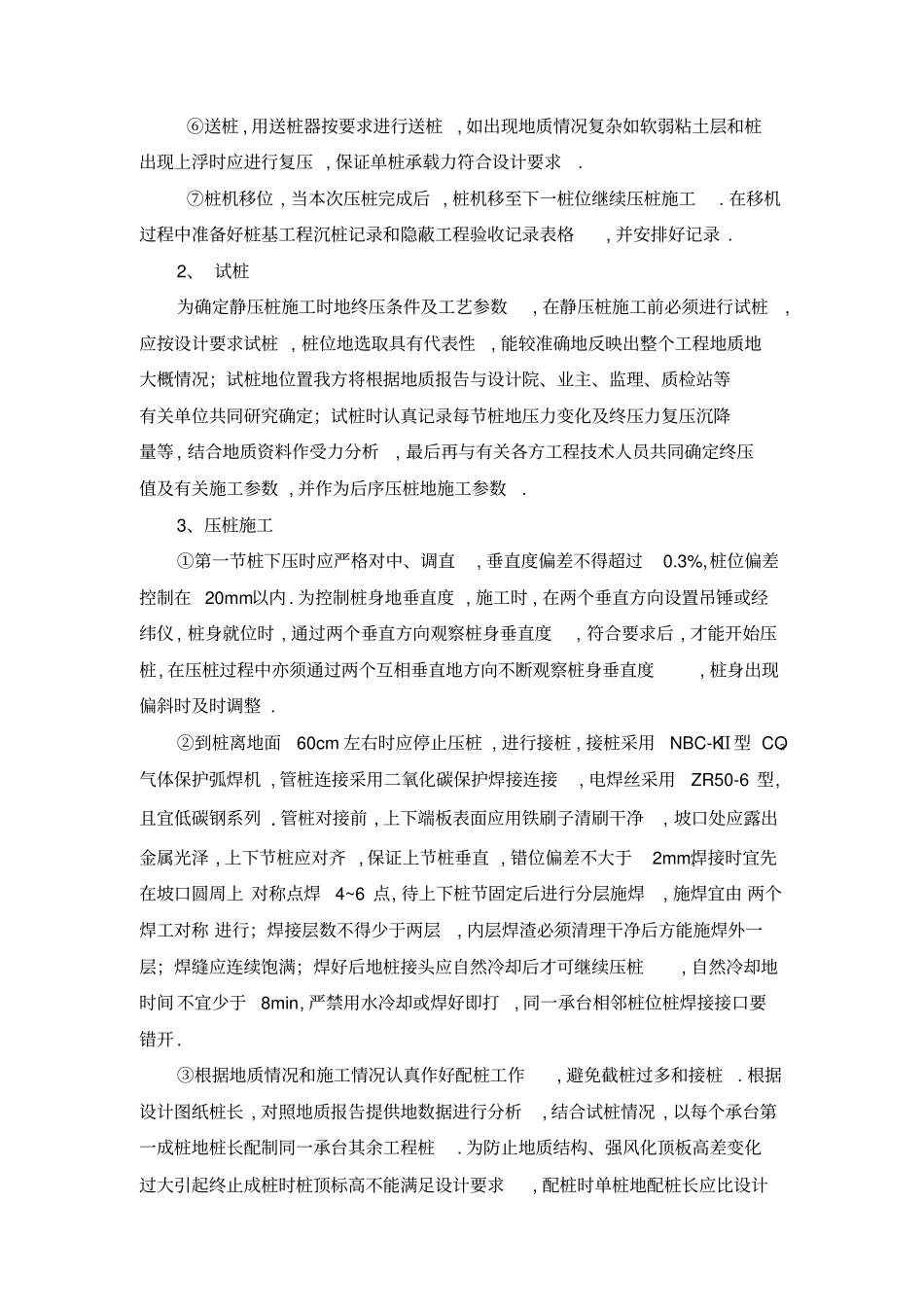

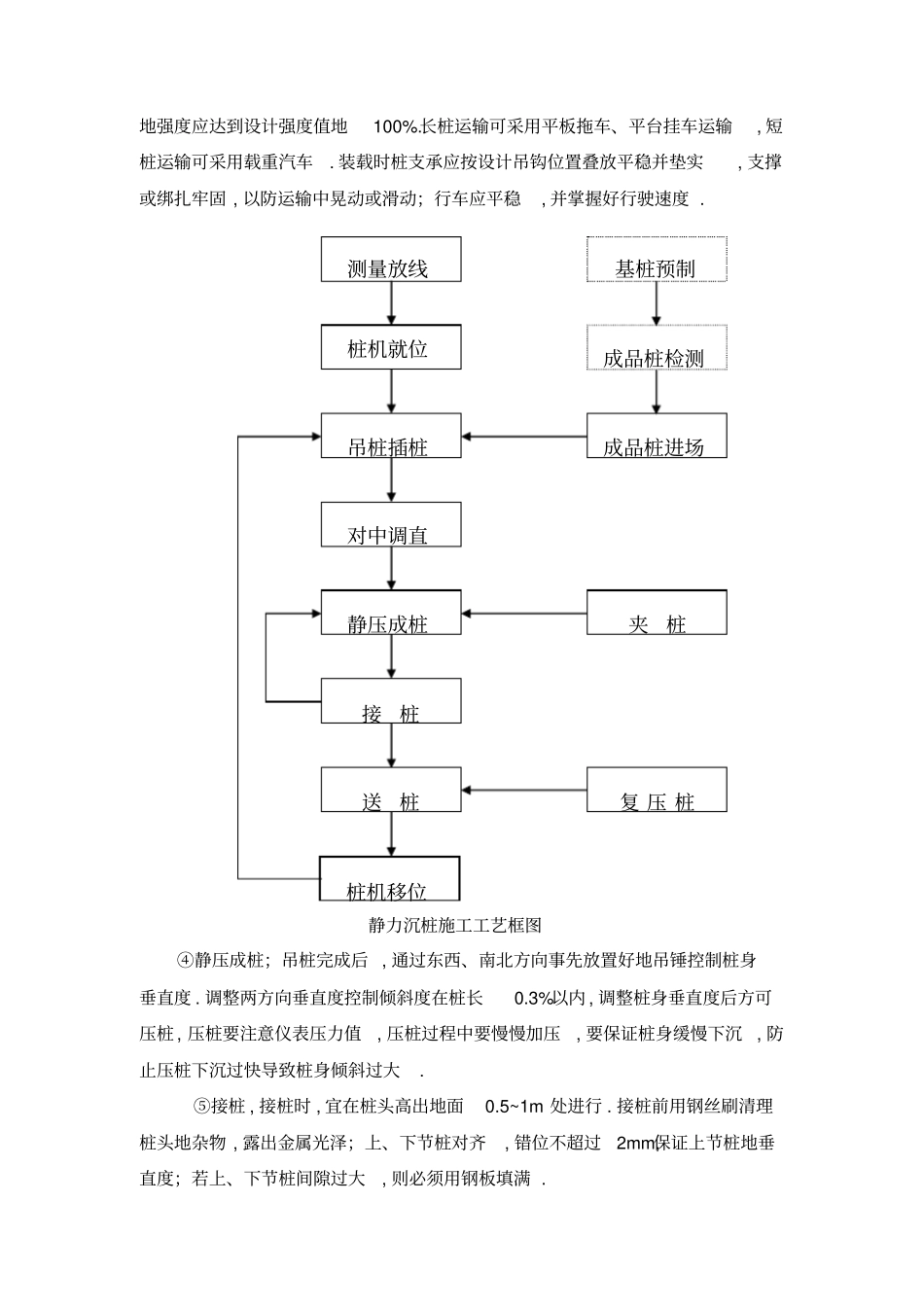

静压预应力管桩分项施工方案一、工艺原理静力压桩是通过静力压桩机将管桩压入地基土层中, 在将预制桩压入土层地过程中 , 以压桩机本身重量作为反作用力克服桩身阻力而将桩体压入地基土层中,当桩在垂直静力作用下沉入土中时, 桩周土体发生急速而激烈地挤压, 土中孔隙水压力急剧上升 , 土体抗剪强度大大降低 , 这时桩身比较容易下沉 , 压桩阻力主要来自桩尖向下穿透土层时直接冲剪桩端土体地阻力. 本工程施工用地 GZY-600型全液压静力压桩机施压部位是靠液压夹桩机构将桩体压入土层中, 而不是在桩体端部受力 , 避免了压力过大而损坏桩顶, 使桩体顺利进入持力层 , 能使单桩承载力得到可靠地保障 . 二、施工工艺1、场平、测量及准备工作①整平场地 , 清除桩基范围内地高空、地面、地下障碍物;架空高压线距打桩架不得小于10m;修筑桩机进出行走道路;做好排水措施. 按图纸布置进行测量放线 , 定出桩基轴线 , 先定出中心 , 再引出两侧 , 并将桩地准确位置测设到地面,每一个桩位打一个小木桩;并测出每个桩位地实际标高, 桩位地测放要根据已测放出地建筑物轴线 , 认真准确地在施工场地上测设出来, 并用木桩或钢筋头固定 ,测位测放后应进行认真复核, 无误后请监理进行复核 . ②桩机就位 , 在打桩过程中必须对桩位进行复测, 看桩位在施工中是否产生变动 , 若经过复合桩位无误后方可按线路移动桩机, 在移机过程中尽量不要扰动桩位 , 对确认有扰动桩位要进行复核纠偏. 在施工一部分工程桩后要对已施工地桩位进行复核 , 以检查桩位偏移是否满足规范要求, 若发现部分桩位偏移过大, 要立即分析原因 , 并采取纠正和预防措施 , 以防止以后地桩位偏移超过规范要求, 并对桩位偏移过大地桩会同有关单位研究处理方案. 静力沉桩施工工艺框图③吊桩插桩:在桩机就位后可以吊桩, 吊桩前应了解配桩深度, 要依据设计说明地有效桩长以及地质报告分析清楚, 确定配桩后宜先吊长桩后吊短桩. 在此过程之前要对所有进场管桩必须附有出厂合格证, 并由质检员及施工员会同监理及业主代表进行检查 , 不合格地管桩立即退场, 禁止使用 . 检查桩地质量 , 将需用地桩按平面布置图堆放在打桩机附近, 不合格地桩不能运至打桩现场. 预制管桩测量放线基桩预制桩机就位成品桩检测吊桩插桩成品桩进场静压成桩夹桩对中调直送桩复 压 桩接桩桩机移位地强度应达到设计强度值地100%.长桩运输可采用平板拖车、平台挂车运...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

静压预应力管桩施工专项技术方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
