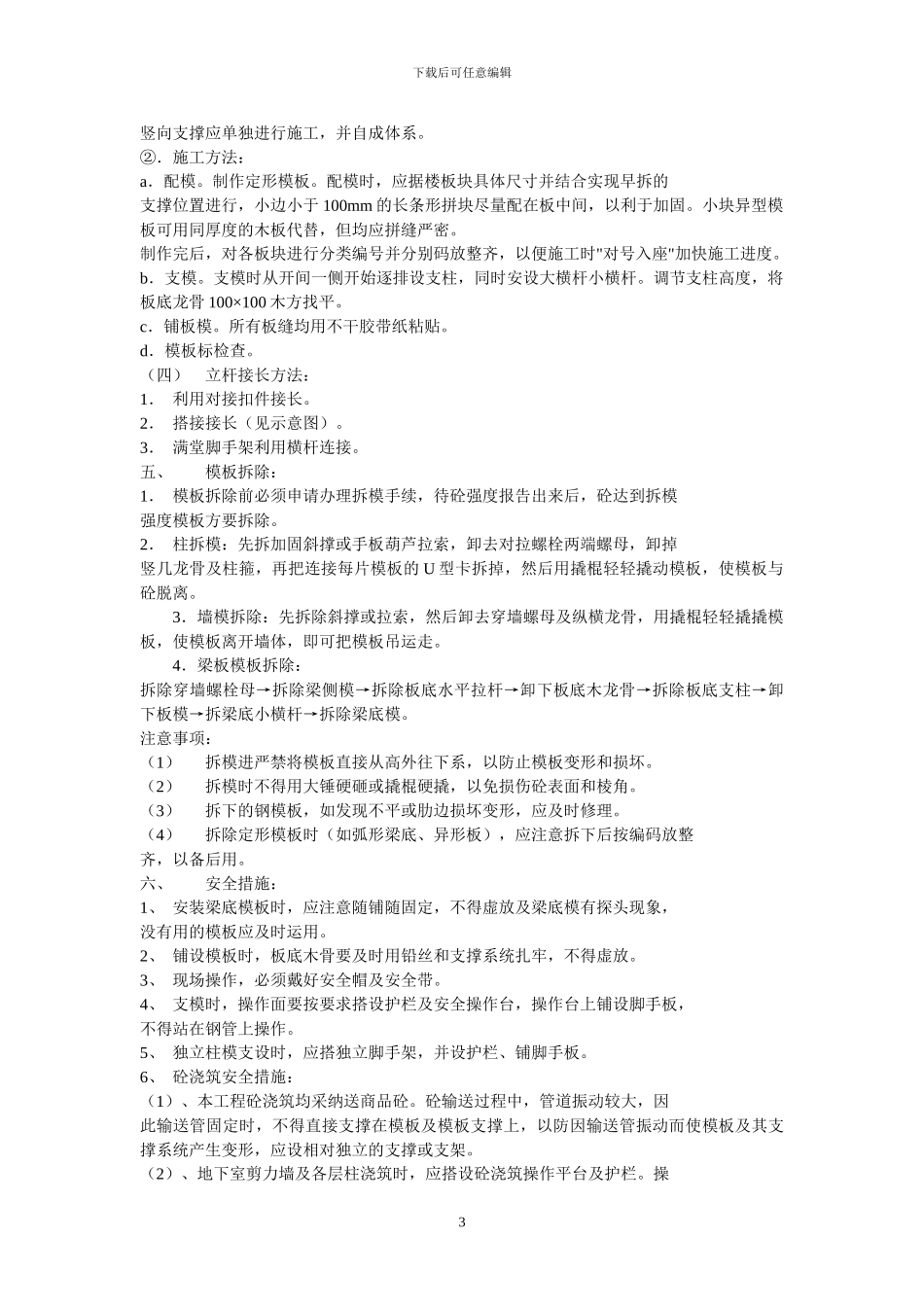

下载后可任意编辑河北科技会堂、科技馆模板工程施工方案施工单位:河北省第四建筑工程公司一、编制依据(略):1、 河北科技会管、科技馆施工图纸,施工组织设计;2、 建筑施工手册(第三版);3、 建筑施工法律规范大全;4、 建筑施工现场检查手册等。二、工程概况:河北科技会堂、科技馆工程主体为框架结构,地下一层,层 6.4m 高,地上三层,层高为 7.2m。工程主要结构构件尺寸:柱,600×800、1000×850,梁,300×900、300×900,500×950、750×900;板,120、200 厚;剪力墙,400、300 厚。其中科技馆工程长向梁、地下室外围墙呈弧形。本工程柱、直形墙、梁拟采纳组合钢模板配模,孤形墙、梁、顶板采纳多层板或竹模板配模。模板采纳 Φ48×3.5 钢管进行加固,其中顶板支撑系统采纳满堂脚手架。三、施工准备:1、 据工程各构件尺寸提出模板工程详细材料计划,包括:模板、钢管、扣件、加固用穿墙螺栓、蝶形卡及木方子等。2、 材料部门按计划组织周转工具进场。3、 模板支设以前,应做好各种预留、预埋及钢筋隐验。四、施工方法:(一)剪力墙模板施工:地下室剪力墙全部采纳统配组合钢模板配 Φ12 整体式穿墙螺栓,用 Φ48×3.5 双钢管作为纵横龙骨进行加固,其中科技馆工程弧形墙水平龙骨采纳钢管或用 Φ20 钢筋围成弧圈进行加固。模板主要规格 3015,3090,1015,1090。龙骨横向间距 600,纵向@700;穿墙螺栓水平方向@700 垂直方向@600。为保证剪力墙位置及断面尺寸正确,支模前,应在离基础顶面 50-80mm处严格按剪力墙位置先焊 Φ16 钢筋顶棍(顶棍长和相应剪力墙厚相同),顶棍间距 600,以控制模板位置并防止模板位移。支模过程中,每隔绝 1500 在墙水平筋上设置 16 钢筋顶棍(可临时用铅绑扎固定),以保证墙体厚度。施工方法:安装好底部钢筋顶辊后,即可进行模板拼装。先安一面模板,相邻模板每个孔要用 U 形卡卡紧,然后安装斜撑及穿墙螺栓。清扫洁净墙内杂物,放置钢筋顶棍,安装另一侧模板。安装完后,安装纵横龙骨,先安横向(先用铅丝临时固定),后安纵向,同时用穿墙螺栓外垫蝶形卡,两端拧上双螺母固定,调整斜撑并拧紧穿墙螺栓螺母,必须保证模板牢固可靠。验收要求:模板位置误差≤3mm,垂直误差≤5mm。注意事项:(1)支模前先复标高及内外墙线位置,看不清线或受钢筋位移影响不支模;1下载后可任意编辑(2)支模前,模板表面要涂刷离剂;(3)外围剪力墙所用穿墙螺栓中间必须加止水片...
