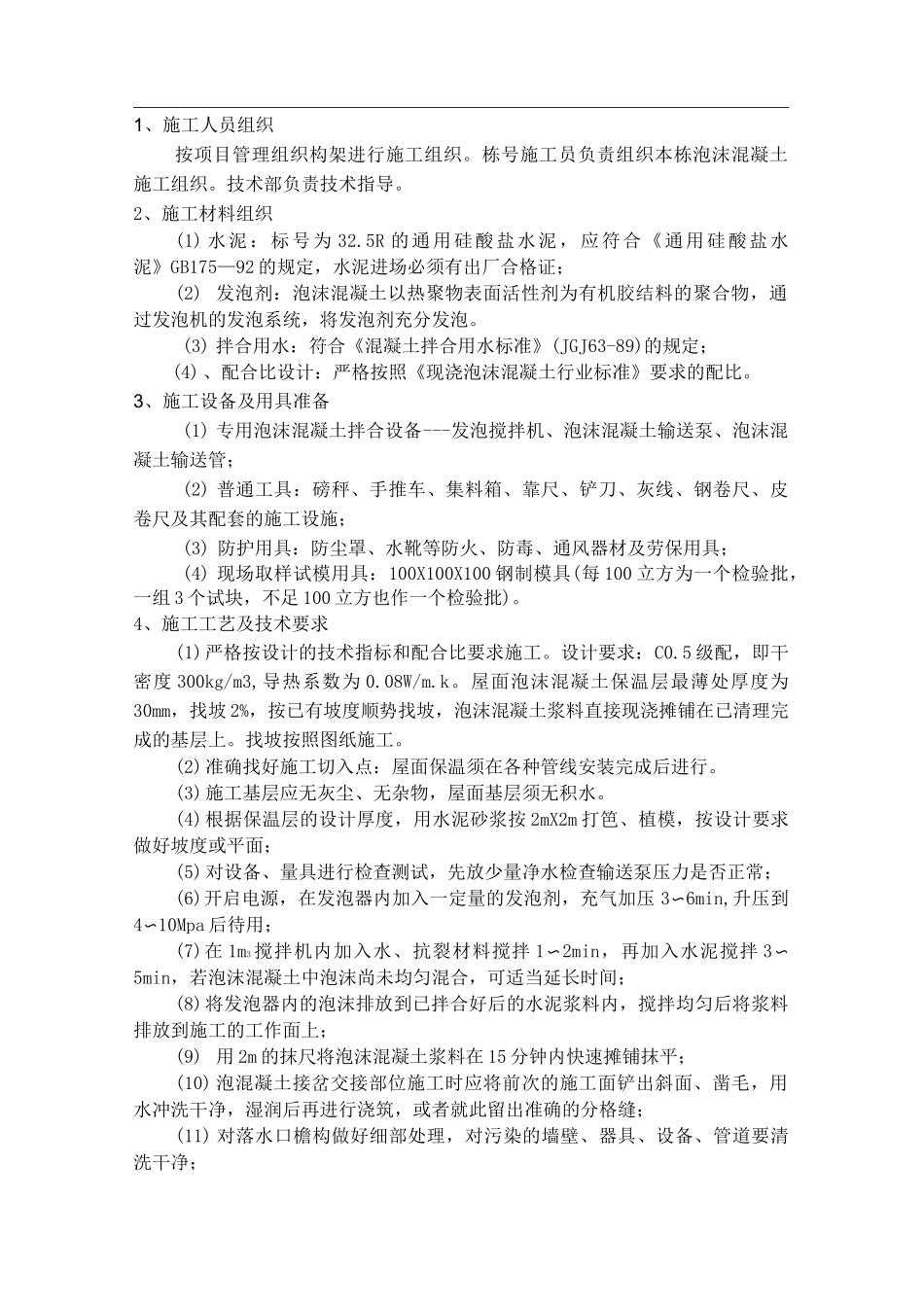

1、施工人员组织按项目管理组织构架进行施工组织
栋号施工员负责组织本栋泡沫混凝土施工组织
技术部负责技术指导
2、施工材料组织(1) 水泥:标号为 32
5R 的通用硅酸盐水泥,应符合《通用硅酸盐水泥》GB175—92 的规定,水泥进场必须有出厂合格证;(2) 发泡剂:泡沫混凝土以热聚物表面活性剂为有机胶结料的聚合物,通过发泡机的发泡系统,将发泡剂充分发泡
(3) 拌合用水:符合《混凝土拌合用水标准》(JGJ63-89)的规定;(4)、配合比设计:严格按照《现浇泡沫混凝土行业标准》要求的配比
3、施工设备及用具准备(1) 专用泡沫混凝土拌合设备---发泡搅拌机、泡沫混凝土输送泵、泡沫混凝土输送管;(2) 普通工具:磅秤、手推车、集料箱、靠尺、铲刀、灰线、钢卷尺、皮卷尺及其配套的施工设施;(3) 防护用具:防尘罩、水靴等防火、防毒、通风器材及劳保用具;(4) 现场取样试模用具:100X100X100 钢制模具(每 100 立方为一个检验批,一组 3 个试块,不足 100 立方也作一个检验批)
4、施工工艺及技术要求(1)严格按设计的技术指标和配合比要求施工
设计要求:C0
5 级配,即干密度 300kg/m3,导热系数为 0
屋面泡沫混凝土保温层最薄处厚度为30mm,找坡 2%,按已有坡度顺势找坡,泡沫混凝土浆料直接现浇摊铺在已清理完成的基层上

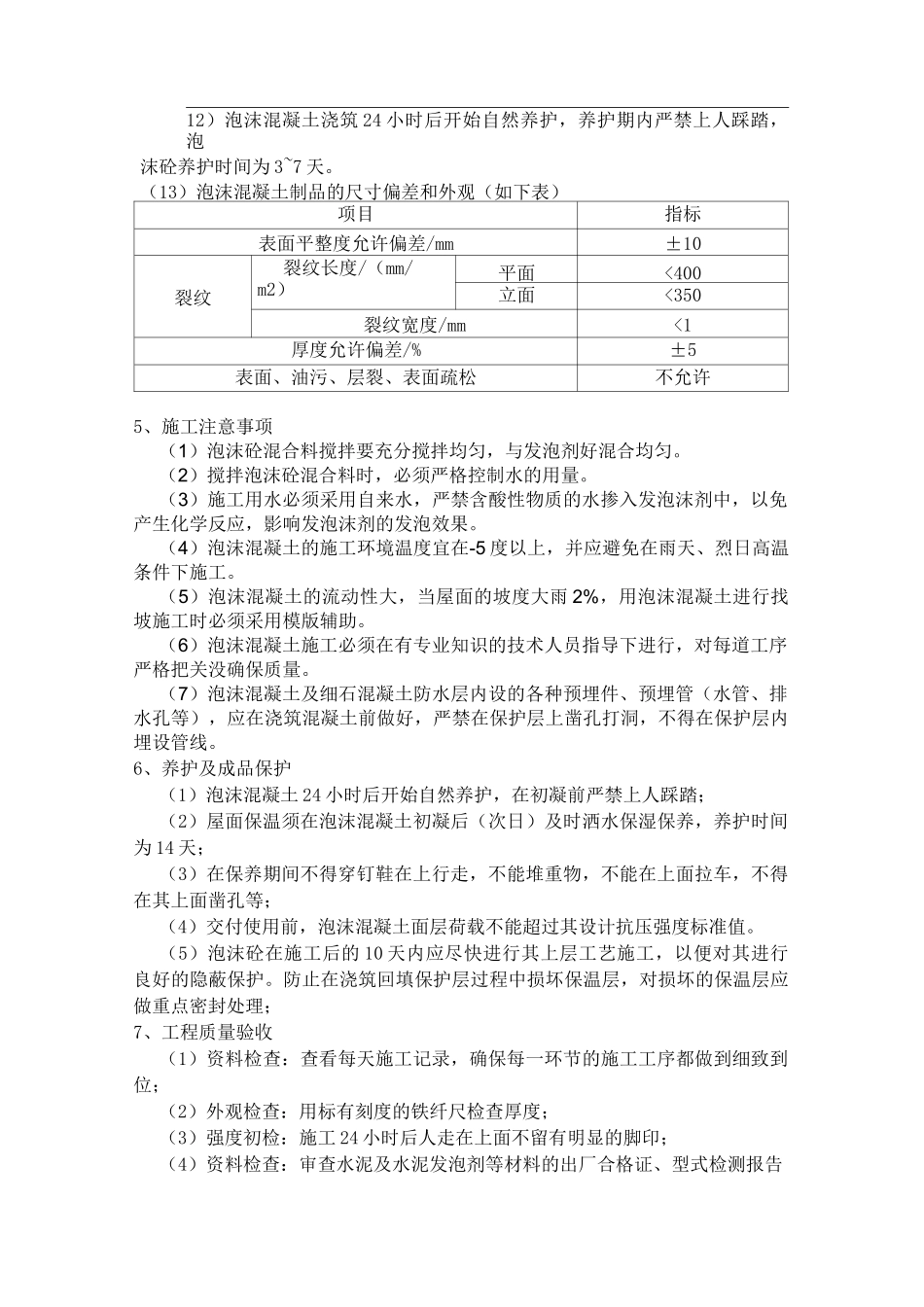

找坡按照图纸施工
(2)准确找好施工切入点:屋面保温须在各种管线安装完成后进行

(3)施工基层应无灰尘、无杂物,屋面基层须无积水
