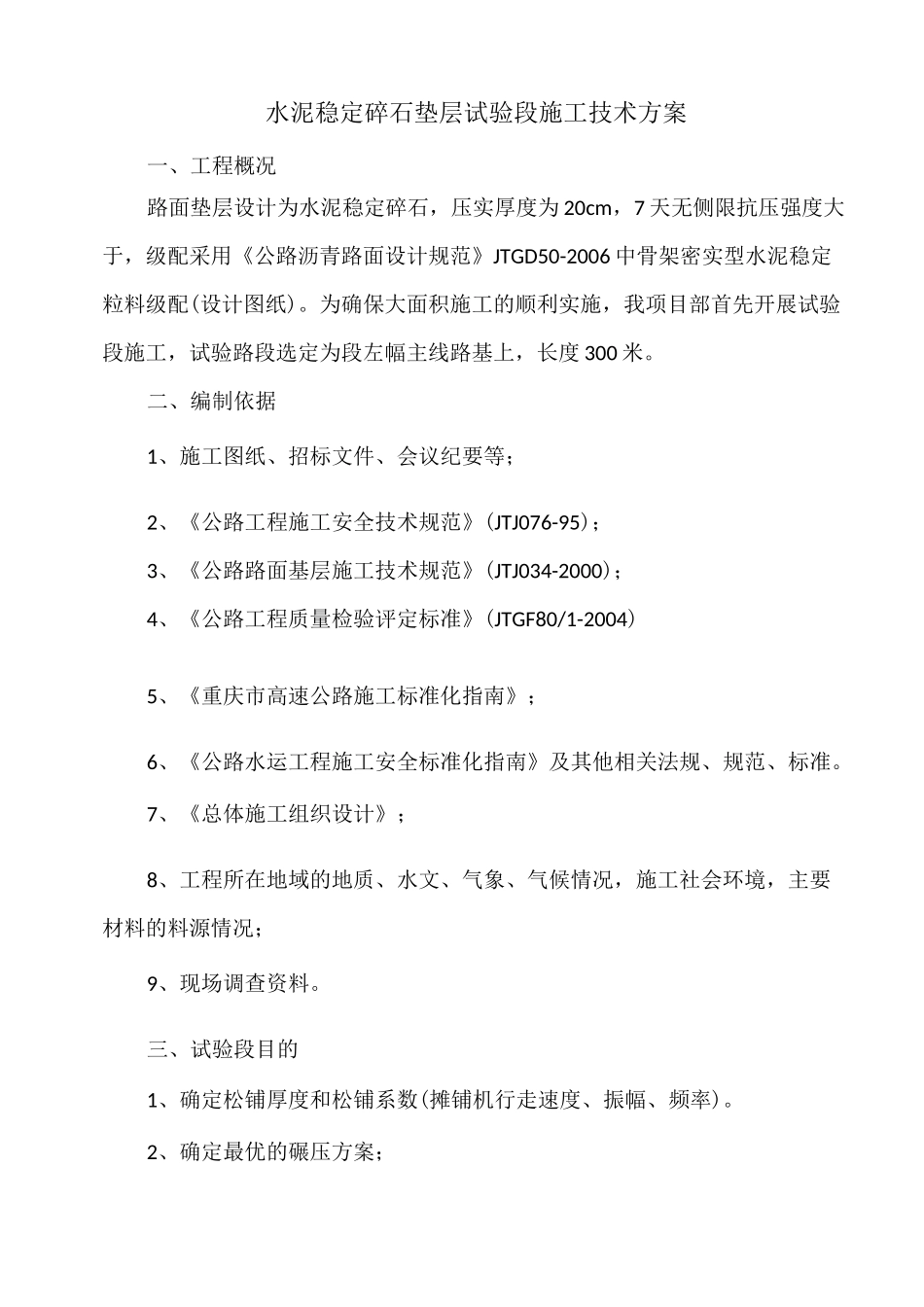

水泥稳定碎石垫层试验段施工技术方案一、工程概况路面垫层设计为水泥稳定碎石,压实厚度为 20cm,7 天无侧限抗压强度大于,级配采用《公路沥青路面设计规范》JTGD50-2006 中骨架密实型水泥稳定粒料级配(设计图纸)
为确保大面积施工的顺利实施,我项目部首先开展试验段施工,试验路段选定为段左幅主线路基上,长度 300 米
二、编制依据1、施工图纸、招标文件、会议纪要等;2、《公路工程施工安全技术规范》(JTJ076-95);3、《公路路面基层施工技术规范》(JTJ034-2000);4、《公路工程质量检验评定标准》(JTGF80/1-2004)5、《重庆市高速公路施工标准化指南》;6、《公路水运工程施工安全标准化指南》及其他相关法规、规范、标准
7、《总体施工组织设计》;8、工程所在地域的地质、水文、气象、气候情况,施工社会环境,主要材料的料源情况;9、现场调查资料
三、试验段目的1、确定松铺厚度和松铺系数(摊铺机行走速度、振幅、频率)

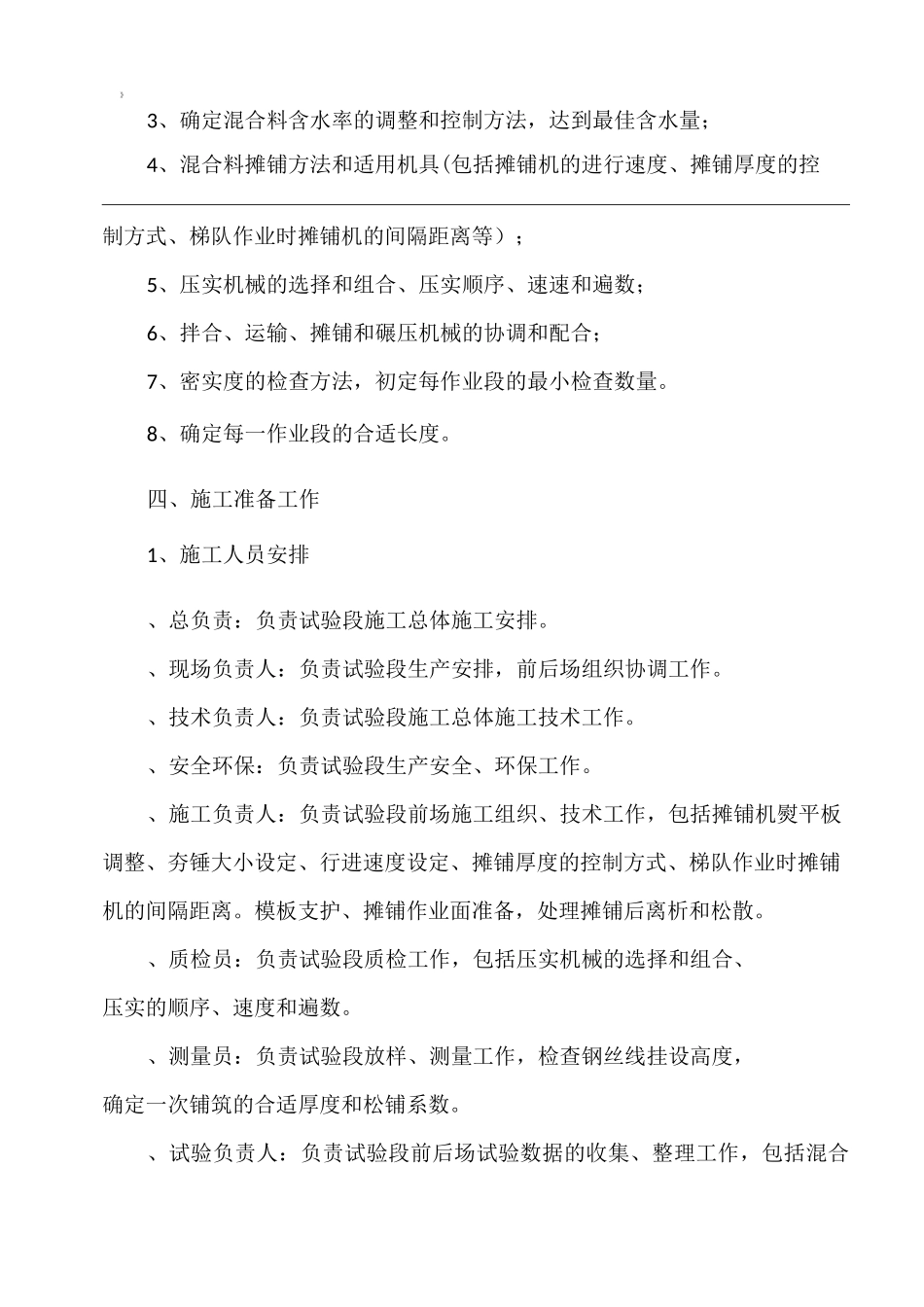

2、确定最优的碾压方案;》3、确定混合料含水率的调整和控制方法,达到最佳含水量;4、混合料摊铺方法和适用机具(包括摊铺机的进行速度、摊铺厚度的控制方式、梯队作业时摊铺机的间隔距离等);5、压实机械的选择和组合、压实顺序、速速和遍数;6、拌合、运输、摊铺和碾压机械的协调和配合;7、密实度的检查方法,初定每作业段的最小检查数量
8、确定每一作业段的合适长度
四、施工准备工作1、施工人员安排、总负责:负责试验段施工总体施工安排
、现场负责人:负责试验段生产安排,前后场组织协调工作
、技术负责人:负责试验段施工总体施工技术工作
、安全环保:负责试验段生产安全、环保工作
、施工负责人:负责试验段前场施工组织、技术工作,包括摊铺机熨平板调整、夯锤大小设定、行进速度设定、摊铺厚度的控制方式、梯队作业时摊铺机的间隔距离

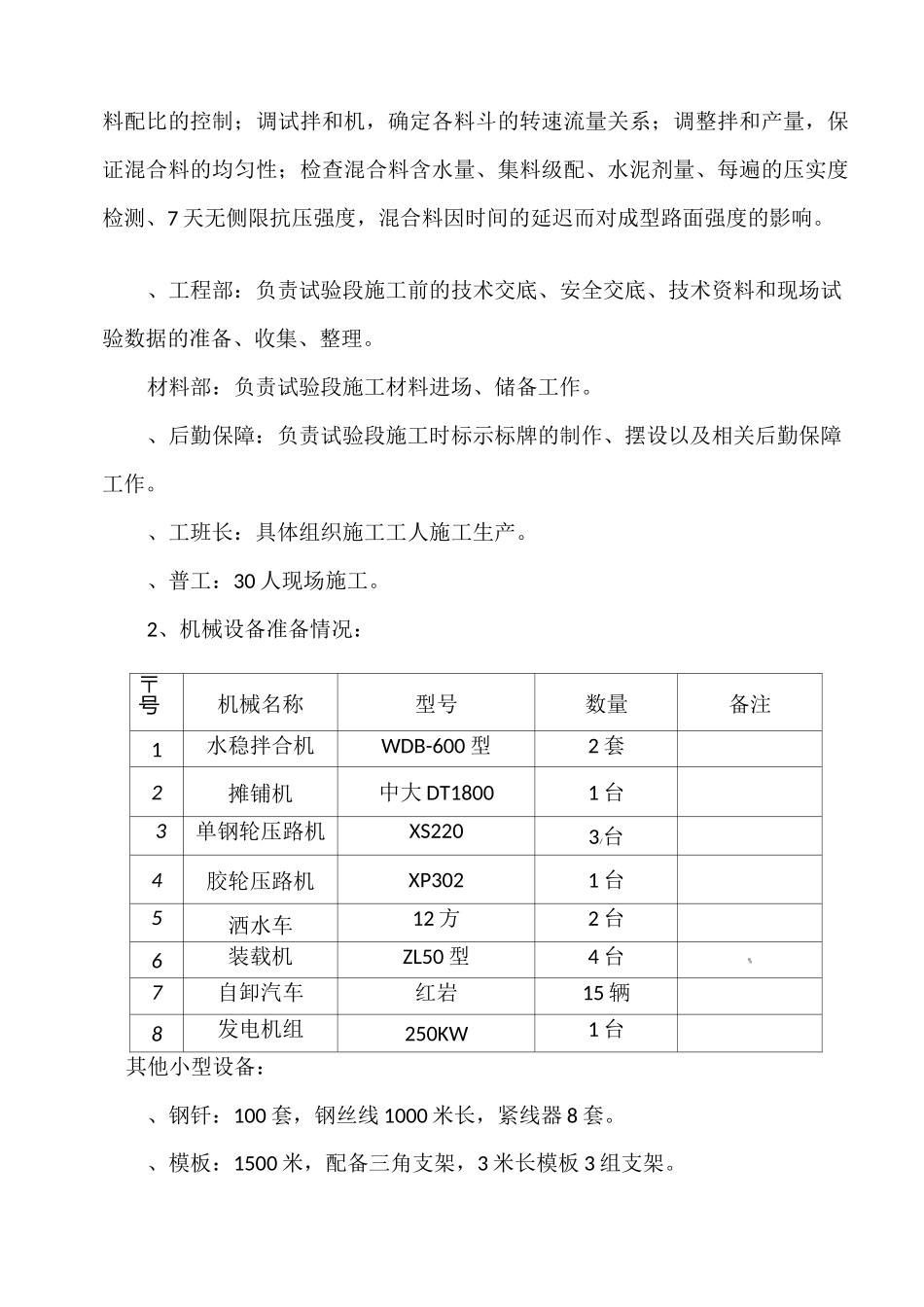

模板支护、摊铺作业面准备,处理摊铺
