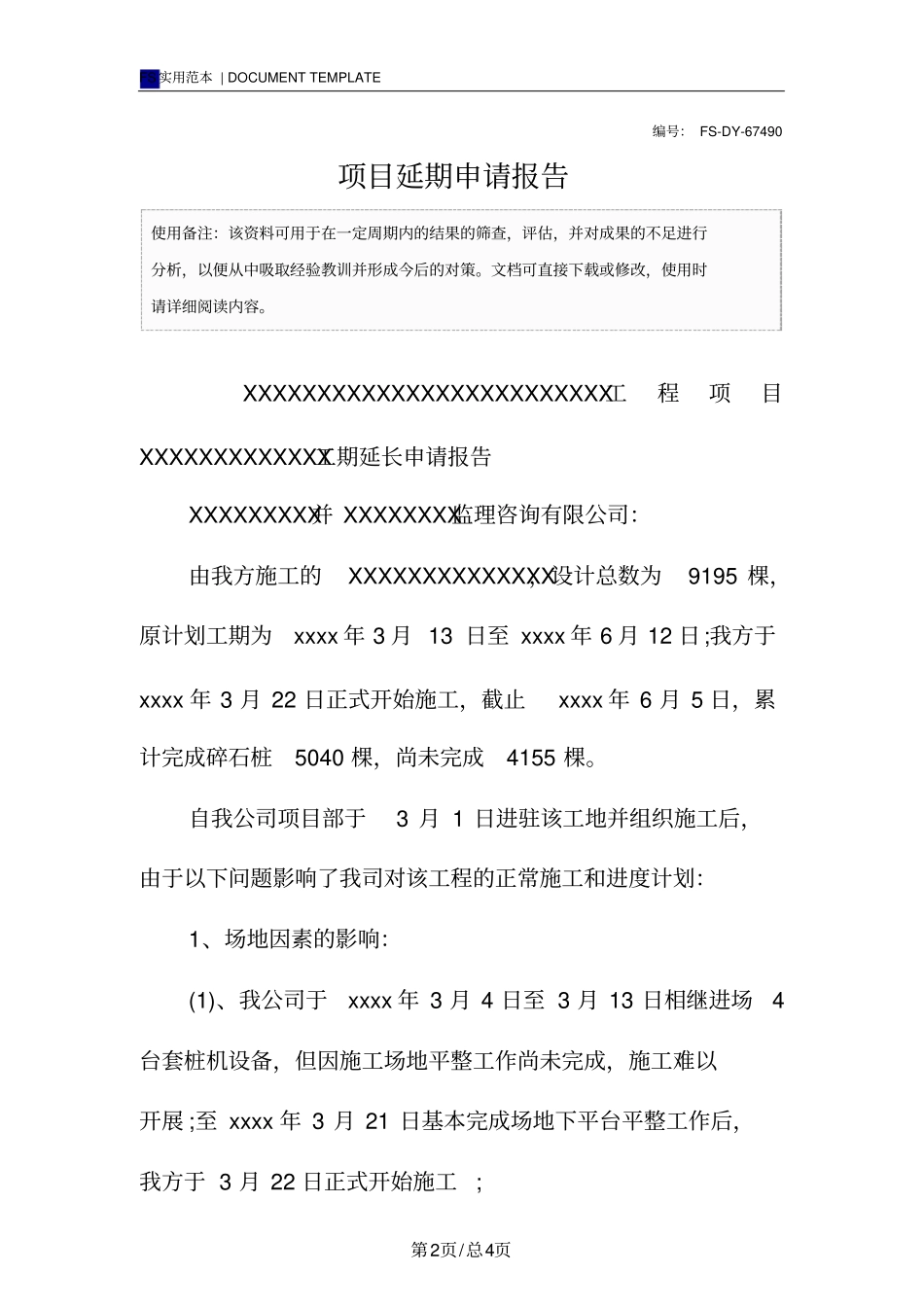

姓 名: ___________________单 位: ___________________ 时 间: ___________________项目延期申请报告FS 实用范本 | DOCUMENT TEMPLATE 第2页/总4页编号: FS-DY-67490 项目延期申请报告XXXXXXXXXXXXXXXXXXXXXXXXX工程项目XXXXXXXXXXXXX工期延长申请报告XXXXXXXXX并 XXXXXXXX监理咨询有限公司:由我方施工的XXXXXXXXXXXXXX,设计总数为9195 棵,原计划工期为xxxx 年 3 月 13 日至 xxxx 年 6 月 12 日;我方于xxxx 年 3 月 22 日正式开始施工,截止xxxx 年 6 月 5 日,累计完成碎石桩5040 棵,尚未完成4155 棵
自我公司项目部于3 月 1 日进驻该工地并组织施工后,由于以下问题影响了我司对该工程的正常施工和进度计划:1、场地因素的影响:(1)、我公司于xxxx 年 3 月 4 日至 3 月 13 日相继进场4台套桩机设备,但因施工场地平整工作尚未完成,施工难以开展 ;至 xxxx 年 3 月 21 日基本完成场地下平台平整工作后,我方于 3 月 22 日正式开始施工;使用备注:该资料可用于在一定周期内的结果的筛查,评估,并对成果的不足进行分析,以便从中吸取经验教训并形成今后的对策
文档可直接下载或修改,使用时请详细阅读内容

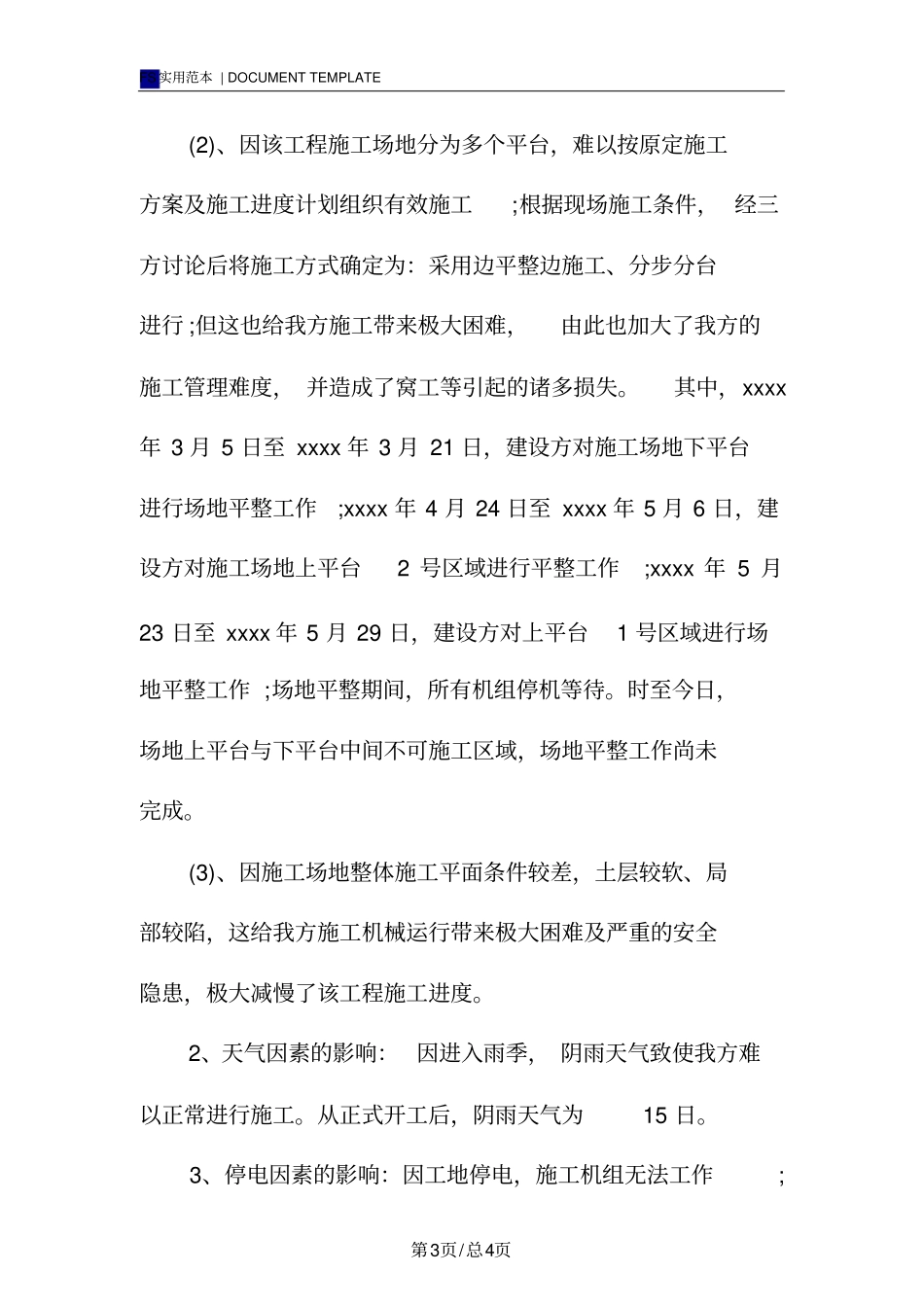

FS 实用范本 | DOCUMENT TEMPLATE 第3页/总4页(2)、因该工程施工场地分为多个平台,难以按
