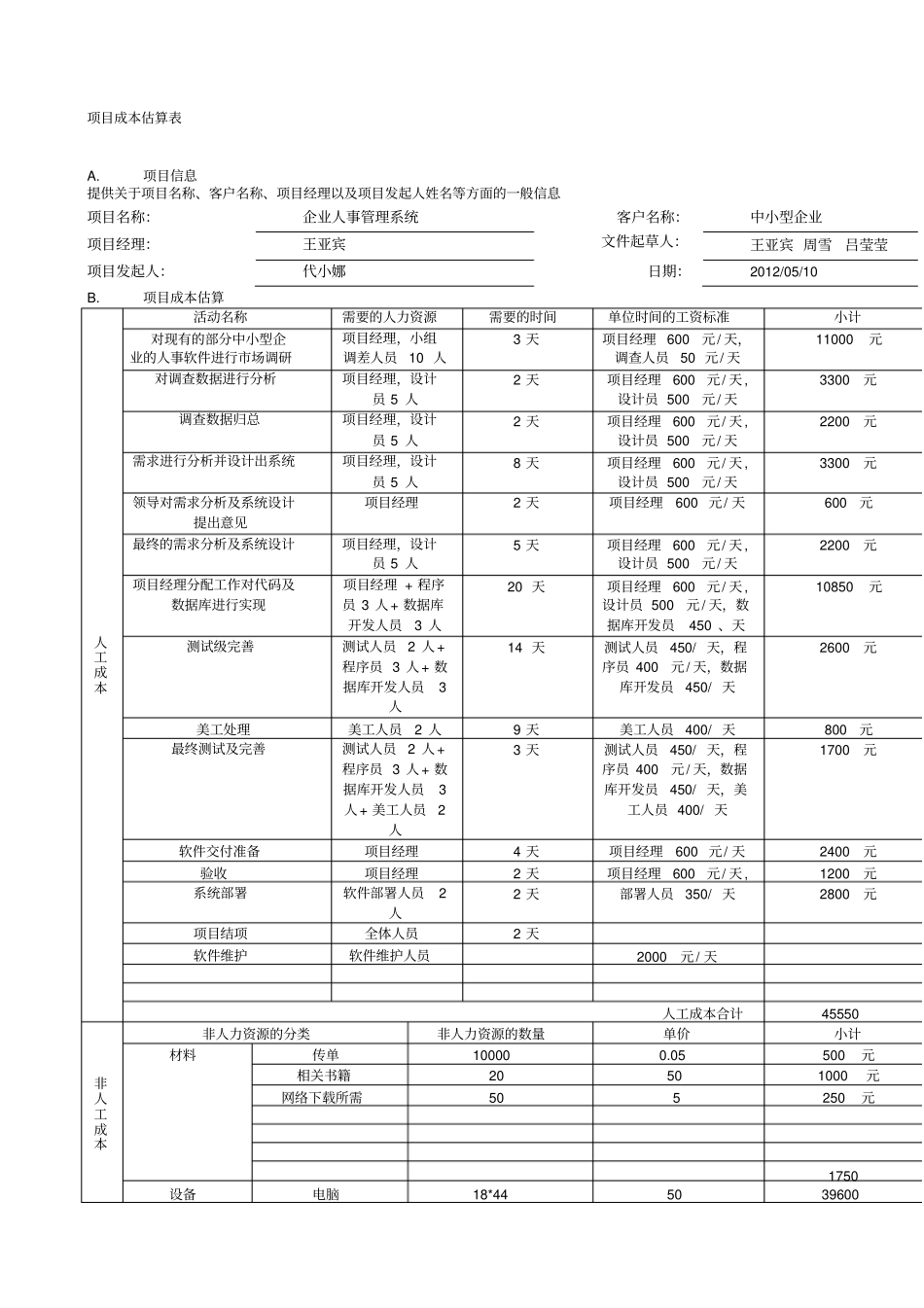

项目成本估算表A. 项目信息提供关于项目名称、客户名称、项目经理以及项目发起人姓名等方面的一般信息项目名称:企业人事管理系统客户名称:中小型企业项目经理:王亚宾文件起草人:王亚宾 周雪吕莹莹项目发起人:代小娜日期:2012/05/10 B. 项目成本估算人工成本活动名称需要的人力资源需要的时间单位时间的工资标准小计对现有的部分中小型企业的人事软件进行市场调研项目经理,小组调差人员10 人3 天项目经理 600元/ 天,调查人员50 元/ 天11000元对调查数据进行分析项目经理,设计员 5 人2 天项目经理600元/ 天, 设计员 500元/ 天3300元调查数据归总项目经理,设计员 5 人2 天项目经理600元/ 天, 设计员 500元/ 天2200元需求进行分析并设计出系统项目经理,设计员 5 人8 天项目经理600元/ 天, 设计员 500元/ 天3300元领导对需求分析及系统设计提出意见项目经理2 天项目经理600 元/ 天600元最终的需求分析及系统设计项目经理,设计员 5 人5 天项目经理600元/ 天, 设计员 500元/ 天2200元项目经理分配工作对代码及数据库进行实现项目经理 + 程序员 3 人+ 数据库开发人员3 人20 天项目经理600元/ 天, 设计员 500元/ 天,数据库开发员450 、天10850元测试级完善测试人员2 人+程序员 3 人+ 数据库开发人员3人14 天测试人员450/ 天,程序员 400元/ 天,数据库开发员450/ 天2600元美工处理美工人员2 人9 天美工人员400/ 天800元最终测试及完善测试人员2 人+程序员 3 人+ 数据库开发人员3人+ 美工人员2人3 天测试人员450/ 天,程序员 400元/ 天,数据库开发员450/ 天,美工人员 400/ 天1700元软件交付准备项目经理4 天项目经理600 元/ 天2400元验收项目经理2 天项目经理600元/ 天, 1200元系统部署软件部署人员2人2 天部署人员350/ 天2800元项目结项全体人员2 天软件维护软件维护人员2000元/ 天人工成本合计45550 非人工成本非人力资源的分类非人力资源的数量单价小计材料传单10000 0.05 500元相关书籍20 50 1000元网络下载所需50 5 250元1750 设备电脑18*44 50 39600 投影设备1*44 100 4400 44000 差旅及通信费差旅费2*44 40 3520 电话费18*44 20 15840 餐费18*44 20 15840 餐饮费5 500 2500 37700 管理费用写字楼租赁费4 10000 40000 其他茶水费44*5 15 3300 加班费10 100 1000 非人工成本合计127750 不可预见费用7700 总计181000
