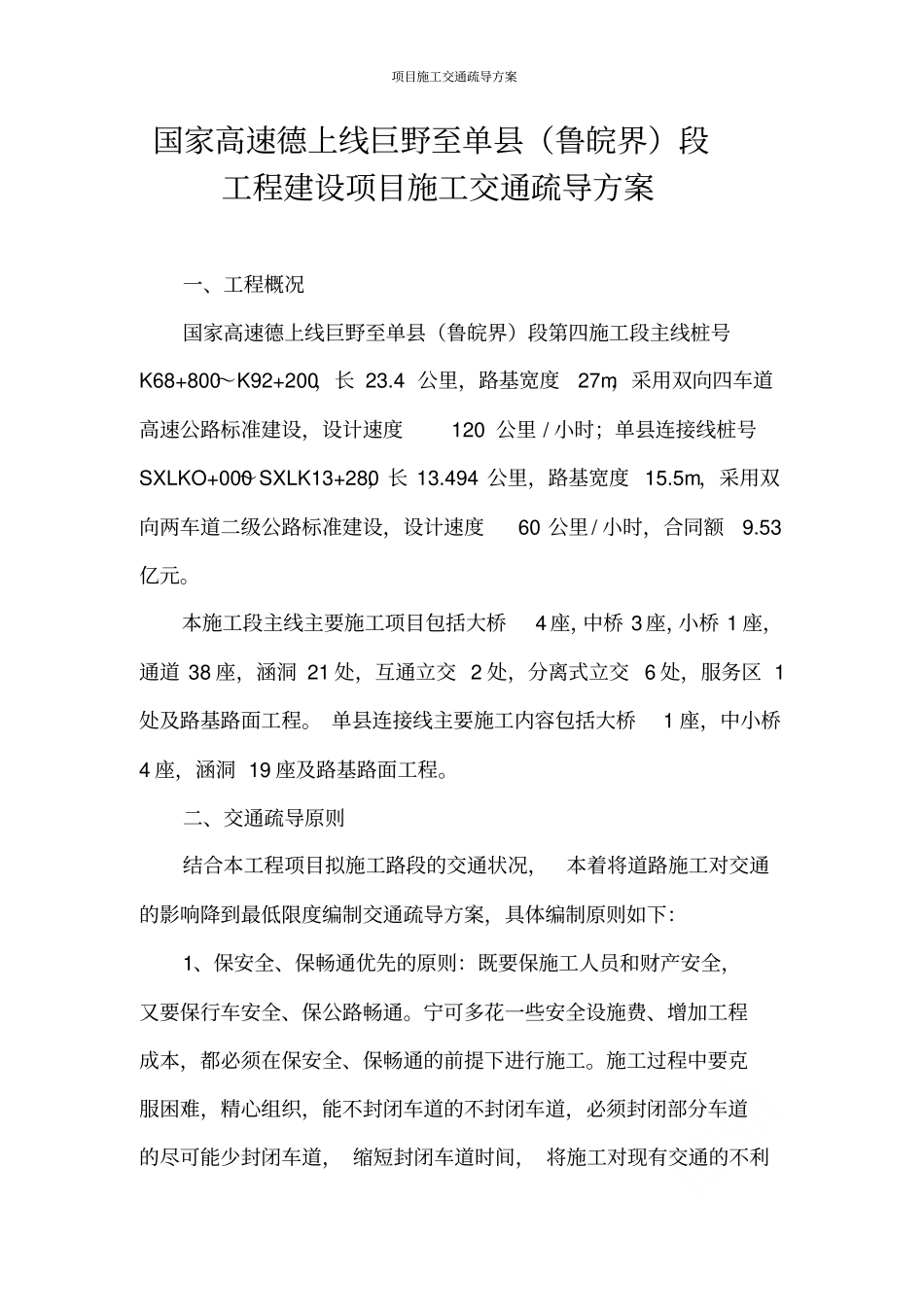

项目施工交通疏导方案国家高速德上线巨野至单县(鲁皖界)段工程建设项目施工交通疏导方案一、工程概况国家高速德上线巨野至单县(鲁皖界)段第四施工段主线桩号K68+800~K92+200,长 23
4 公里,路基宽度27m,采用双向四车道高速公路标准建设,设计速度120 公里 / 小时;单县连接线桩号SXLKO+000~SXLK13+280,长 13
494 公里,路基宽度 15
5m,采用双向两车道二级公路标准建设,设计速度60 公里/ 小时,合同额9
本施工段主线主要施工项目包括大桥4 座,中桥 3 座,小桥 1 座,通道 38 座,涵洞 21 处,互通立交 2 处,分离式立交 6 处,服务区 1处及路基路面工程
单县连接线主要施工内容包括大桥1 座,中小桥4 座,涵洞 19 座及路基路面工程
二、交通疏导原则结合本工程项目拟施工路段的交通状况,本着将道路施工对交通的影响降到最低限度编制交通疏导方案,具体编制原则如下:1、保安全、保畅通优先的原则:既要保施工人员和财产安全,又要保行车安全、保公路畅通
宁可多花一些安全设施费、增加工程成本,都必须在保安全、保畅通的前提下进行施工

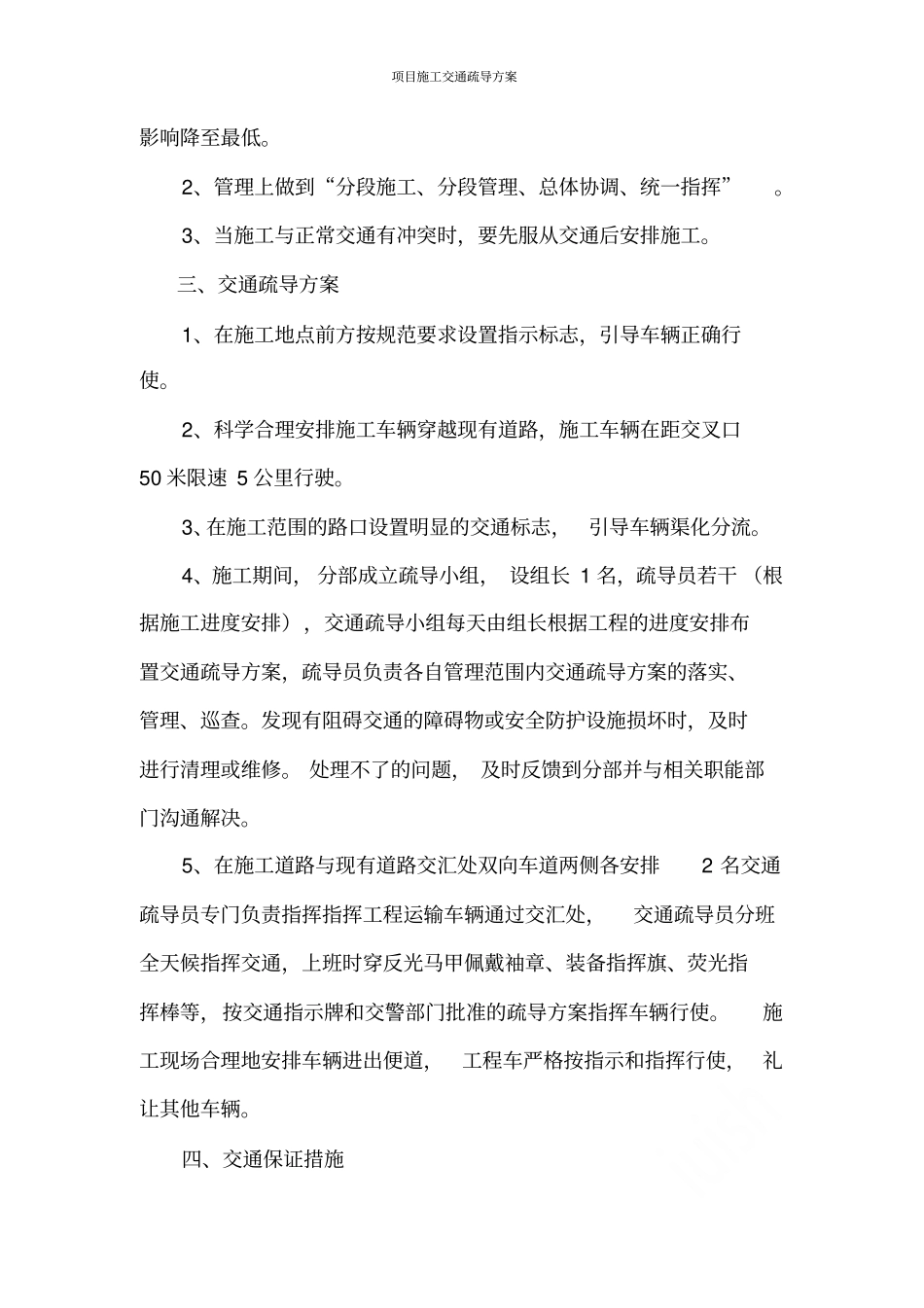

施工过程中要克服困难,精心组织,能不封闭车道的不封闭车道,必须封闭部分车道的尽可能少封闭车道, 缩短封闭车道时间, 将施工对现有交通的不利项目施工交通疏导方案影响降至最低
2、管理上做到“分段施工、分段管理、总体协调、统一指挥”
3、当施工与正常交通有冲突时,要先服从交通后安排施工
三、交通疏导方案1、在施工地点前方按规范要求设置指示标志,引导车辆正确行使
2、科学合理安排施工车辆穿越现有道路,施工车辆在距交叉口50 米限速 5 公里行驶
3、在施工范围的路口设置明显的交通标志,引导车辆渠化分流
4、施工期间, 分部成立疏导小组, 设组长 1 名,疏导员若干 (根据施工进度安排),交通疏导小
