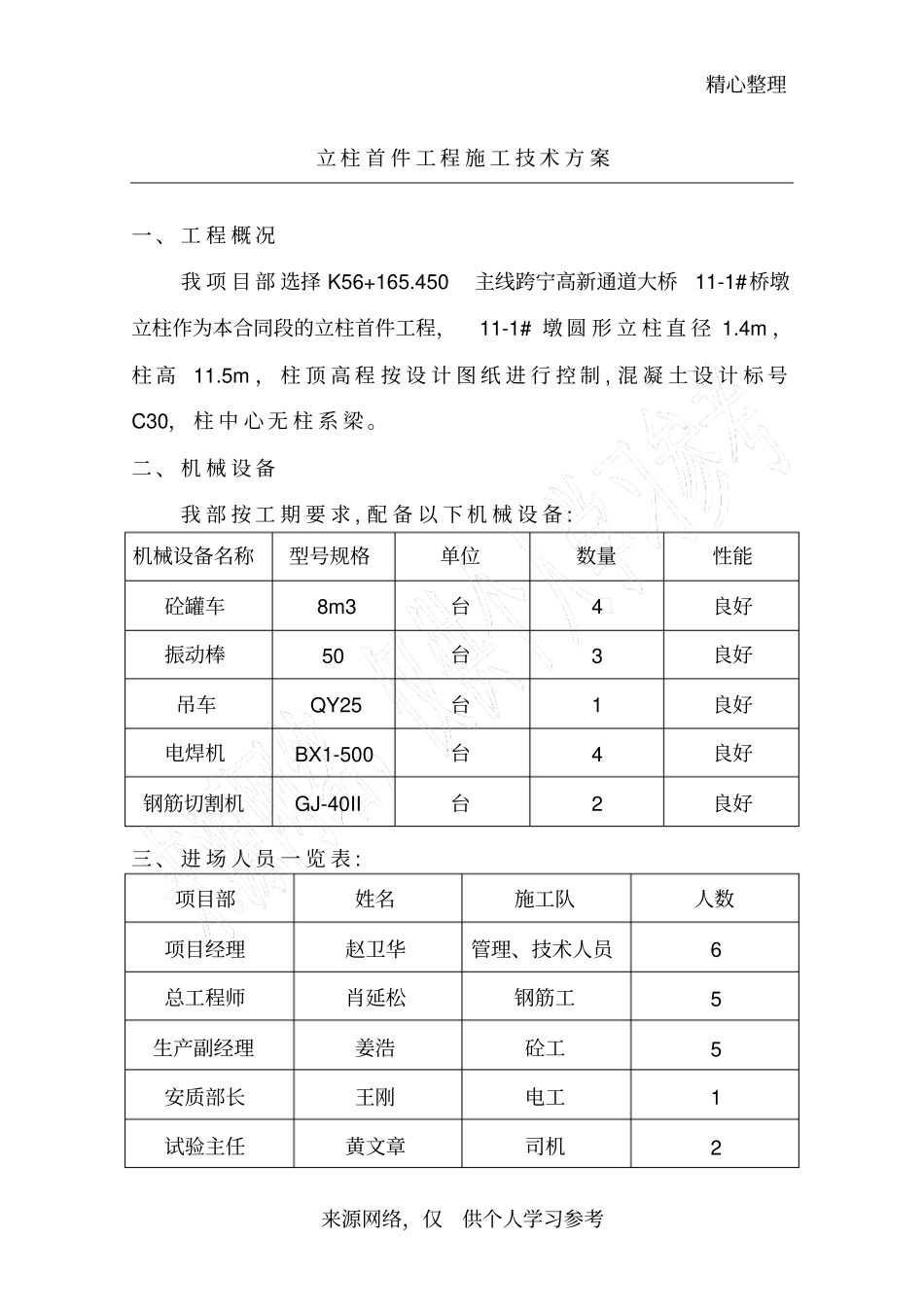

精心整理来源网络,仅供个人学习参考立 柱 首 件 工 程 施 工 技 术 方 案一 、 工 程 概 况我 项 目 部 选择 K56+165.450主线跨宁高新通道大桥11-1#桥墩立柱作为本合同段的立柱首件工程,11-1# 墩 圆 形 立 柱 直 径 1.4m ,柱 高11.5m , 柱 顶 高 程 按 设 计 图 纸 进 行 控 制 , 混 凝 土 设 计 标 号C30, 柱 中 心 无 柱 系 梁 。二 、 机 械 设 备我 部 按 工 期 要 求 , 配 备 以 下 机 械 设 备 : 机械设备名称型号规格单位数量性能砼罐车8m3 台4 良好振动棒50 台3 良好吊车QY25 台1 良好电焊机BX1-500 台4 良好钢筋切割机GJ-40II 台2 良好三 、 进 场 人 员 一 览 表 : 项目部姓名施工队人数项目经理赵卫华管理、技术人员6 总工程师肖延松钢筋工5 生产副经理姜浩砼工5 安质部长王刚电工1 试验主任黄文章司机2 精心整理来源网络,仅供个人学习参考现场技术李林杂工5 四 、 进 场 材 料 一 览 表 : 序号品名品种规格供应厂家1 螺纹钢钢材HRB335Φ25 安阳钢铁厂济源钢铁厂2 圆钢钢材HPB235Φ10 安阳钢铁厂济源钢铁厂3 黄河同力水泥P.O42.5 宜阳县同力水泥厂4 天然河砂中砂龙兴砂场太后庄沙场5 碎石5-10mm、10-20mm、10-31.5mm 国兴石料场宜阳庙沟石料场五 、 首 件 圆 柱 工 期 计 划 : 跨 209 国 道 南 主 线 桥 1#墩 左 幅 1-1 圆 柱 工 期 计 划 安 排 如下 : 2011 年 3 月 3 日 -2011年 3 月 10 日 。六 、 立 柱 施 工 工 艺立 柱施工工艺流程如下:凿毛、清洗承台顶面→测量放样→钢筋制作及安装→安装定型钢模板→浇筑混凝土→养护( 一) 凿毛、清洗承台顶面将承台顶面立柱范围凿毛并将杂物清理干净,用清水仔细冲洗,以备立柱施工。( 二) 测量放样精心整理来源网络,仅供个人学习参考在承台顶放出立柱中心位置,并用墨斗弹出其中心线,以其作为安装钢筋及立模基准。( 三) 钢筋制作及安装1、配料(1)立柱钢筋在钢筋场地配料;(2)规格、数量、尺寸:1-1 立 柱 主筋为Φ 25 钢筋,一个墩主筋单根长度为11.9m,共 34根。箍筋为Φ 10 钢筋。2、绑扎、安装(1)从钢筋场地运送配好的原材料钢筋,在工地现场进行焊接、绑扎成型。(2)立 柱钢筋的主筋连接采用搭接焊焊接,采用双面焊, 焊接长度不小于 16cm。(3)钢筋无灰尘...
