加氢装置安全防护隔离中国石化股份有限公司安庆分公司II专项施工方案编制:审核:批准:施工单位:中国化学工程第十四建设有限公司日期:2015 年 6 月 24 日一、编制依据 2二、工程概况 2三、施工准备 3四、施工方法及技术要求 3五、施工机具及用料计划 5六、HSE 措施 6七、文明施工 10八、施工安全技术措施 20九、工作危害分析(JHA)记录表 22一、编制依据中石化安庆分公司增设航煤生产设施基础设计资料U 加氢装置改造设备平面布置图《石油化工施工安全技术规程》SH3505-1999二、工程概况2
1工程简介工程名称:中石化安庆分公司增设航煤生产设施工程地点:炼油老区 U 套汽油加氢装置工程特点:施工区域位于炼油老区内,处于易燃易爆有毒有害区域内,装置已停产
安装工期紧,场地狭小,存在高空作业
2 主要改造工程量(1)新增 1 套原料航煤过滤设备
(2)预分馏塔 C-202 改造,筒体利旧,更换高效塔盘
预分馏塔空冷流程改(3)预分馏塔塔底生沸器 E-216 及设备基础更新(4) 新增精制航煤泵 P-213/1
2 与分馏塔顶回流泵 P-214/1
2 及其基础
(5) 新增 2 台脱硫罐 D-227/1
2 及其基础
(6) 反应进料加热炉 F-201 改造,拆除空气预热器 E-207,原鼓风机、冷、热风道拆除,更换炉底风道快开风门,新增余热回收系统,更新烟道挡板等

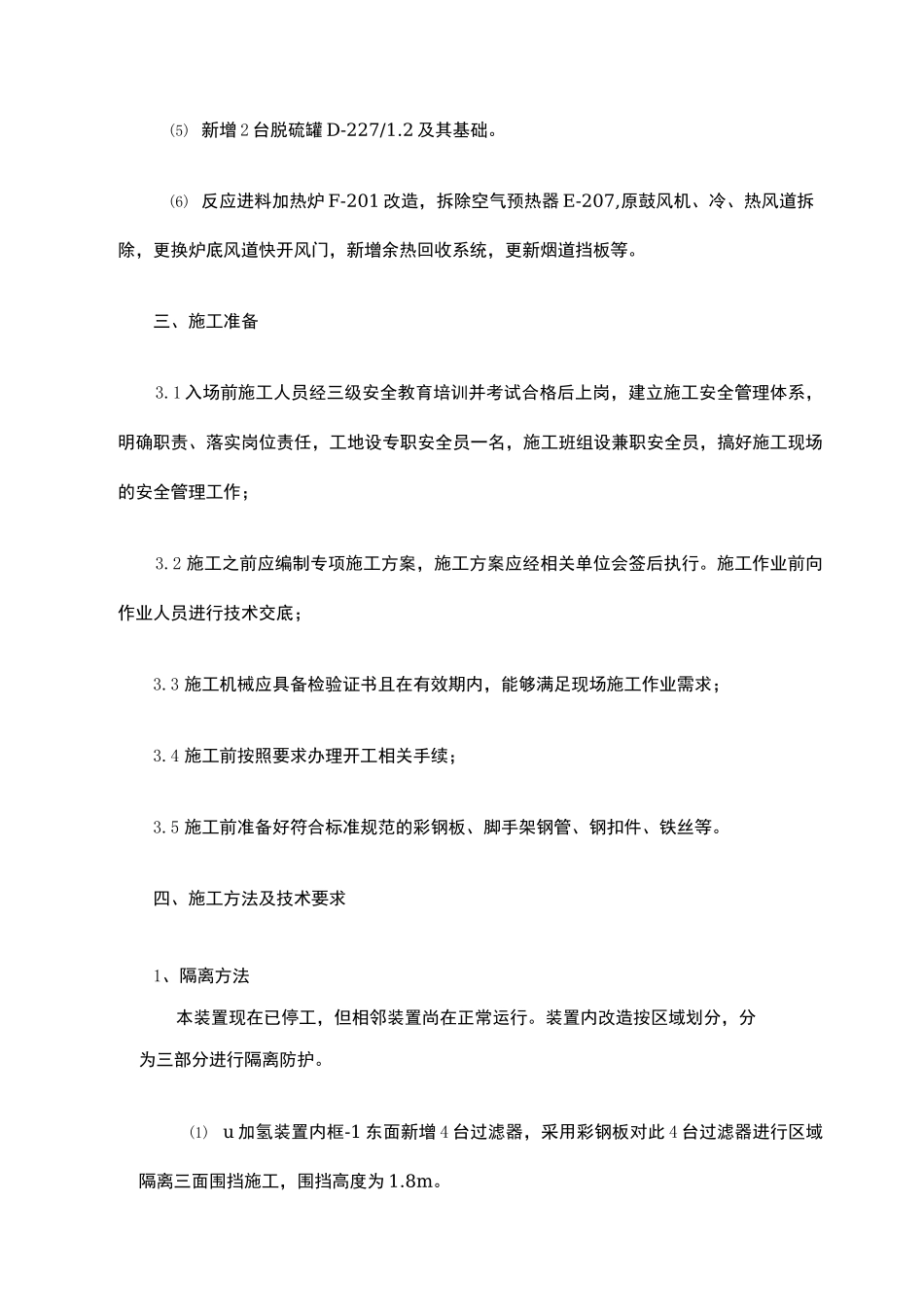

三、施工准备3
1 入场前施工人员经三级安全教育培训并考试合格后上岗,建立施工安全管理体系,明确职责、落实岗位责任,工地设专职安全员一名,施工班组设兼职安全员,搞好施工现场的安全管理工作;3
2 施工之前应编制专项施工方案,施工方案应经相关单位会签后执行
施工作业前向作业人员进行技术交底;3
3 施工机械应具备检验证书且在有效期内,能够满足现场施工作业需求;3
4 施工前按照要求办理开工相关手续
