1 编制说明本方案为烟台万华聚氨脂股份有限公司 16 万吨/年 MDI 工程地下管网中 1#生活给水线、9#生活污水管、10#初期雨水管及 11#化学废水管线的施工而编制,本方案必须与本工程中的地下管网总体施工方案结合使用

工程量一览表序号管道类别规格型号单位数量备注1双壁波纹管(U-PVC)DN300m840DN200m460小计m13002增强聚丙烯管 PPDN500m305DN300m700DN200m6203小计m16254聚乙烯管 PEDN500m850DN150m1900DN100m270DN65m535DN50m440DN40m80m40752.管道施工程序3
材料管理本工程所使用的非金属材料有 Q235A/HRL、FRP/UPVC、FRP/PVC、PE/CS、CPVC、UPVC
各种材料都需具有出厂合格证
其质量应符合相应的管材及管件标准
各种材料需有明确标识,防止混乱,要按其品种、规格和材质分类摆放整齐
管材及配件在运输、装卸及堆放过程中严禁抛扔或激烈碰撞;管材堆放时应放平垫实,堆放高度不宜超过 1
5m;本工程中所用材料为承插式,堆放时相邻两层管材的承口应相互倒置并让出承口部位,以免承口受集中荷载;管材堆放时不得与金属材料或其它物质混放,并防止遭受日晒和冷冻而变形
所有阀门施工前须按所标公称压力,根据规范规定进行水压试验
4.管沟开挖管沟开挖按《地下管道总体施工方案》进行

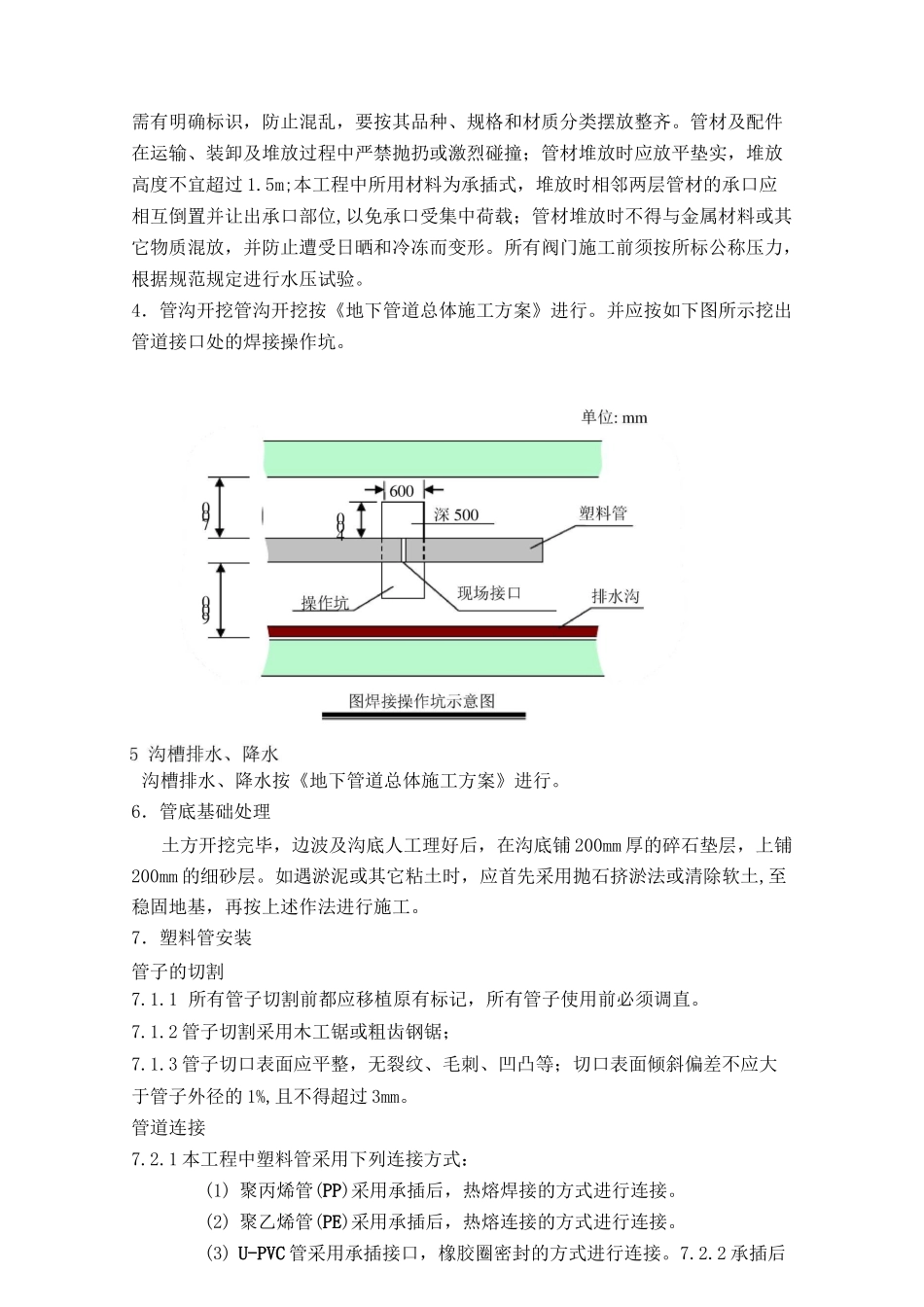

并应按如下图所示挖出管道接口处的焊接操作坑
沟槽排水、降水按《地下管道总体施工方案》进行
6.管底基础处理土方开挖完毕,边波及沟底人工理好后,在沟底铺 200mm 厚的碎石垫层,上铺200mm 的细砂层
如遇淤泥或其它粘土时,应首先采用抛石挤淤法或清除软土,至稳固地基,再按上述作法进行施工
7.塑料管安装管子的切割7
1 所有管子切割前都应移植原有标记,所有管子使用前必须调直
