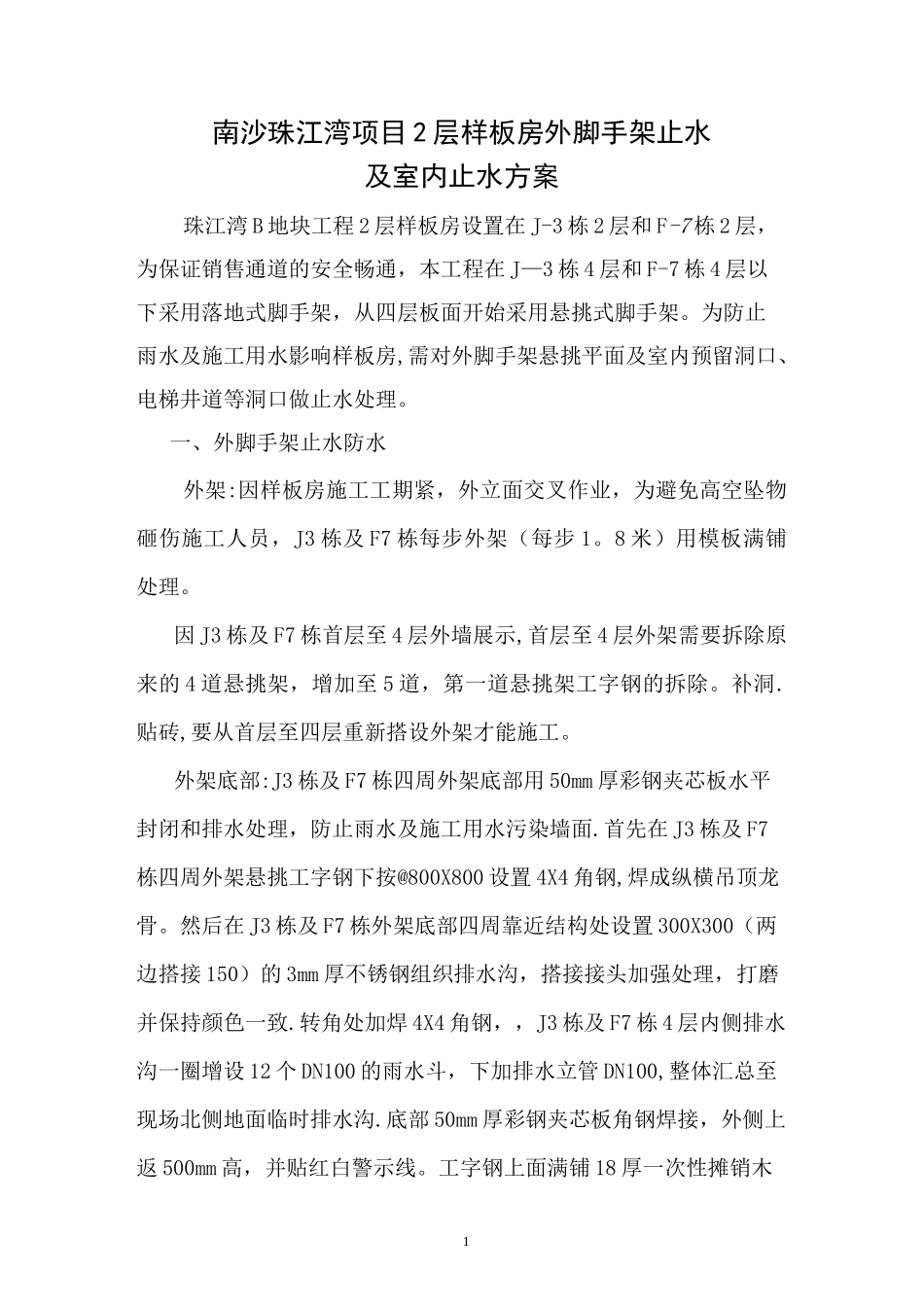

1南沙珠江湾项目 2 层样板房外脚手架止水及室内止水方案珠江湾 B 地块工程 2 层样板房设置在 J-3 栋 2 层和 F-7 栋 2 层,为保证销售通道的安全畅通,本工程在 J—3 栋 4 层和 F-7 栋 4 层以下采用落地式脚手架,从四层板面开始采用悬挑式脚手架
为防止雨水及施工用水影响样板房,需对外脚手架悬挑平面及室内预留洞口、电梯井道等洞口做止水处理
一、外脚手架止水防水外架:因样板房施工工期紧,外立面交叉作业,为避免高空坠物砸伤施工人员,J3 栋及 F7 栋每步外架(每步 1
8 米)用模板满铺处理
因 J3 栋及 F7 栋首层至 4 层外墙展示,首层至 4 层外架需要拆除原来的 4 道悬挑架,增加至 5 道,第一道悬挑架工字钢的拆除
贴砖,要从首层至四层重新搭设外架才能施工
外架底部:J3 栋及 F7 栋四周外架底部用 50mm 厚彩钢夹芯板水平封闭和排水处理,防止雨水及施工用水污染墙面
首先在 J3 栋及 F7栋四周外架悬挑工字钢下按@800X800 设置 4X4 角钢,焊成纵横吊顶龙骨
然后在 J3 栋及 F7 栋外架底部四周靠近结构处设置 300X300(两边搭接 150)的 3mm 厚不锈钢组织排水沟,搭接接头加强处理,打磨并保持颜色一致
转角处加焊 4X4 角钢,,J3 栋及 F7 栋 4 层内侧排水沟一圈增设 12 个 DN100 的雨水斗,下加排水立管 DN100,整体汇总至现场北侧地面临时排水沟
底部 50mm 厚彩钢夹芯板角钢焊接,外侧上返 500mm 高,并贴红白警示线
工字钢上面满铺 18 厚一次性摊销木2模板

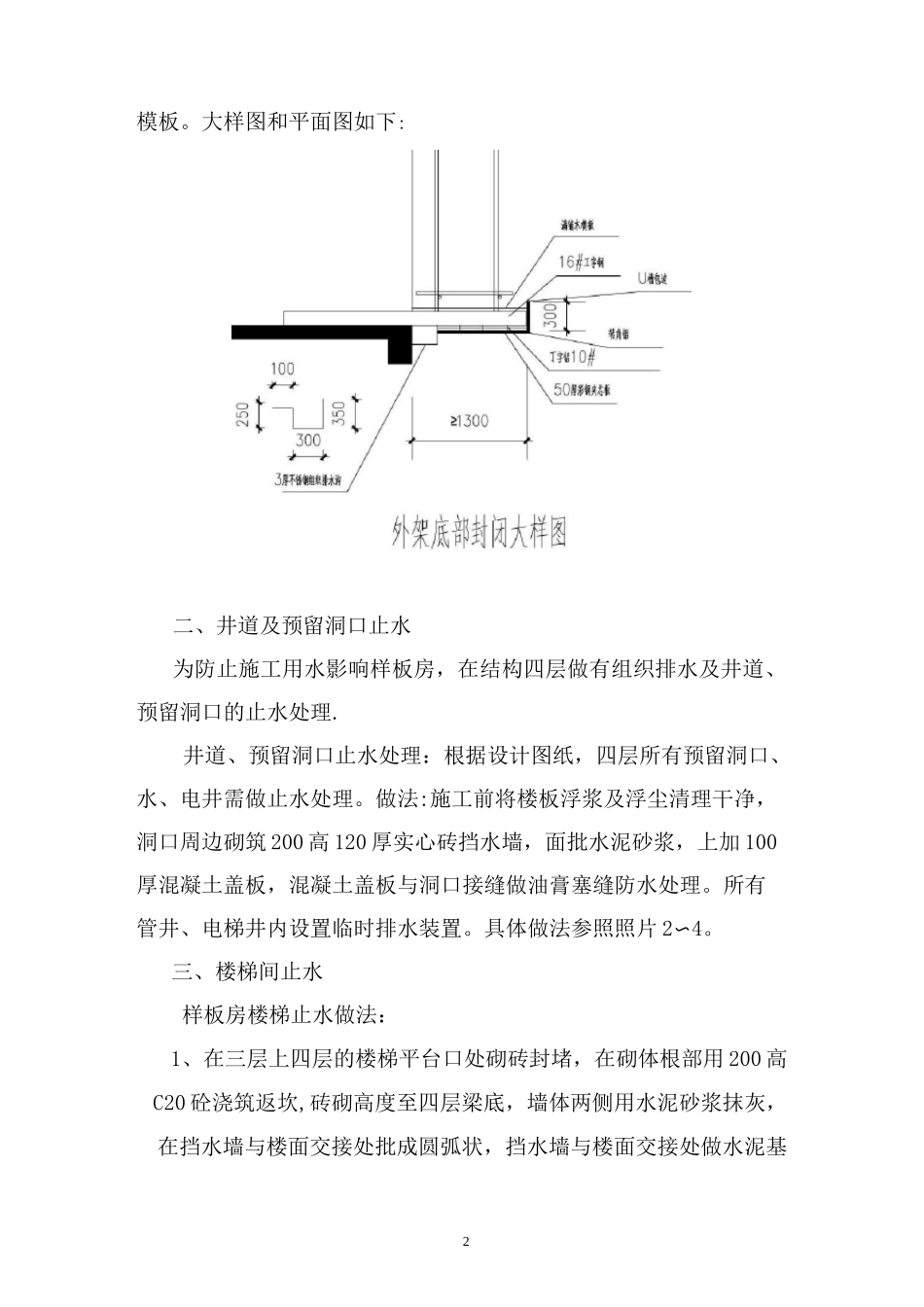

大样图和平面图如下:二、井道及预留洞口止水为防止施工用水影响样板房,在结构四层做有组织排水及井道、预留洞口的止水处理
井道、预留洞口止水处理:根据设计图纸,四层所有预留洞口、水、电井需做止水处理

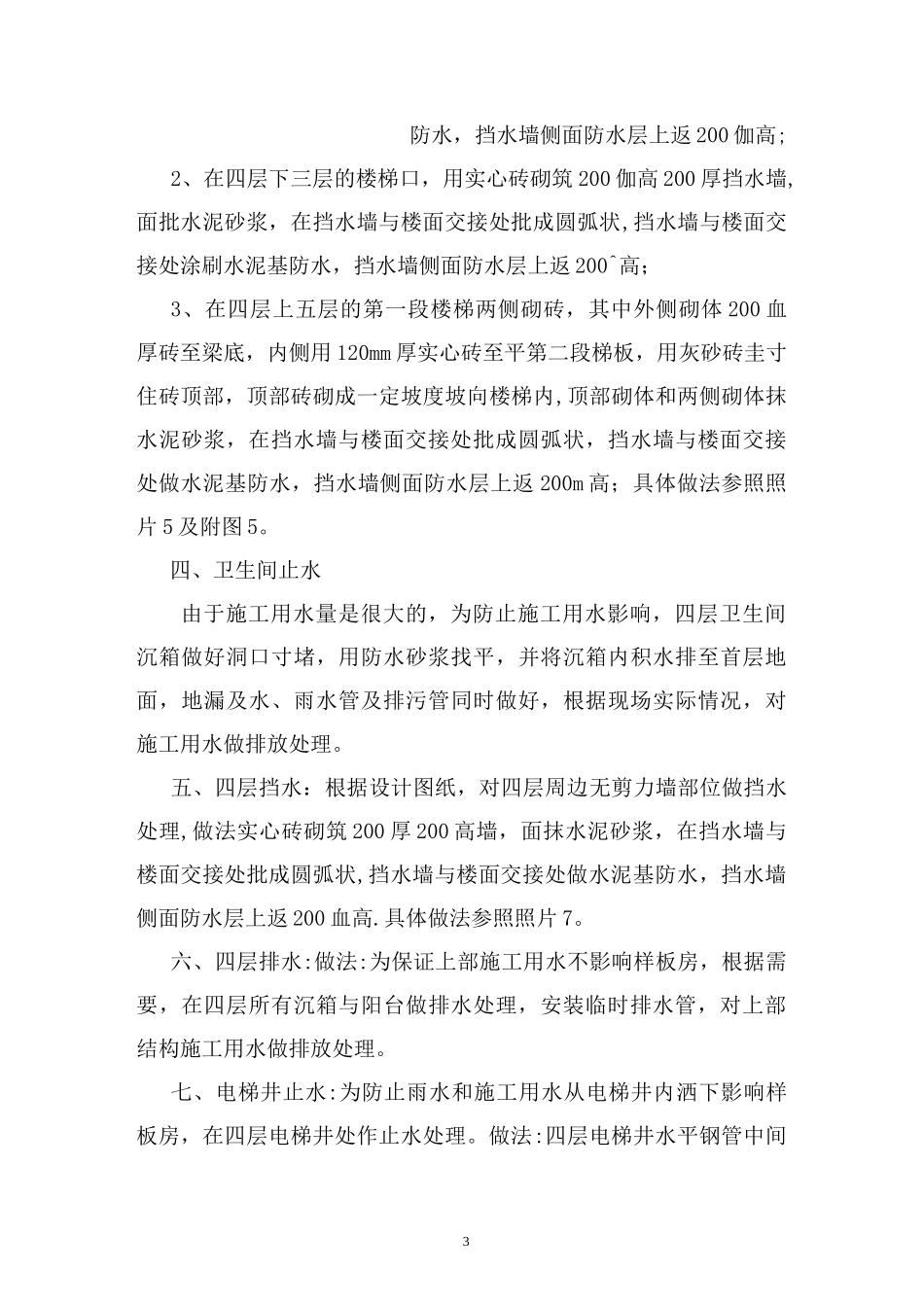

做法:施工前将楼板浮浆及浮尘
