外幕墙施工技术方案1
施工前准备1
1向业主、监理、主承包等有关方面提供幕墙工程施工技术方案、工艺流程和进度交底审核
2 外墙搭设脚手架1
3对土建预埋件进行复核与验收,对遗漏或错位的埋件提出修改方案,交主承包处理、反馈给监理
埋件检查应为:检查基体结构及预埋件■清除表面覆盖物;■检查是否牢固;■位置是否正确;■验收记录存档
4型材料由工厂按加工图加工,窗以单元体为组件,经检验合格运至工地
5五金配件及辅料按明细表与型材配套运至工地
6玻璃按图定尺、加工、钢化,经检验合格方得上墙
7石材、板块经切割、烧毛、开槽并做好防水处理,通过工厂预拼,调整控制好色差,检验合格后发至工地
8 施工安装的设备准备:激光垂准仪、经纬仪、水平仪、50m 卷尺、钢线、铝锤、角尺、标尺、膜斗线、电焊机、电动葫芦、冲击钻、切割机等

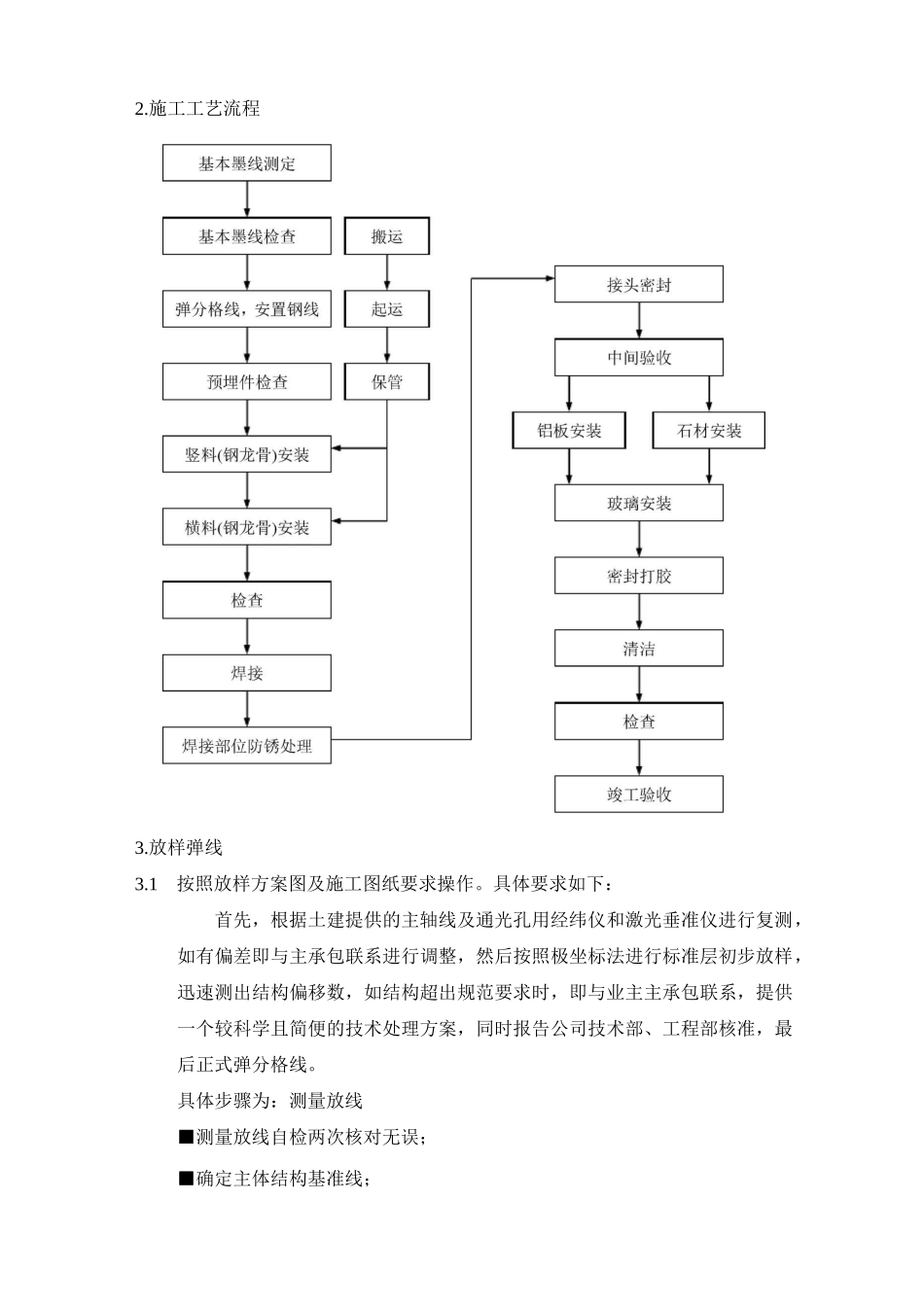

施工工艺流程3
1按照放样方案图及施工图纸要求操作
具体要求如下:首先,根据土建提供的主轴线及通光孔用经纬仪和激光垂准仪进行复测,如有偏差即与主承包联系进行调整,然后按照极坐标法进行标准层初步放样,迅速测出结构偏移数,如结构超出规范要求时,即与业主主承包联系,提供一个较科学且简便的技术处理方案,同时报告公司技术部、工程部核准,最后正式弹分格线
具体步骤为:测量放线■测量放线自检两次核对无误;■确定主体结构基准线;■划出预埋件十字中心线;■核对幕墙分隔中心线;■确认误差值记录存档;■出现误差,商洽补救措施记录存档

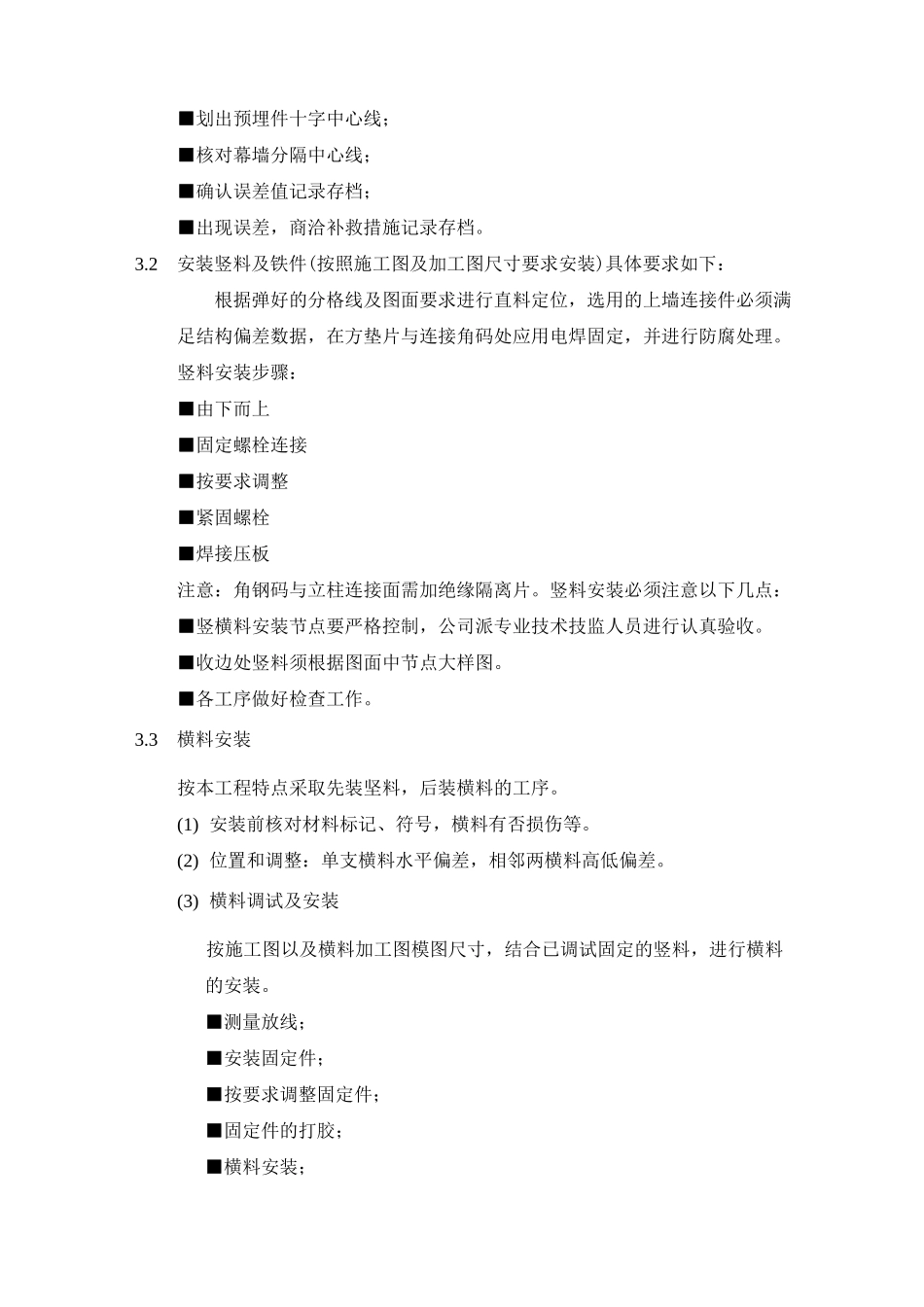

2安装竖料及铁件(按照施工图及加工图尺寸要求安装)具体要求如下:根据弹好的分格线及图面要求进行直料定位,选用的上墙连接件必须满足结构偏差数据,在方垫片与连接角码处应用电焊固定,并进行防腐处理
竖料安装步骤:■由下而上■固定螺栓连接■按要求调整■紧固螺栓■焊接压板注意:角钢码与立柱连接面需加绝缘隔离片
竖料安装必须注意以下
