10KV※※路跨越高速路拆除工程施工方案

10KV※※路跨越高速路拆除工程施工方案_第1页
1/3
10KV※※路跨越高速路拆除工程施工方案_第2页
2/3
10KV※※路跨越高速路拆除工程施工方案_第3页
3/3

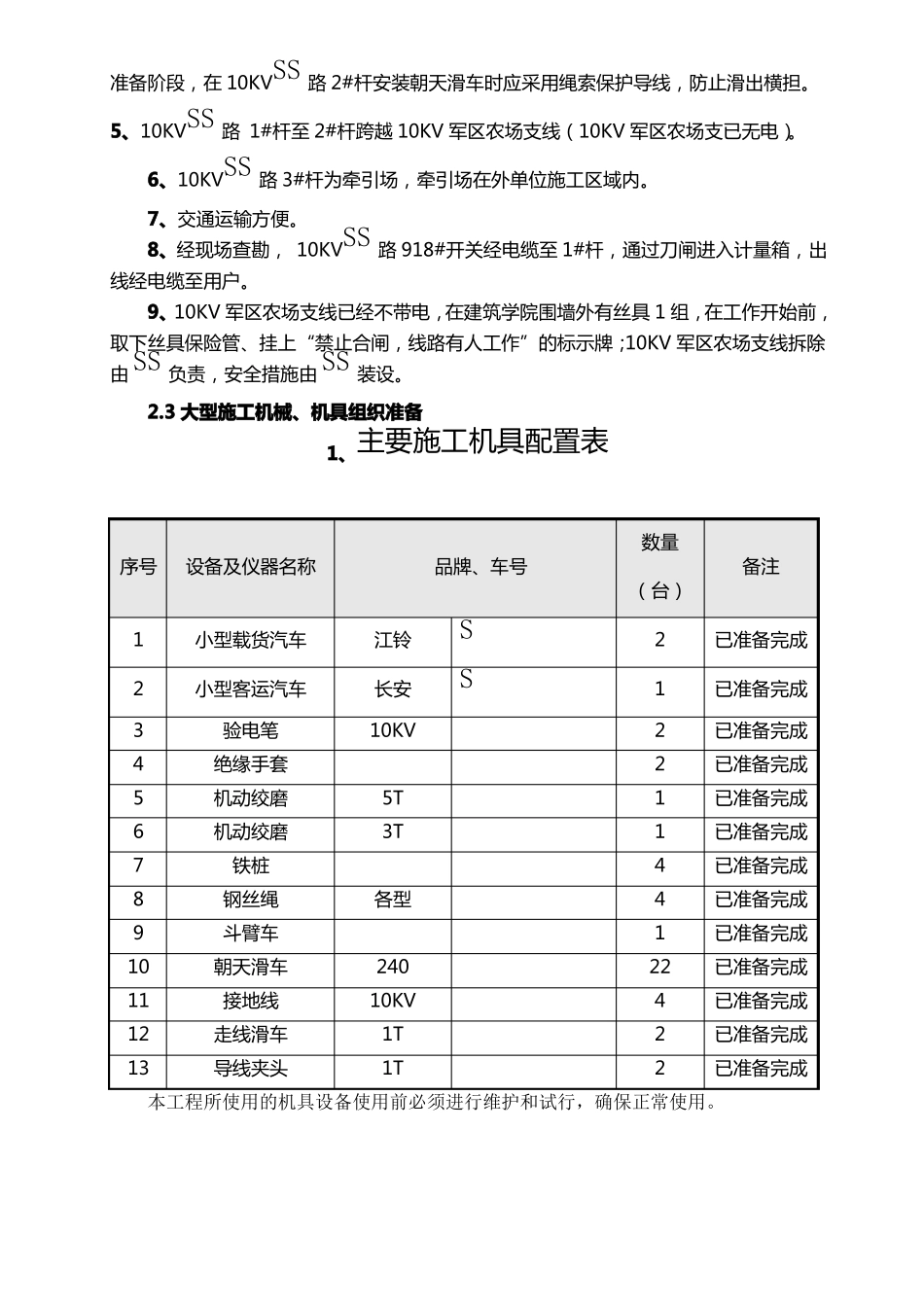

批准:审核:10KV 跨越高速路拆除工程施工方案批准:审核:编写:SSS1.工程概况10KVSSS 跨越高速路拆除工程:本工程涉及拆除 10KVSSS1#杆至 4#杆(线路为 LGJ-240 导线),其中 2#杆至 3#杆跨越 SS 高速路,1#至 2#杆跨越SSS 汽车展场;共计拆除导线 3 档。2.组织措施2.1 现场组织措施工作负责人:SSSS工作班成员:工作人员:;准备阶段:SSS 负责装设 10KVSS 路 1#杆接地线装设工作;10KVSS 路 1#杆改搭头工作;SSS 负责 10KVSS 路 2#杆安装朝天滑车;SSS 带领民工 4 人负责 10KVSS 路 3#杆牵引场地布置;SSS 负责监护 10KVSS 路 3#杆朝天滑车安装工作;施工阶段:SSSSSSS 负责 3#杆杆上拆除导线作业;SSS 负责带领民工 2 人负责高速公路导线落地时导线开断工作;SSS 带领民工 4 人负责 1#杆至 3#杆导线落地时导线开断工作;SSS 带领民工 4 人负责操作机械牵引工作;2.2 现场查勘记录(附图)1、本工程拆除和准备全为停电施工工作,停电时间短,跨越高速公路施工,施工时高速公路临时断道,施工时间要求严格,给施工提出更高的要求。2、施工范围内电杆全为老旧电杆,施工时应注意检查电杆基础。路 2#杆、3#杆跨越 SS 高速公路,其中 2#杆在房屋内,1#杆至 2#杆下有 10KV 军区农场支线穿越; 10KVSS 路 1#杆至 2#杆、跨越汽车展场;4、10KVSS 路为钢芯铝绞线,档距大,线路张力大;线路拆除时都采用机械牵引;3、10KVSS 路 2#杆已被房屋围住,上杆时应采取吊车或半臂车上下电杆;10KVSS准备阶段,在 10KVSS 路 2#杆安装朝天滑车时应采用绳索保护导线,防止滑出横担。5、10KVSS 路 1#杆至 2#杆跨越 10KV 军区农场支线(10KV 军区农场支已无电)。6、10KVSS 路 3#杆为牵引场,牵引场在外单位施工区域内。7、交通运输方便。线经电缆至用户。9、10KV 军区农场支线已经不带电,在建筑学院围墙外有丝具 1 组,在工作开始前,取下丝具保险管、挂上“禁止合闸,线路有人工作”的标示牌;10KV 军区农场支线拆除由 SS 负责,安全措施由 SS 装设。2.3 大型施工机械、机具组织准备1、主要施工机具配置表数量(台)212211441224228、经现场查勘, 10KVSS 路 918#开关经电缆至 1#杆,通过刀闸进入计量箱,出序号设备及仪器名称品牌、车号备注12345678910111213小型载货汽车小型客运汽车验电笔绝缘手套机动绞磨机动绞磨铁桩钢丝绳斗臂车朝天滑车接地线走线滑车导线夹头江...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

10KV※※路跨越高速路拆除工程施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
